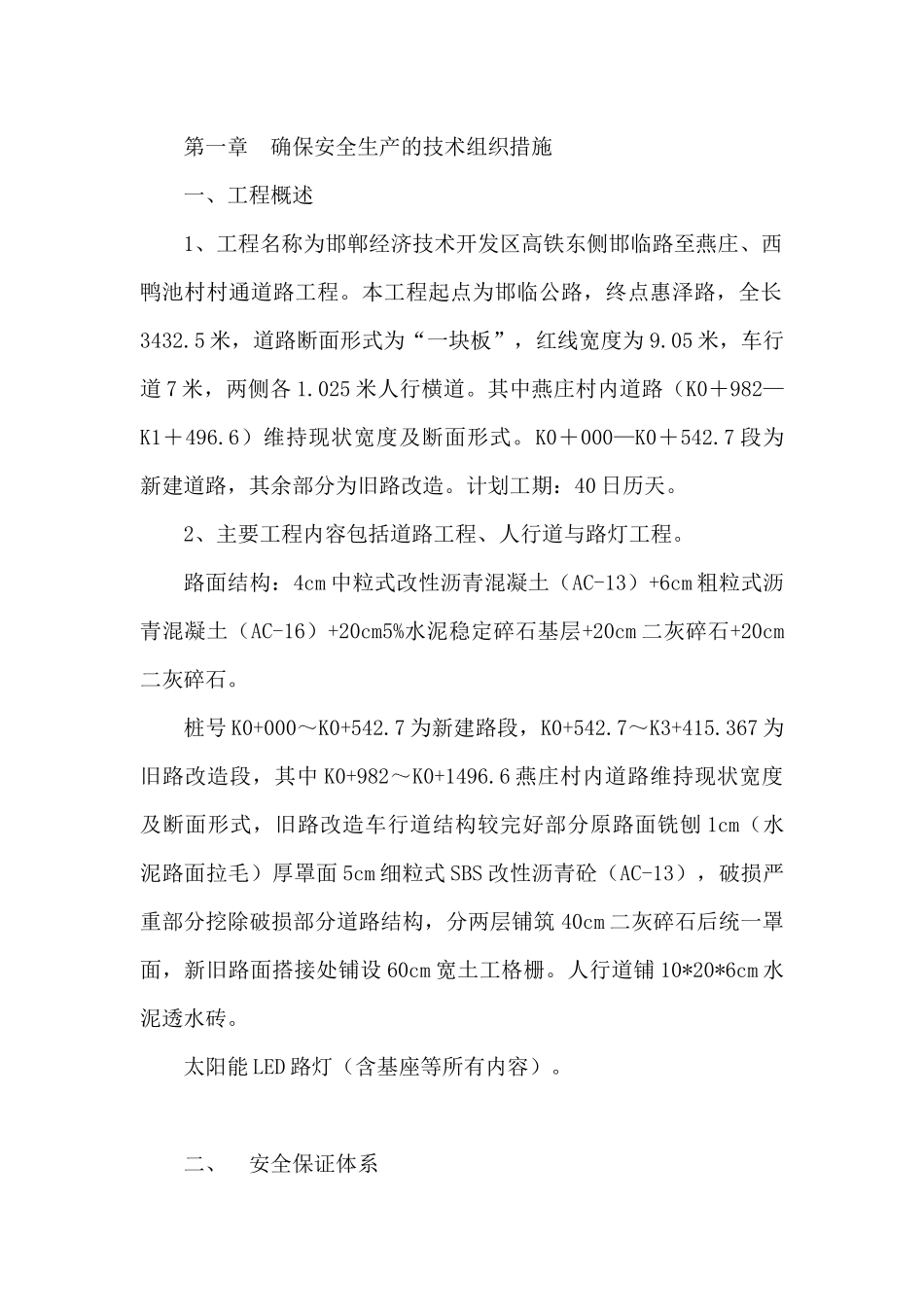

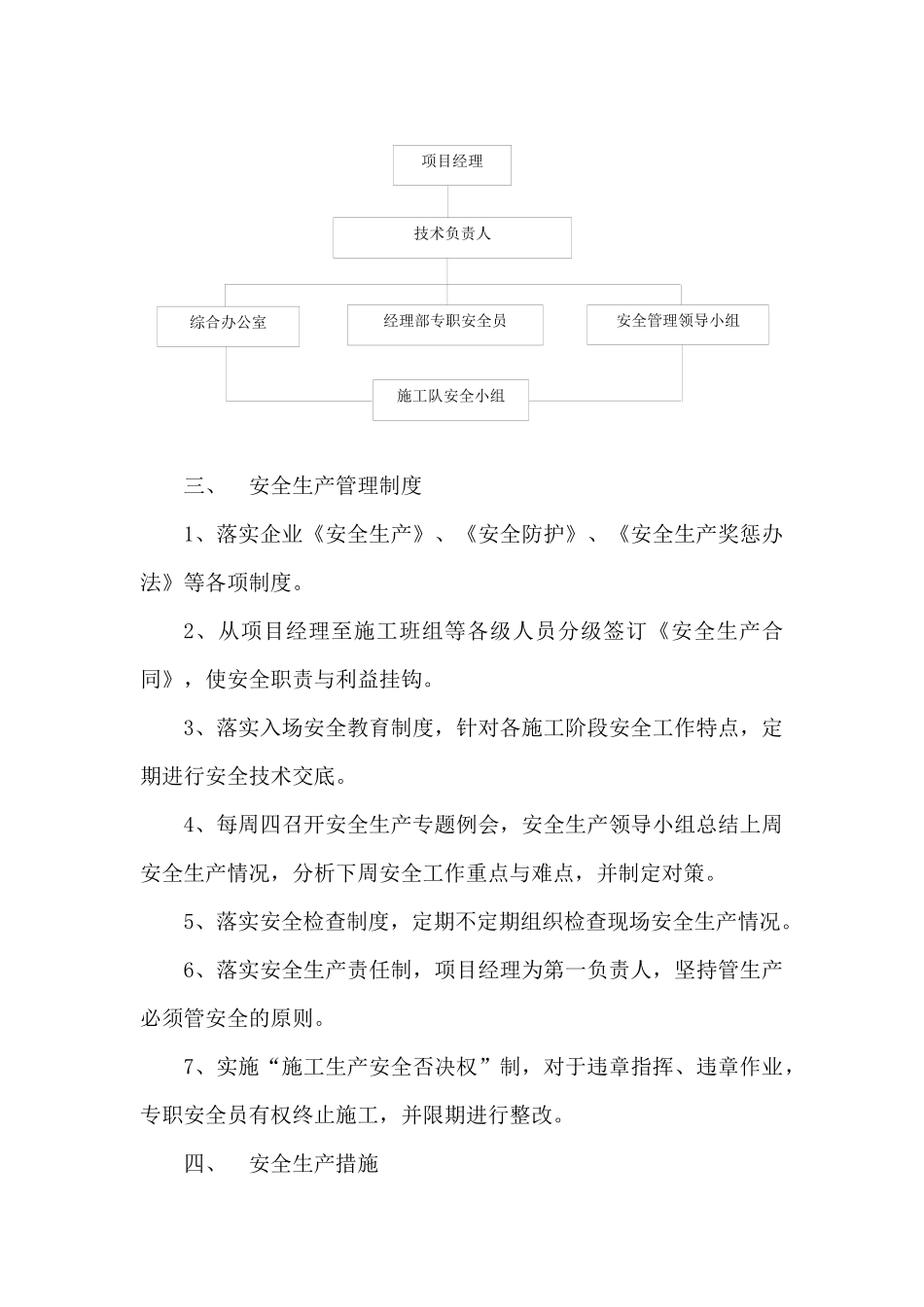

目录第一章确保安全生产的技术组织措施………………………………1第二章确保工程质量的技术组织措施……………………………10第三章拟投入的主要施工机械设备情况…………………………34第四章确保工程进度的技术组织措施……………………………40第五章确保文明施工的技术组织措施……………………………52第六章各分部分项工程的主要施工方法…………………………64第七章劳动力安排计划……………………………………………96第八章施工进度网络图……………………………………………97第九章保修措施…………………………………………………99第一章确保安全生产的技术组织措施一、工程概述1、工程名称为邯郸经济技术开发区高铁东侧邯临路至燕庄、西鸭池村村通道路工程
本工程起点为邯临公路,终点惠泽路,全长3432
5米,道路断面形式为“一块板”,红线宽度为9
05米,车行道7米,两侧各1
025米人行横道
其中燕庄村内道路(K0+982—K1+496
6)维持现状宽度及断面形式
K0+000—K0+542
7段为新建道路,其余部分为旧路改造
计划工期:40日历天
2、主要工程内容包括道路工程、人行道与路灯工程
路面结构:4cm中粒式改性沥青混凝土(AC-13)+6cm粗粒式沥青混凝土(AC-16)+20cm5%水泥稳定碎石基层+20cm二灰碎石+20cm二灰碎石
桩号K0+000~K0+542
7为新建路段,K0+542
7~K3+415
367为旧路改造段,其中K0+982~K0+1496
6燕庄村内道路维持现状宽度及断面形式,旧路改造车行道结构较完好部分原路面铣刨1cm(水泥路面拉毛)厚罩面5cm细粒式SBS改性沥青砼(AC-13),破损严重部分挖除破损部分道路结构,分两层铺筑40cm二灰碎石后统一罩面,新旧路面搭接处铺设60cm宽土工格栅
人行道铺10*20*6cm水泥透水砖
太阳能LED路灯(含基
