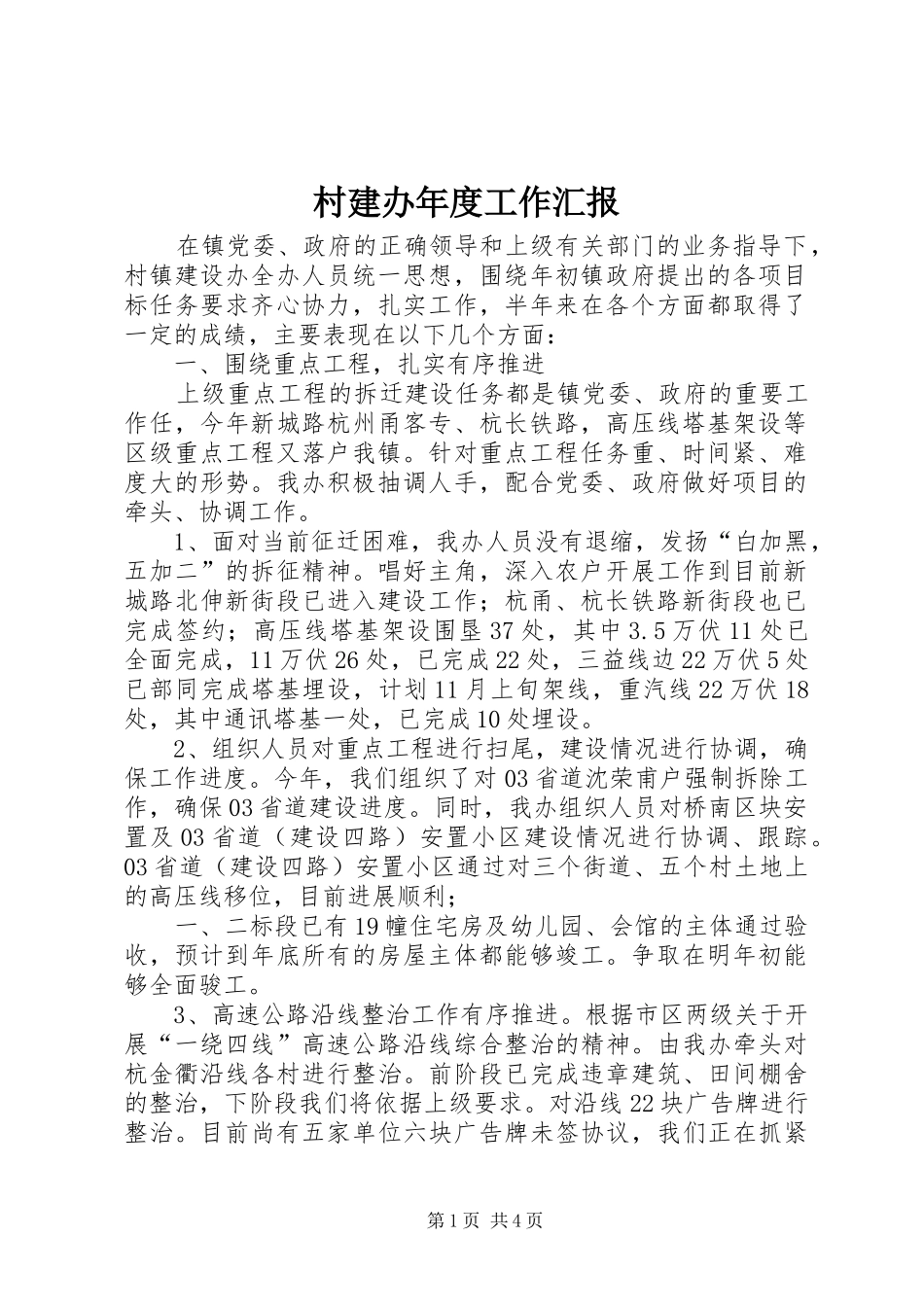

村建办年度工作汇报在镇党委、政府的正确领导和上级有关部门的业务指导下,村镇建设办全办人员统一思想,围绕年初镇政府提出的各项目标任务要求齐心协力,扎实工作,半年来在各个方面都取得了一定的成绩,主要表现在以下几个方面:一、围绕重点工程,扎实有序推进上级重点工程的拆迁建设任务都是镇党委、政府的重要工作任,今年新城路杭州甬客专、杭长铁路,高压线塔基架设等区级重点工程又落户我镇
针对重点工程任务重、时间紧、难度大的形势
我办积极抽调人手,配合党委、政府做好项目的牵头、协调工作
1、面对当前征迁困难,我办人员没有退缩,发扬“白加黑,五加二”的拆征精神
唱好主角,深入农户开展工作到目前新城路北伸新街段已进入建设工作;杭甬、杭长铁路新街段也已完成签约;高压线塔基架设围垦37处,其中3
5万伏11处已全面完成,11万伏26处,已完成22处,三益线边22万伏5处已部同完成塔基埋设,计划11月上旬架线,重汽线22万伏18处,其中通讯塔基一处,已完成10处埋设
2、组织人员对重点工程进行扫尾,建设情况进行协调,确保工作进度
今年,我们组织了对03省道沈荣甫户强制拆除工作,确保03省道建设进度
同时,我办组织人员对桥南区块安置及03省道(建设四路)安置小区建设情况进行协调、跟踪
03省道(建设四路)安置小区通过对三个街道、五个村土地上的高压线移位,目前进展顺利;一、二标段已有19幢住宅房及幼儿园、会馆的主体通过验收,预计到年底所有的房屋主体都能够竣工
争取在明年初能够全面骏工
3、高速公路沿线整治工作有序推进
根据市区两级关于开展“一绕四线”高速公路沿线综合整治的精神
由我办牵头对杭金衢沿线各村进行整治
前阶段已完成违章建筑、田间棚舍的整治,下阶段我们将依据上级要求
对沿线22块广告牌进行整治
目前尚有五家单位六块广告牌未签协议,我们正在抓紧第1页共4页做工作,确保区政府目标实现
二、提升服务质量,
