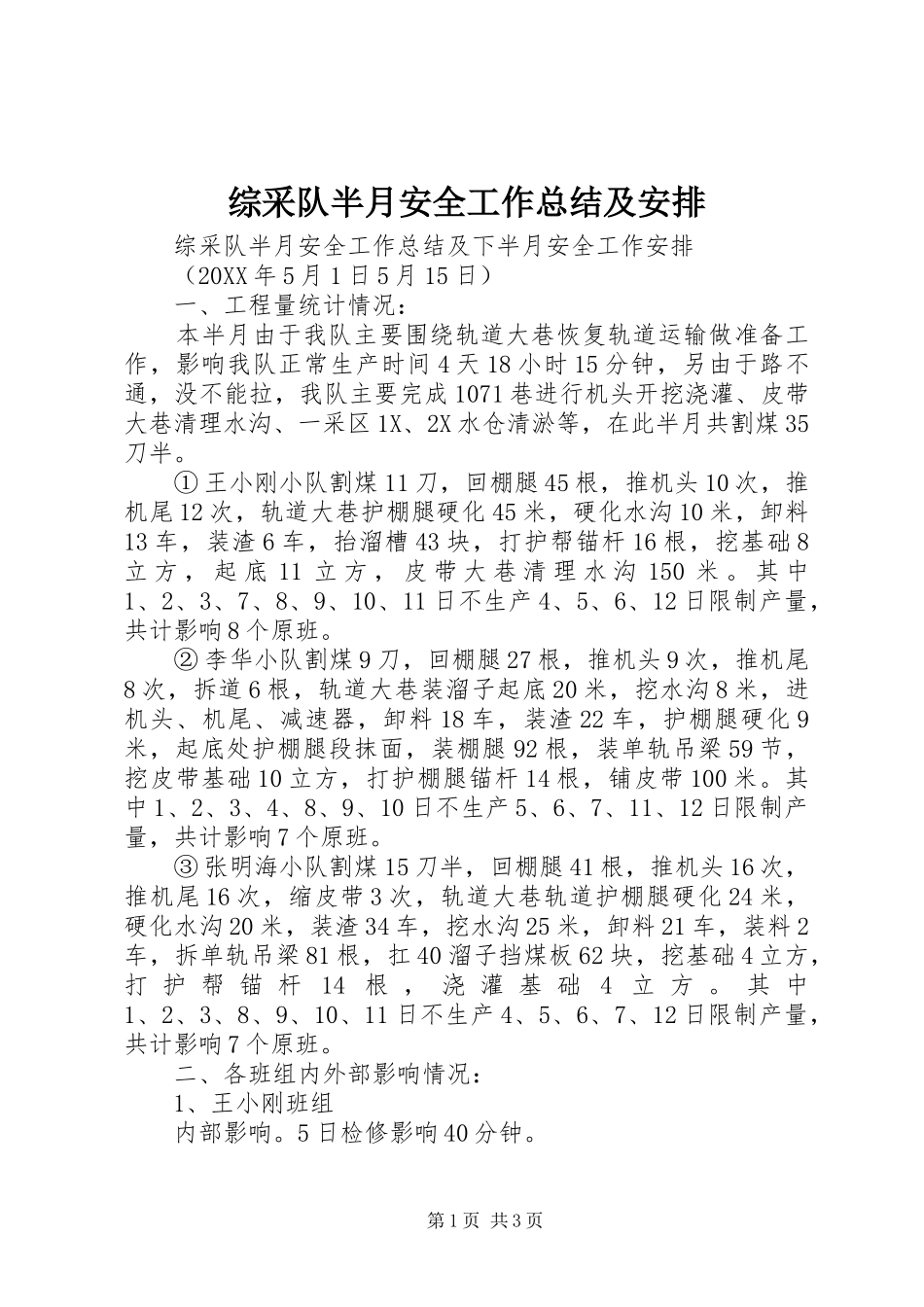

综采队半月安全工作总结及安排综采队半月安全工作总结及下半月安全工作安排(20XX年5月1日5月15日)一、工程量统计情况:本半月由于我队主要围绕轨道大巷恢复轨道运输做准备工作,影响我队正常生产时间4天18小时15分钟,另由于路不通,没不能拉,我队主要完成1071巷进行机头开挖浇灌、皮带大巷清理水沟、一采区1X、2X水仓清淤等,在此半月共割煤35刀半
①王小刚小队割煤11刀,回棚腿45根,推机头10次,推机尾12次,轨道大巷护棚腿硬化45米,硬化水沟10米,卸料13车,装渣6车,抬溜槽43块,打护帮锚杆16根,挖基础8立方,起底11立方,皮带大巷清理水沟150米
其中1、2、3、7、8、9、10、11日不生产4、5、6、12日限制产量,共计影响8个原班
②李华小队割煤9刀,回棚腿27根,推机头9次,推机尾8次,拆道6根,轨道大巷装溜子起底20米,挖水沟8米,进机头、机尾、减速器,卸料18车,装渣22车,护棚腿硬化9米,起底处护棚腿段抹面,装棚腿92根,装单轨吊梁59节,挖皮带基础10立方,打护棚腿锚杆14根,铺皮带100米
其中1、2、3、4、8、9、10日不生产5、6、7、11、12日限制产量,共计影响7个原班
③张明海小队割煤15刀半,回棚腿41根,推机头16次,推机尾16次,缩皮带3次,轨道大巷轨道护棚腿硬化24米,硬化水沟20米,装渣34车,挖水沟25米,卸料21车,装料2车,拆单轨吊梁81根,扛40溜子挡煤板62块,挖基础4立方,打护帮锚杆14根,浇灌基础4立方
其中1、2、3、8、9、10、11日不生产4、5、6、7、12日限制产量,共计影响7个原班
二、各班组内外部影响情况:1、王小刚班组内部影响
5日检修影响40分钟

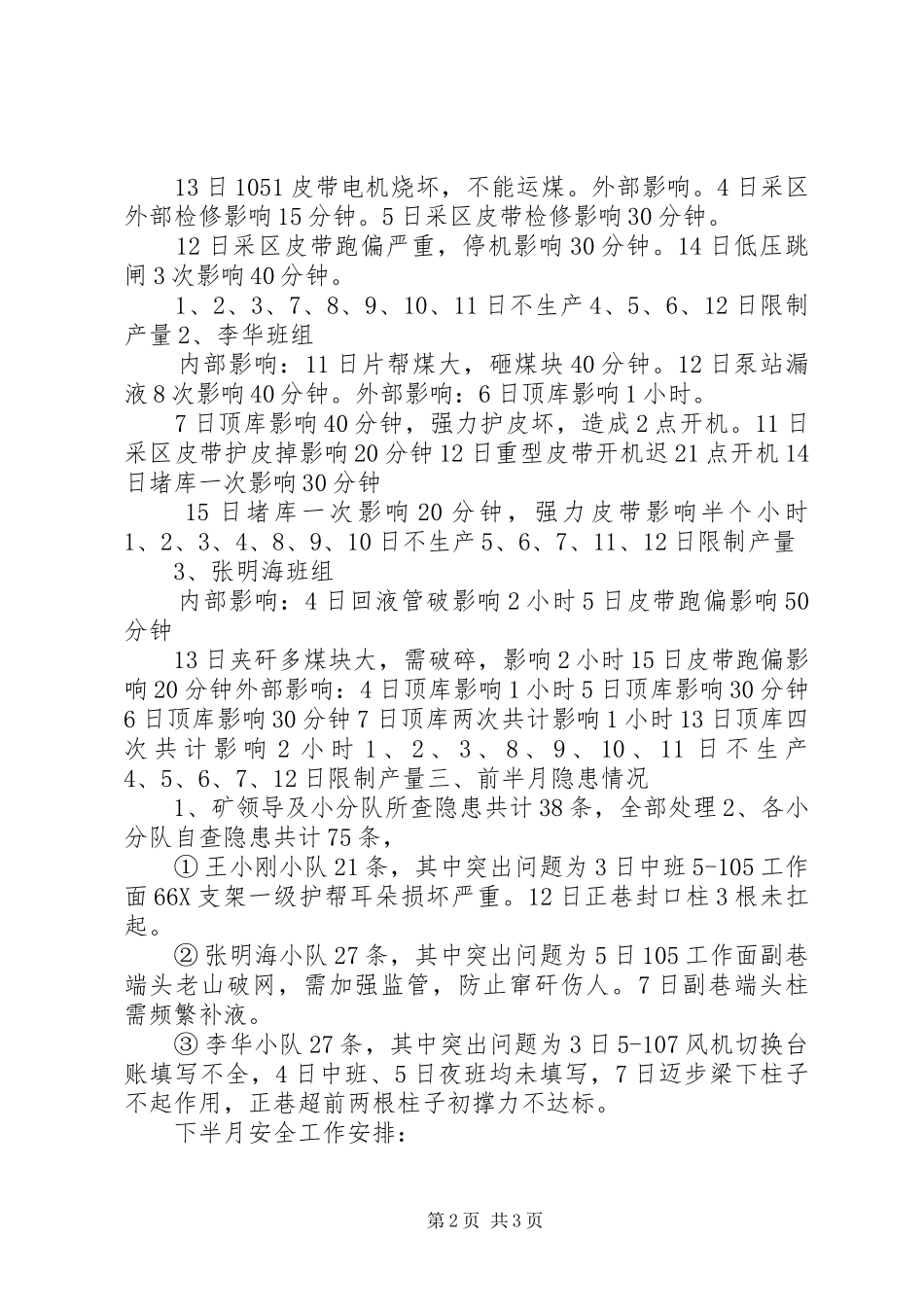

第1页共3页13日1051皮带电机烧坏,不能运煤
4日采区外部检修影响15分钟
5日采区皮带检修影响30分钟
12日采区皮带跑偏严重,
