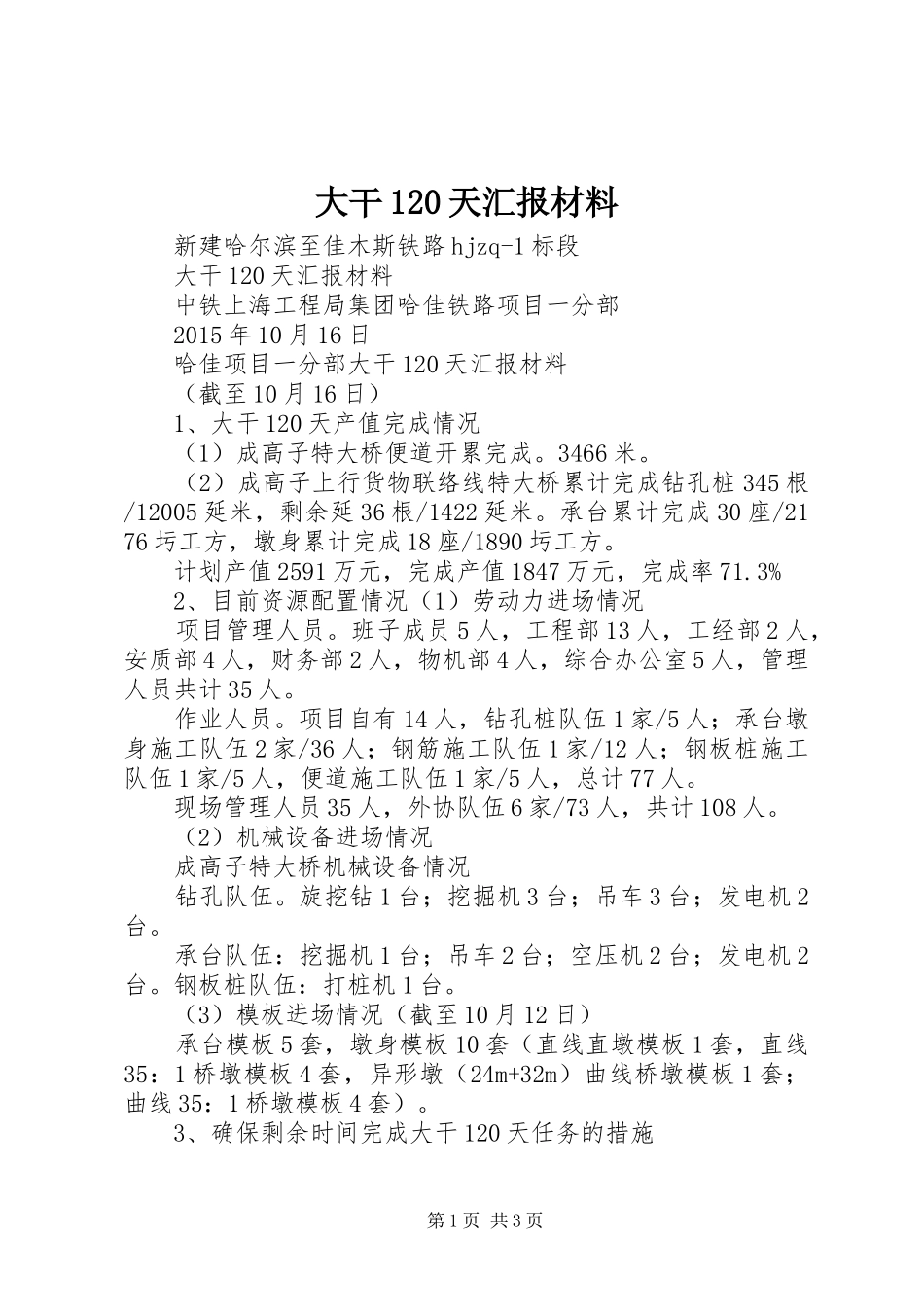

大干120天汇报材料新建哈尔滨至佳木斯铁路hjzq-1标段大干120天汇报材料中铁上海工程局集团哈佳铁路项目一分部2015年10月16日哈佳项目一分部大干120天汇报材料(截至10月16日)1、大干120天产值完成情况(1)成高子特大桥便道开累完成
(2)成高子上行货物联络线特大桥累计完成钻孔桩345根/12005延米,剩余延36根/1422延米
承台累计完成30座/2176圬工方,墩身累计完成18座/1890圬工方
计划产值2591万元,完成产值1847万元,完成率71
3%2、目前资源配置情况(1)劳动力进场情况项目管理人员
班子成员5人,工程部13人,工经部2人,安质部4人,财务部2人,物机部4人,综合办公室5人,管理人员共计35人
项目自有14人,钻孔桩队伍1家/5人;承台墩身施工队伍2家/36人;钢筋施工队伍1家/12人;钢板桩施工队伍1家/5人,便道施工队伍1家/5人,总计77人
现场管理人员35人,外协队伍6家/73人,共计108人
(2)机械设备进场情况成高子特大桥机械设备情况钻孔队伍
旋挖钻1台;挖掘机3台;吊车3台;发电机2台
承台队伍:挖掘机1台;吊车2台;空压机2台;发电机2台
钢板桩队伍:打桩机1台
(3)模板进场情况(截至10月12日)承台模板5套,墩身模板10套(直线直墩模板1套,直线35:1桥墩模板4套,异形墩(24m+32m)曲线桥墩模板1套;曲线35:1桥墩模板4套)

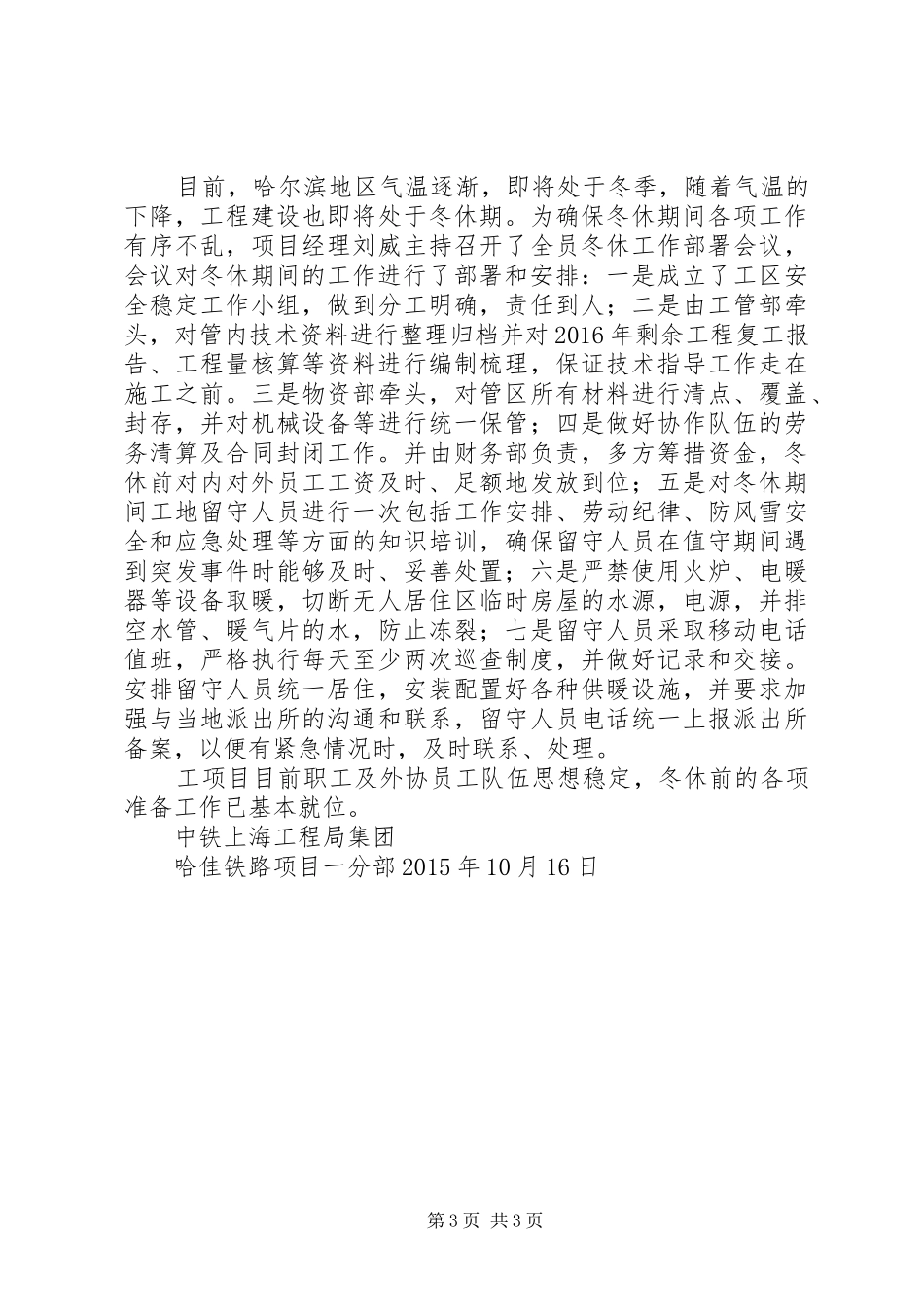

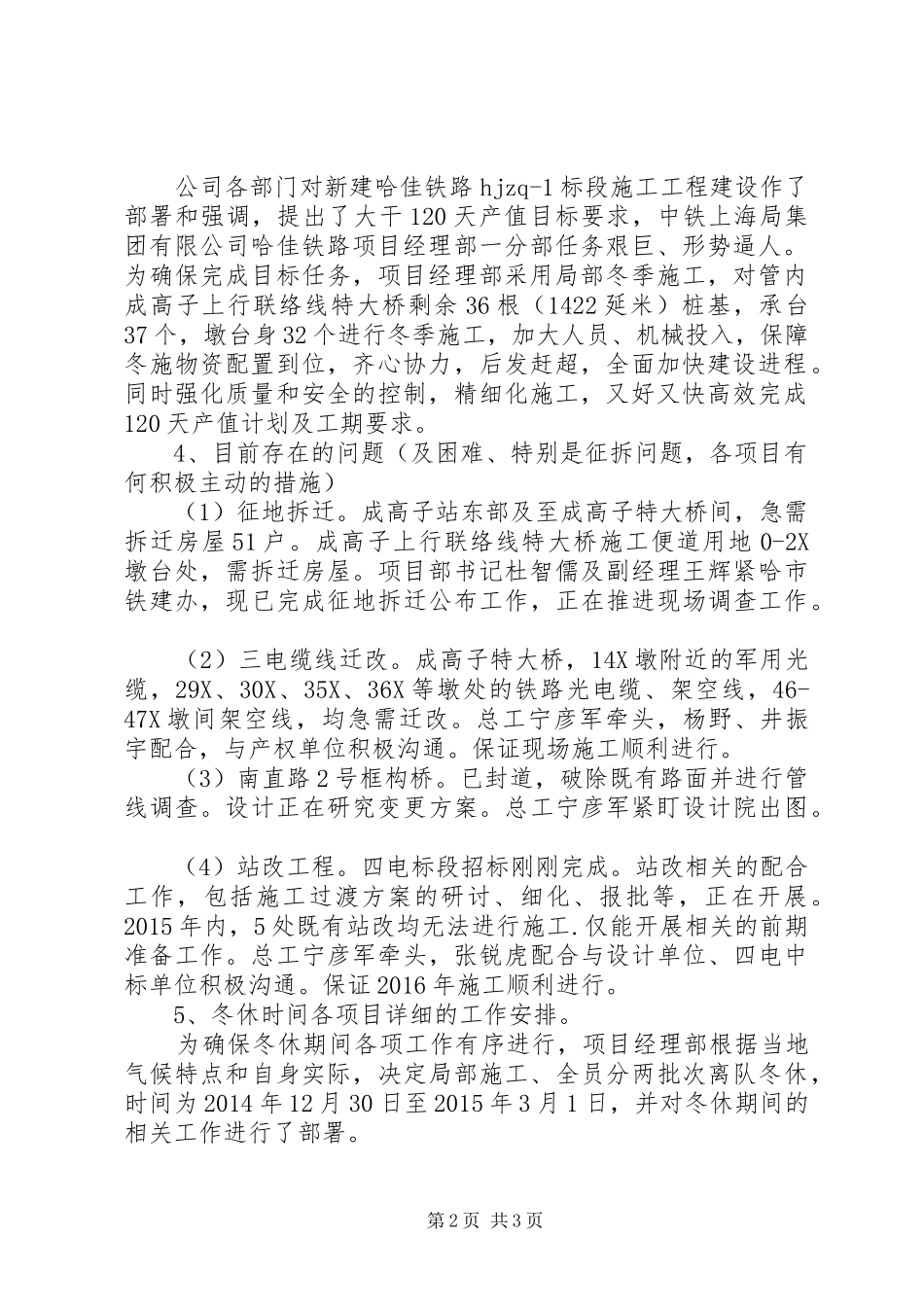

3、确保剩余时间完成大干120天任务的措施第1页共3页公司各部门对新建哈佳铁路hjzq-1标段施工工程建设作了部署和强调,提出了大干120天产值目标要求,中铁上海局集团有限公司哈佳铁路项目经理部一分部任务艰巨、形势逼人
为确保完成目标任务,项目经理部采用局部冬季施工,对管内成高子上行联络线特大桥剩余36根(1422延米)桩基,承台37个,墩台身32个进
