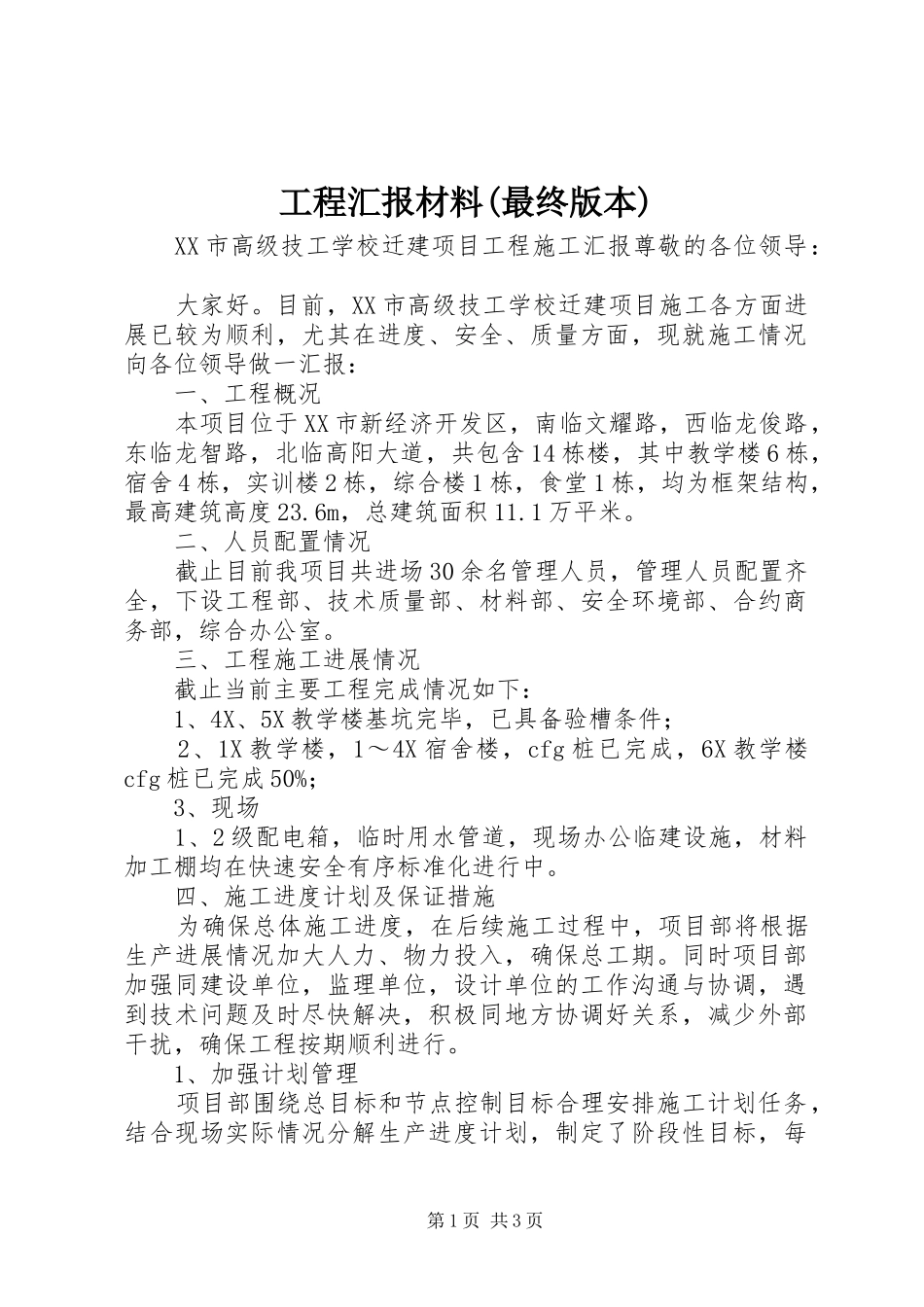

工程汇报材料(最终版本)XX市高级技工学校迁建项目工程施工汇报尊敬的各位领导:大家好
目前,XX市高级技工学校迁建项目施工各方面进展已较为顺利,尤其在进度、安全、质量方面,现就施工情况向各位领导做一汇报:一、工程概况本项目位于XX市新经济开发区,南临文耀路,西临龙俊路,东临龙智路,北临高阳大道,共包含14栋楼,其中教学楼6栋,宿舍4栋,实训楼2栋,综合楼1栋,食堂1栋,均为框架结构,最高建筑高度23
6m,总建筑面积11
二、人员配置情况截止目前我项目共进场30余名管理人员,管理人员配置齐全,下设工程部、技术质量部、材料部、安全环境部、合约商务部,综合办公室
三、工程施工进展情况截止当前主要工程完成情况如下:1、4X、5X教学楼基坑完毕,已具备验槽条件;2、1X教学楼,1~4X宿舍楼,cfg桩已完成,6X教学楼cfg桩已完成50%;3、现场1、2级配电箱,临时用水管道,现场办公临建设施,材料加工棚均在快速安全有序标准化进行中
四、施工进度计划及保证措施为确保总体施工进度,在后续施工过程中,项目部将根据生产进展情况加大人力、物力投入,确保总工期
同时项目部加强同建设单位,监理单位,设计单位的工作沟通与协调,遇到技术问题及时尽快解决,积极同地方协调好关系,减少外部干扰,确保工程按期顺利进行

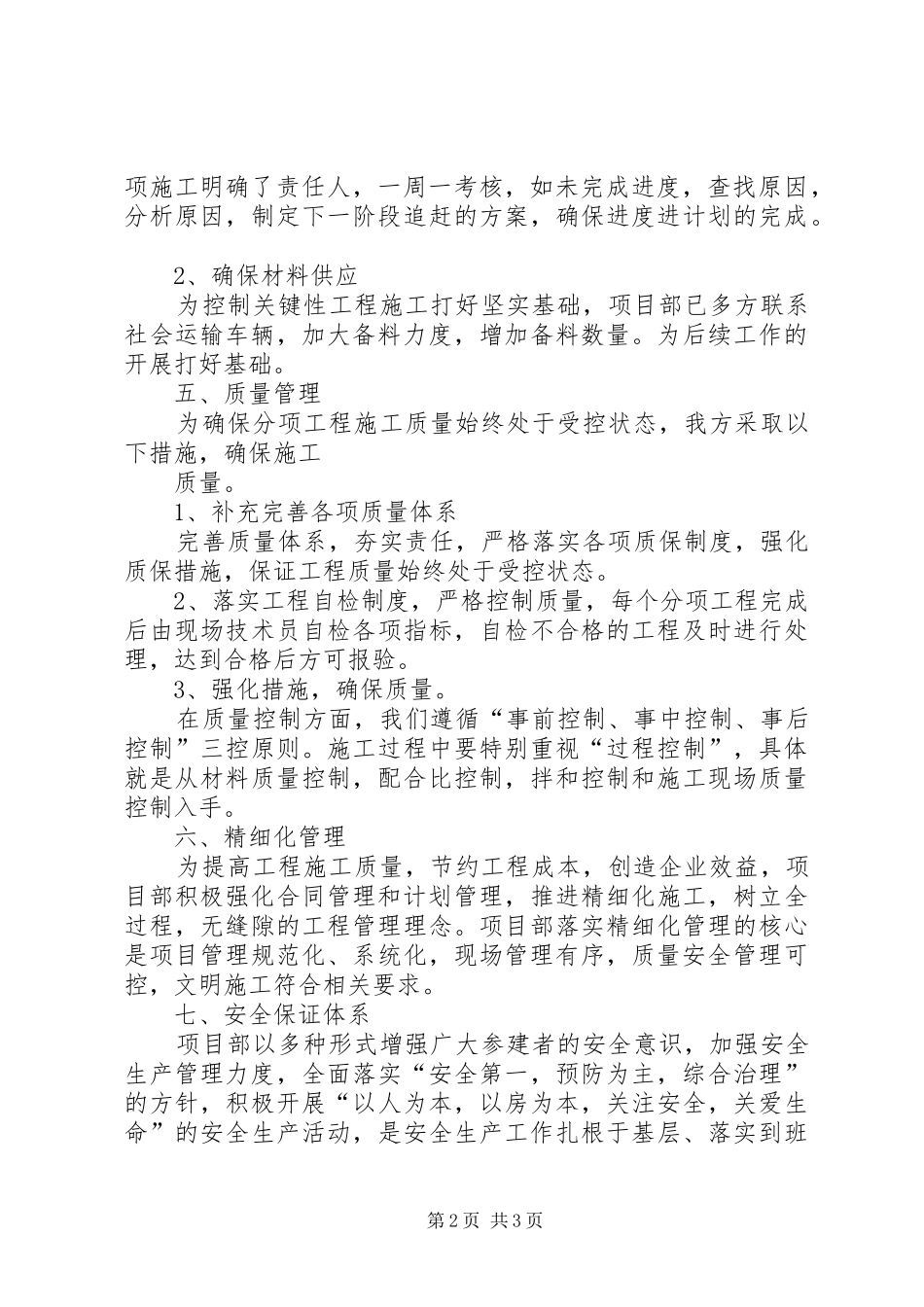

1、加强计划管理项目部围绕总目标和节点控制目标合理安排施工计划任务,结合现场实际情况分解生产进度计划,制定了阶段性目标,每第1页共3页项施工明确了责任人,一周一考核,如未完成进度,查找原因,分析原因,制定下一阶段追赶的方案,确保进度进计划的完成
2、确保材料供应为控制关键性工程施工打好坚实基础,项目部已多方联系社会运输车辆,加大备料力度,增加备料数量
为后续工作的开展打好基础
五、质量管理为确保分项工程施工质量始终处于受控状态,我方采取以下措施,确保施工质量

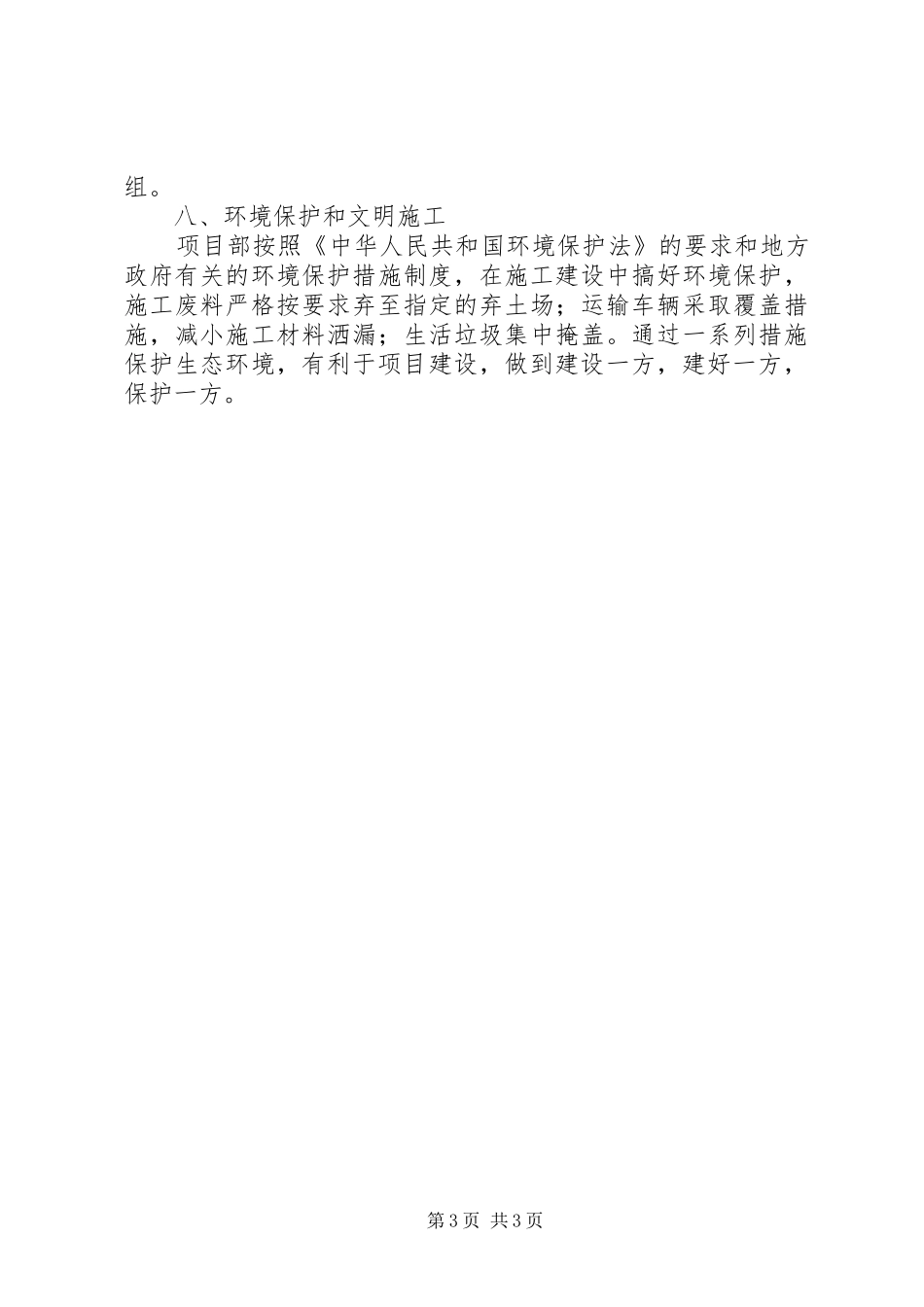

1、补充完善各项质量体
