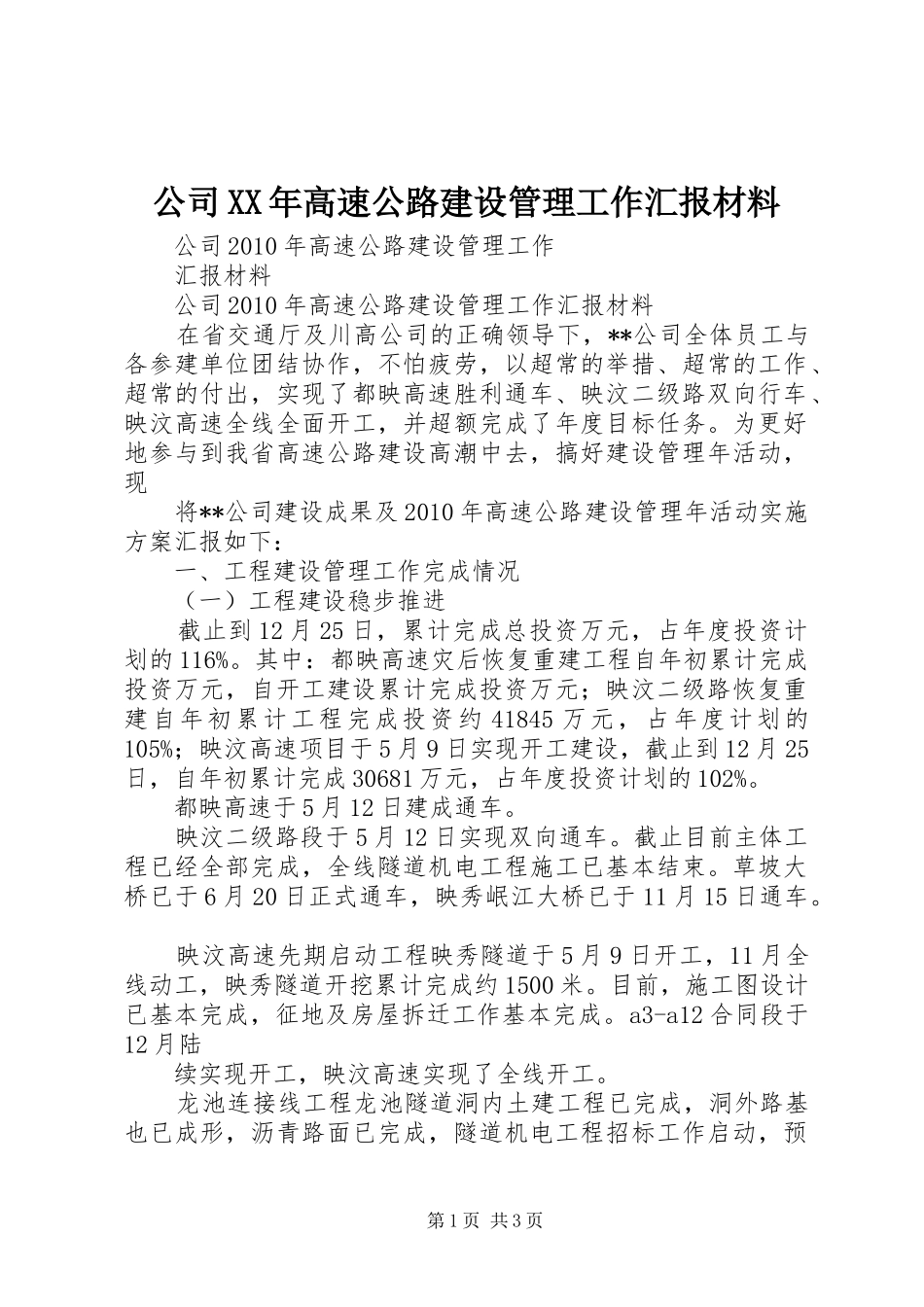

公司XX年高速公路建设管理工作汇报材料公司2010年高速公路建设管理工作汇报材料公司2010年高速公路建设管理工作汇报材料在省交通厅及川高公司的正确领导下,**公司全体员工与各参建单位团结协作,不怕疲劳,以超常的举措、超常的工作、超常的付出,实现了都映高速胜利通车、映汶二级路双向行车、映汶高速全线全面开工,并超额完成了年度目标任务
为更好地参与到我省高速公路建设高潮中去,搞好建设管理年活动,现将**公司建设成果及2010年高速公路建设管理年活动实施方案汇报如下:一、工程建设管理工作完成情况(一)工程建设稳步推进截止到12月25日,累计完成总投资万元,占年度投资计划的116%
其中:都映高速灾后恢复重建工程自年初累计完成投资万元,自开工建设累计完成投资万元;映汶二级路恢复重建自年初累计工程完成投资约41845万元,占年度计划的105%;映汶高速项目于5月9日实现开工建设,截止到12月25日,自年初累计完成30681万元,占年度投资计划的102%
都映高速于5月12日建成通车
映汶二级路段于5月12日实现双向通车
截止目前主体工程已经全部完成,全线隧道机电工程施工已基本结束
草坡大桥已于6月20日正式通车,映秀岷江大桥已于11月15日通车
映汶高速先期启动工程映秀隧道于5月9日开工,11月全线动工,映秀隧道开挖累计完成约1500米
目前,施工图设计已基本完成,征地及房屋拆迁工作基本完成
a3-a12合同段于12月陆续实现开工,映汶高速实现了全线开工

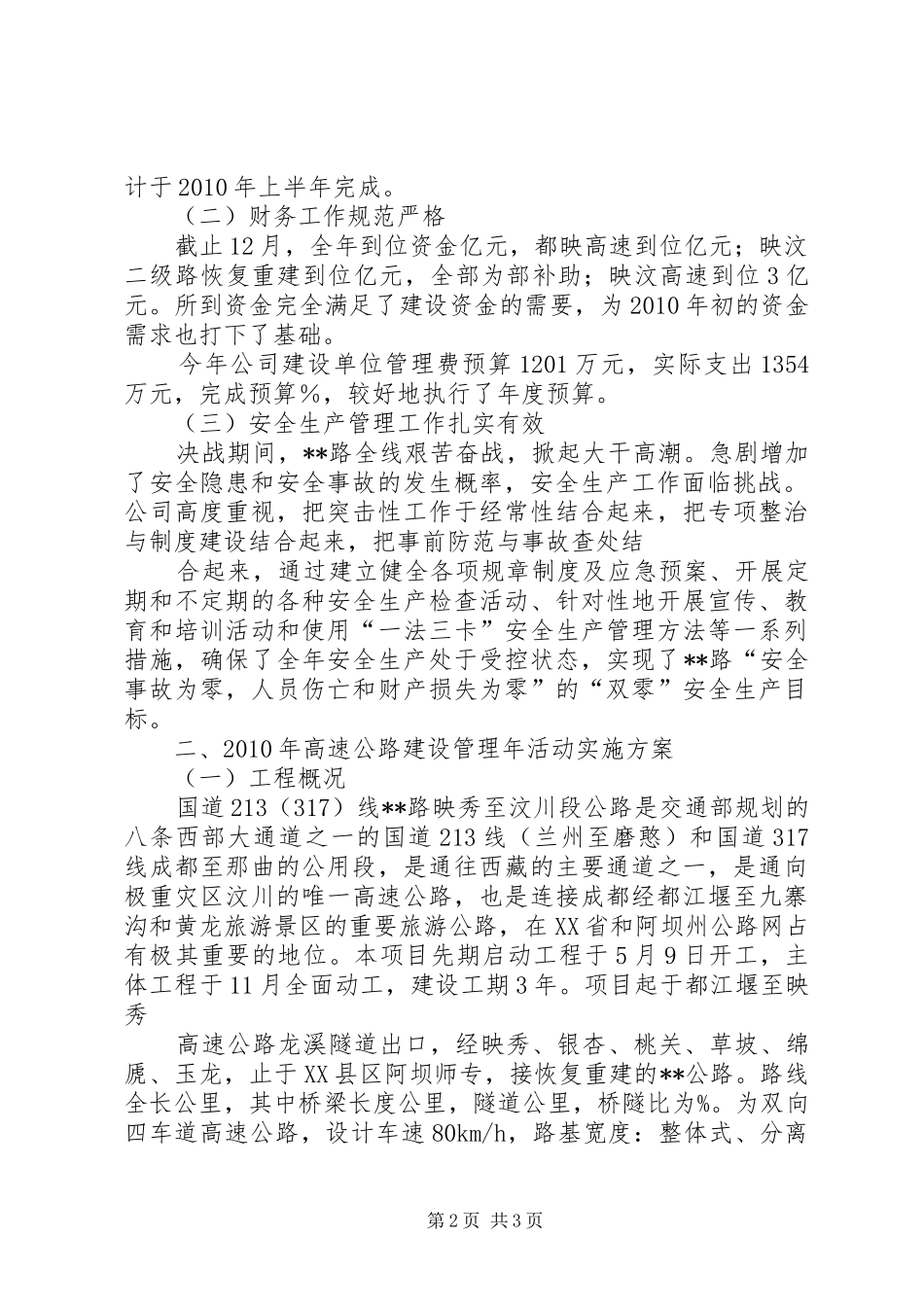

龙池连接线工程龙池隧道洞内土建工程已完成,洞外路基也已成形,沥青路面已完成,隧道机电工程招标工作启动,预第1页共3页计于2010年上半年完成

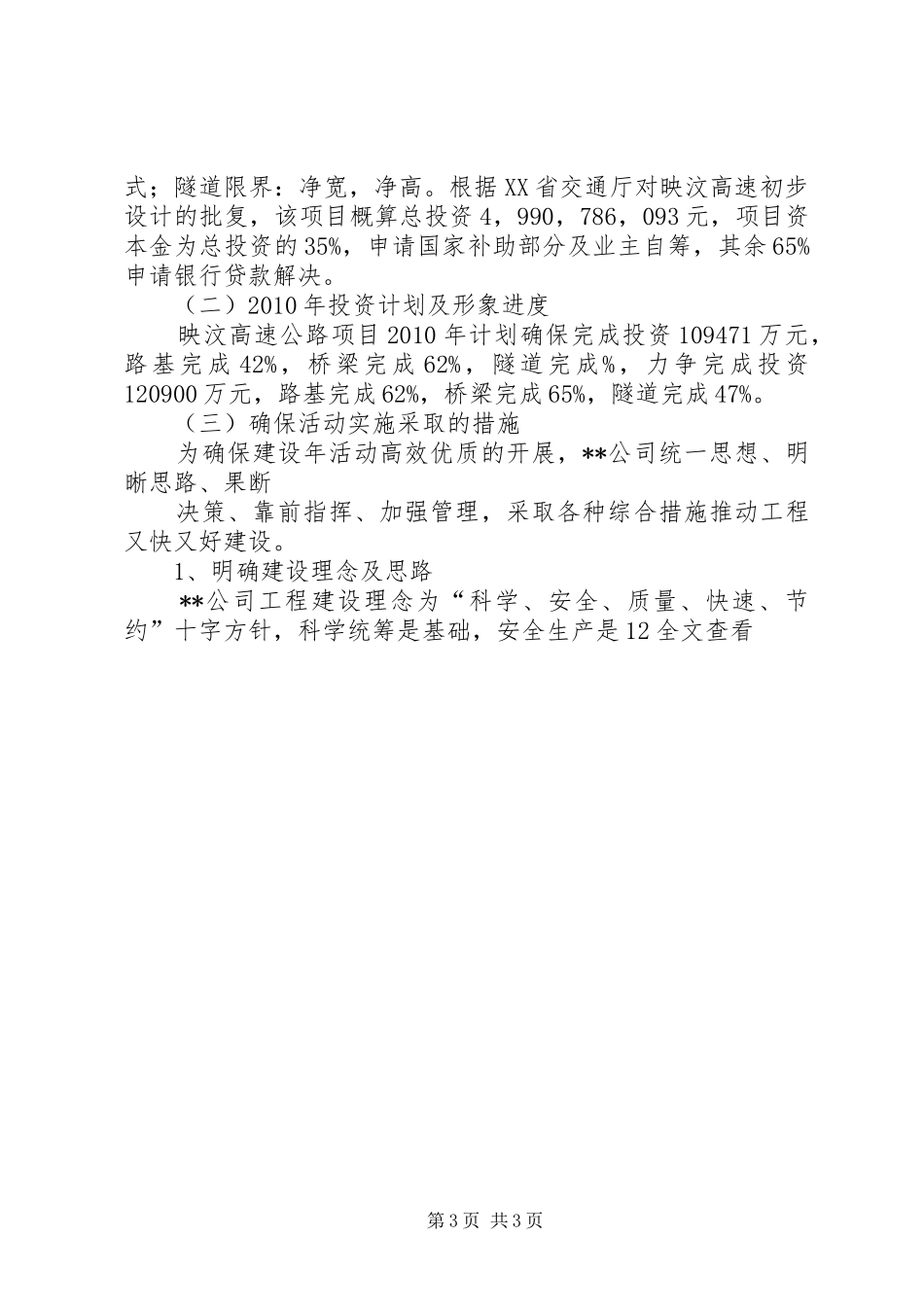

(二)财务工作规范严格截止12月,全年到位资金亿元,都映高速到位亿元;映汶二级路恢复重建到位亿元,全部为部补助;映汶高速到位3亿元
所到资金完全满足了建设资金的需要,为2010年初的资金需求也
