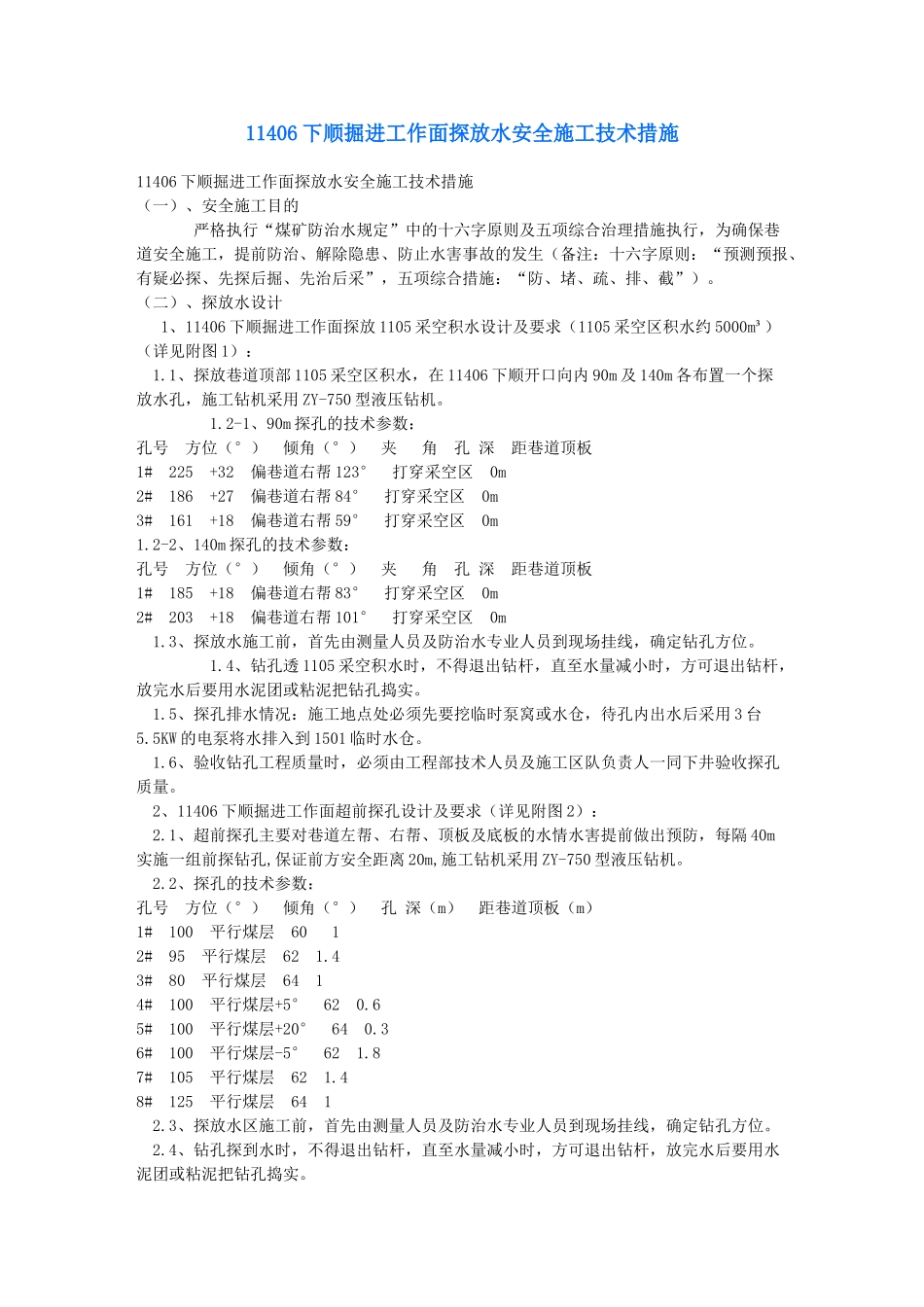

11406下顺掘进工作面探放水安全施工技术措施11406下顺掘进工作面探放水安全施工技术措施(一)、安全施工目的严格执行“煤矿防治水规定”中的十六字原则及五项综合治理措施执行,为确保巷道安全施工,提前防治、解除隐患、防止水害事故的发生(备注:十六字原则:“预测预报、有疑必探、先探后掘、先治后采”,五项综合措施:“防、堵、疏、排、截”)
(二)、探放水设计1、11406下顺掘进工作面探放1105采空积水设计及要求(1105采空区积水约5000m³)(详见附图1):1
1、探放巷道顶部1105采空区积水,在11406下顺开口向内90m及140m各布置一个探放水孔,施工钻机采用ZY-750型液压钻机
2-1、90m探孔的技术参数:孔号方位(°)倾角(°)夹角孔深距巷道顶板1#225+32偏巷道右帮123°打穿采空区0m2#186+27偏巷道右帮84°打穿采空区0m3#161+18偏巷道右帮59°打穿采空区0m1
2-2、140m探孔的技术参数:孔号方位(°)倾角(°)夹角孔深距巷道顶板1#185+18偏巷道右帮83°打穿采空区0m2#203+18偏巷道右帮101°打穿采空区0m1
3、探放水施工前,首先由测量人员及防治水专业人员到现场挂线,确定钻孔方位
4、钻孔透1105采空积水时,不得退出钻杆,直至水量减小时,方可退出钻杆,放完水后要用水泥团或粘泥把钻孔捣实

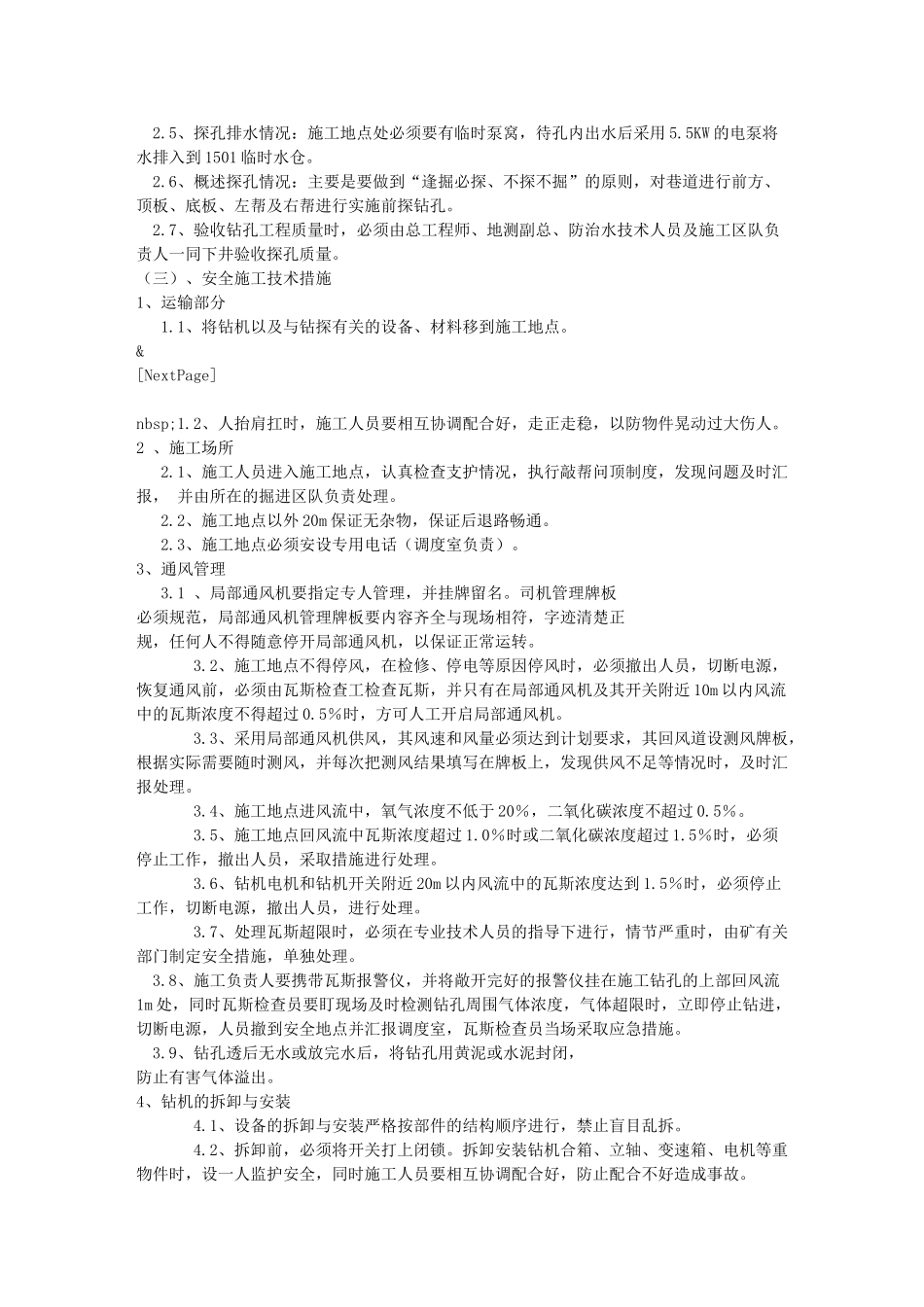

5、探孔排水情况:施工地点处必须先要挖临时泵窝或水仓,待孔内出水后采用3台5
5KW的电泵将水排入到1501临时水仓
6、验收钻孔工程质量时,必须由工程部技术人员及施工区队负责人一同下井验收探孔质量
2、11406下顺掘进工作面超前探孔设计及要求(详见附图2):2
1、超前探孔主要对巷道左帮、右帮、顶板及底板的水情水害提前做出预防,每隔40m实施一组前探钻孔,保证前方安全距离20m,施工钻机采用ZY-750
