第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页福建省晋江金井风电场工程土建第一阶段质量检查工作汇报第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页热烈欢迎各位领导专家莅临指导
祝各位领导、专家工作顺利、身体健康

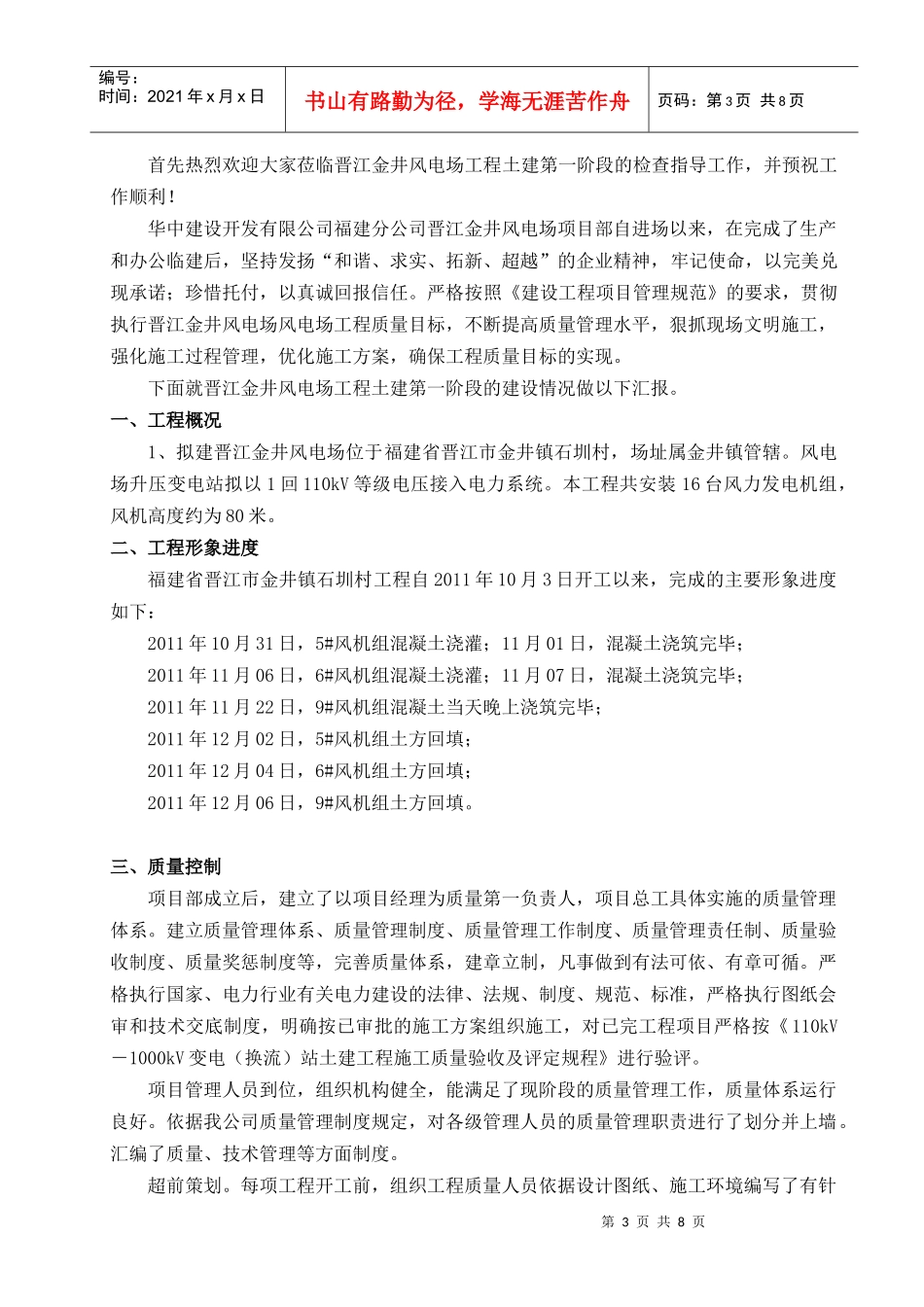

华中建设开发公司晋江金井风电场工程土建第一阶段监检汇报材料尊敬的各位专家、领导:第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页首先热烈欢迎大家莅临晋江金井风电场工程土建第一阶段的检查指导工作,并预祝工作顺利
华中建设开发有限公司福建分公司晋江金井风电场项目部自进场以来,在完成了生产和办公临建后,坚持发扬“和谐、求实、拓新、超越”的企业精神,牢记使命,以完美兑现承诺;珍惜托付,以真诚回报信任
严格按照《建设工程项目管理规范》的要求,贯彻执行晋江金井风电场风电场工程质量目标,不断提高质量管理水平,狠抓现场文明施工,强化施工过程管理,优化施工方案,确保工程质量目标的实现
下面就晋江金井风电场工程土建第一阶段的建设情况做以下汇报
一、工程概况1、拟建晋江金井风电场位于福建省晋江市金井镇石圳村,场址属金井镇管辖
风电场升压变电站拟以1回110kV等级电压接入电力系统
本工程共安装16台风力发电机组,风机高度约为80米
二、工程形象进度福建省晋江市金井镇石圳村工程自2011年10月3日开工以来,完成的主要形象进度如下:2011年10月31日,5#风机组混凝土浇灌;11月01日,混凝土浇筑完毕;2011年11月06日,6#风机组混凝土浇灌;11月07日,混凝土浇筑完毕;2011年11月22日,9#风机组混凝土当天晚上浇筑完毕;2011年12月02日,5#风机组土方回填;2011年12月04日,6#风机组土方回填;2011年12月
