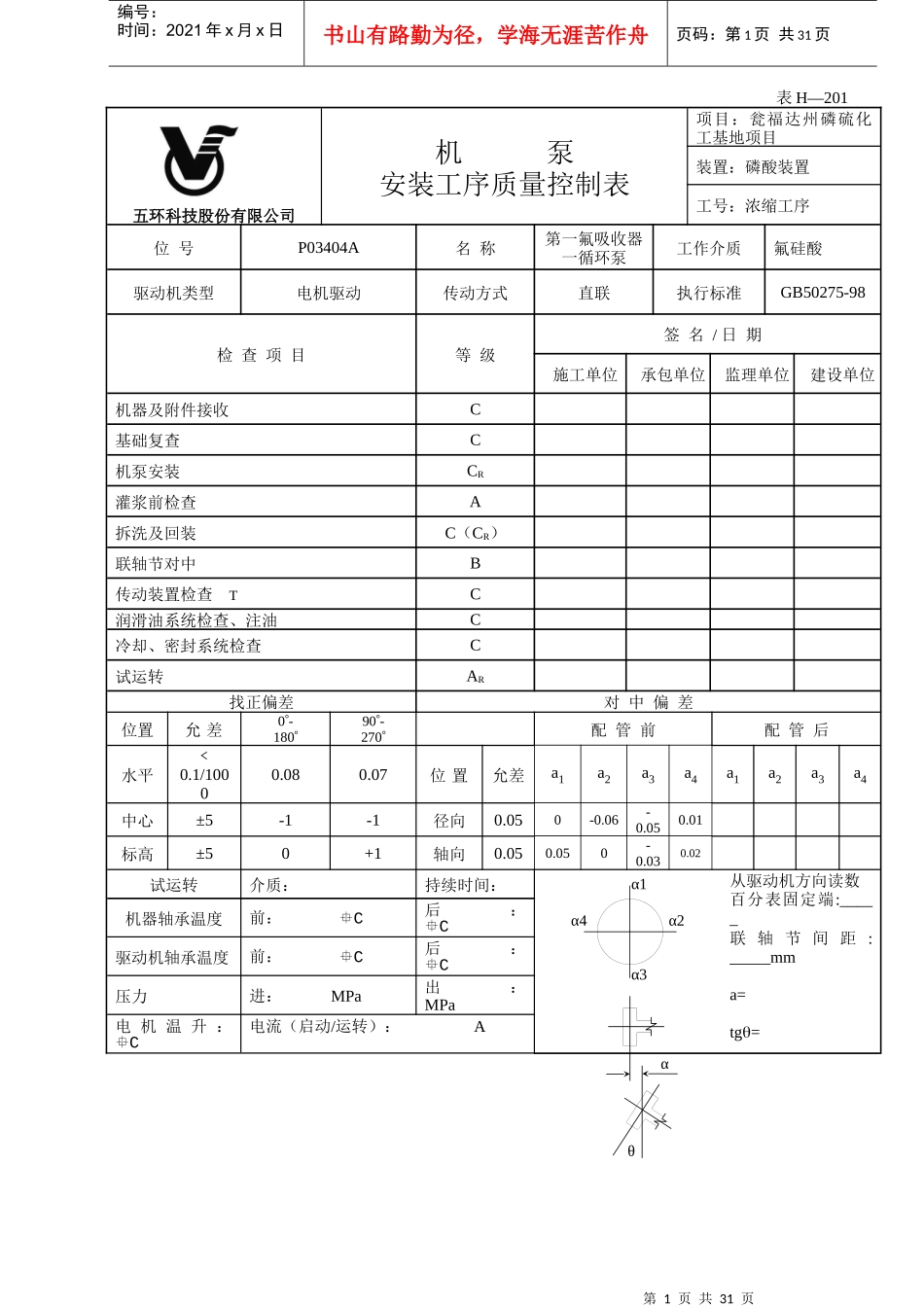

第1页共31页αθα3α2α4α1编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页表H—201五环科技股份有限公司机泵安装工序质量控制表项目:瓮福达州磷硫化工基地项目装置:磷酸装置工号:浓缩工序位号P03404A名称第一氟吸收器一循环泵工作介质氟硅酸驱动机类型电机驱动传动方式直联执行标准GB50275-98检查项目等级签名/日期施工单位承包单位监理单位建设单位机器及附件接收C基础复查C机泵安装CR灌浆前检查A拆洗及回装C(CR)联轴节对中B传动装置检查TC润滑油系统检查、注油C冷却、密封系统检查C试运转AR找正偏差对中偏差位置允差0-18090-270配管前配管后水平﹤0
1/10000
07位置允差a1a2a3a4a1a2a3a4中心±5-1-1径向0
01标高±50+1轴向0
02试运转介质:持续时间:从驱动机方向读数百分表固定端:_____联轴节间距:_____mma=tg=机器轴承温度前:C后:C驱动机轴承温度前:C后:C压力进:MPa出:MPa电机温升:C电流(启动/运转):A第2页共31页第1页共31页αα3α2α4α1编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页备注:表H—201五环科技股份有限公司机泵安装工序质量控制表项目:瓮福达州磷硫化工基地项目装置:磷酸装置工号:浓缩工序位号P03404B名称第一氟吸收器一循环泵工作介质氟硅酸驱动机类型电机驱动传动方式直联执行标准GB50275-98检查项目等级签名/日期施工单位承包单位监理单位建设单位机器及附件接收C基础复查C机泵安装CR灌浆前检查A拆洗及回装C(CR)联轴节对中B传动装置检查TC润滑油系统检查、注油C冷却、密封系统检查C试运转AR找正偏差对中偏差位置
