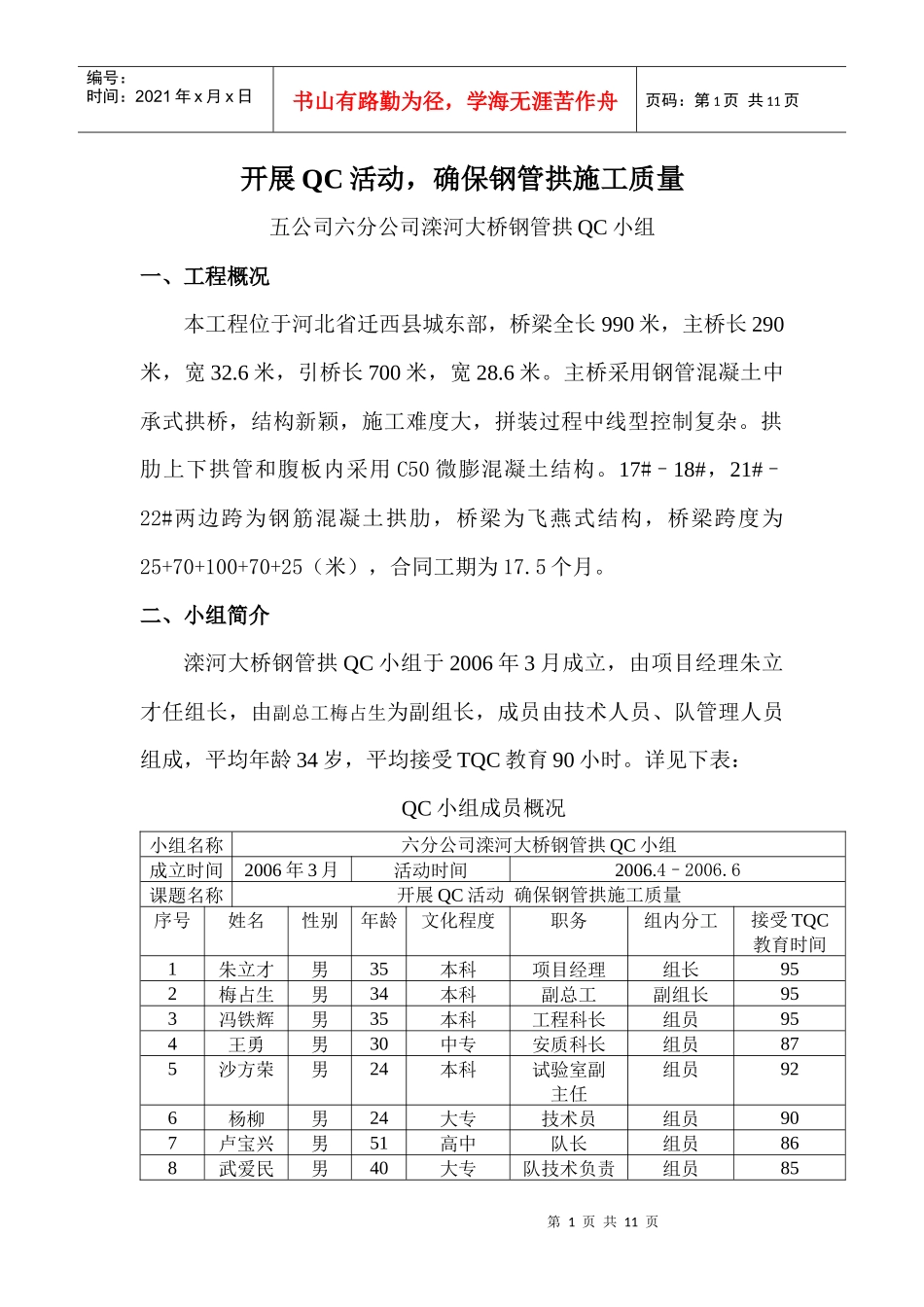

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页开展QC活动,确保钢管拱施工质量五公司六分公司滦河大桥钢管拱QC小组一、工程概况本工程位于河北省迁西县城东部,桥梁全长990米,主桥长290米,宽32.6米,引桥长700米,宽28.6米。主桥采用钢管混凝土中承式拱桥,结构新颖,施工难度大,拼装过程中线型控制复杂。拱肋上下拱管和腹板内采用C50微膨混凝土结构。17#–18#,21#–22#两边跨为钢筋混凝土拱肋,桥梁为飞燕式结构,桥梁跨度为25+70+100+70+25(米),合同工期为17.5个月。二、小组简介滦河大桥钢管拱QC小组于2006年3月成立,由项目经理朱立才任组长,由副总工梅占生为副组长,成员由技术人员、队管理人员组成,平均年龄34岁,平均接受TQC教育90小时。详见下表:QC小组成员概况小组名称六分公司滦河大桥钢管拱QC小组成立时间2006年3月活动时间2006.4–2006.6课题名称开展QC活动确保钢管拱施工质量序号姓名性别年龄文化程度职务组内分工接受TQC教育时间1朱立才男35本科项目经理组长952梅占生男34本科副总工副组长953冯铁辉男35本科工程科长组员954王勇男30中专安质科长组员875沙方荣男24本科试验室副主任组员926杨柳男24大专技术员组员907卢宝兴男51高中队长组员868武爱民男40大专队技术负责组员85第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页平均3490.6三、选题理由(1)滦河大桥是河北省迁西县重点工程,合同工期为17.5个月,因施工期间要跨越两个冬季,经实际测算工期只有12.5个月,为按期、保质的完成大桥的建设,钢管拱的施工成为控制全桥工期的重要分项工程。(2)本工程是迁西县历史上投资建设最大的工程,我们要保质、保量的完成其意义重大。(3)钢管拱的施工对于我们项目部的施工人员来说尚属首次,施工人员经验少,且任务重。鉴于以上理由我们小组决定以“开展QC活动确保钢管拱施工质量”开展活动。四、活动目标(1)分项工程一次验收合格率100%,优良率95%以上。(2)确保钢管拱中线、标高、精准无误。(3)杜绝死亡重伤事故,轻伤事故控制在0.1%。(4)确保钢管拱2006年6月6日按期安装完成。五、QC小组活动在钢管拱施工前,我们小组认真研究图纸,结合编制的施工方案,确定了钢管拱施工时控制的四项指标:1、钢管拱拱肋标高,2、钢管拱拱肋轴线,3、钢管拱拱肋的垂直度,4、钢管拱焊接的焊第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页缝。第一次PDCA循环(2006.4.20–2006.5.20)(1)现状调查我们对9片钢管拱拱肋做了调查,如下表:表5–1序号检查项目检查点数缺陷点数频率%累计频率%1拱肋标高721445%45%2拱肋轴线721135%80%3焊缝砂眼72310%90%4焊缝咬肉72310%100%合计28831100100合格率=(288-31)÷288*100%=89.2%根据检查结果,我们绘制了排列图如下:第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页图5-1根据图5-1我们可以看出影响钢管拱质量的主要原因,是钢管拱拱肋标高和拱肋轴线,这两个原因会直接影响到全桥的进度和总体工期。(2)、要因分析我们立即召开小组会议进行因果分析:图5-2经过分析我们认为造成拱肋标高和拱肋轴线不符合的主要原因是,1、工作人员的责任心不强。2、温度影响大。3、缆风绳的定控措施不到位。因此我们制定了相应的措施。(3)制定对策措施序号主要原因计划对策负责人时间1责任心不强①召开项目部会议,进行质量意识教育②制定严格奖惩制度③严格执行工序检查制度朱立才全过程第5页共11页第4页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共11页2温度影响①在温度变化小的时间内架设王勇沙方荣全过程3缆风绳定控措施差①设置4道缆风绳,并加以锚固冯铁辉杨柳全过程(4)对策实施:针对以上对策,QC小组由专人负责落实,情况如下:落实1:06年4月25日,由组长朱立才主持召开项目部会议,参加人员由全体技术、测量人员和钢管拱队的所有施工人员。会议要求大家牢固树立质量就是企业生命的道理...
