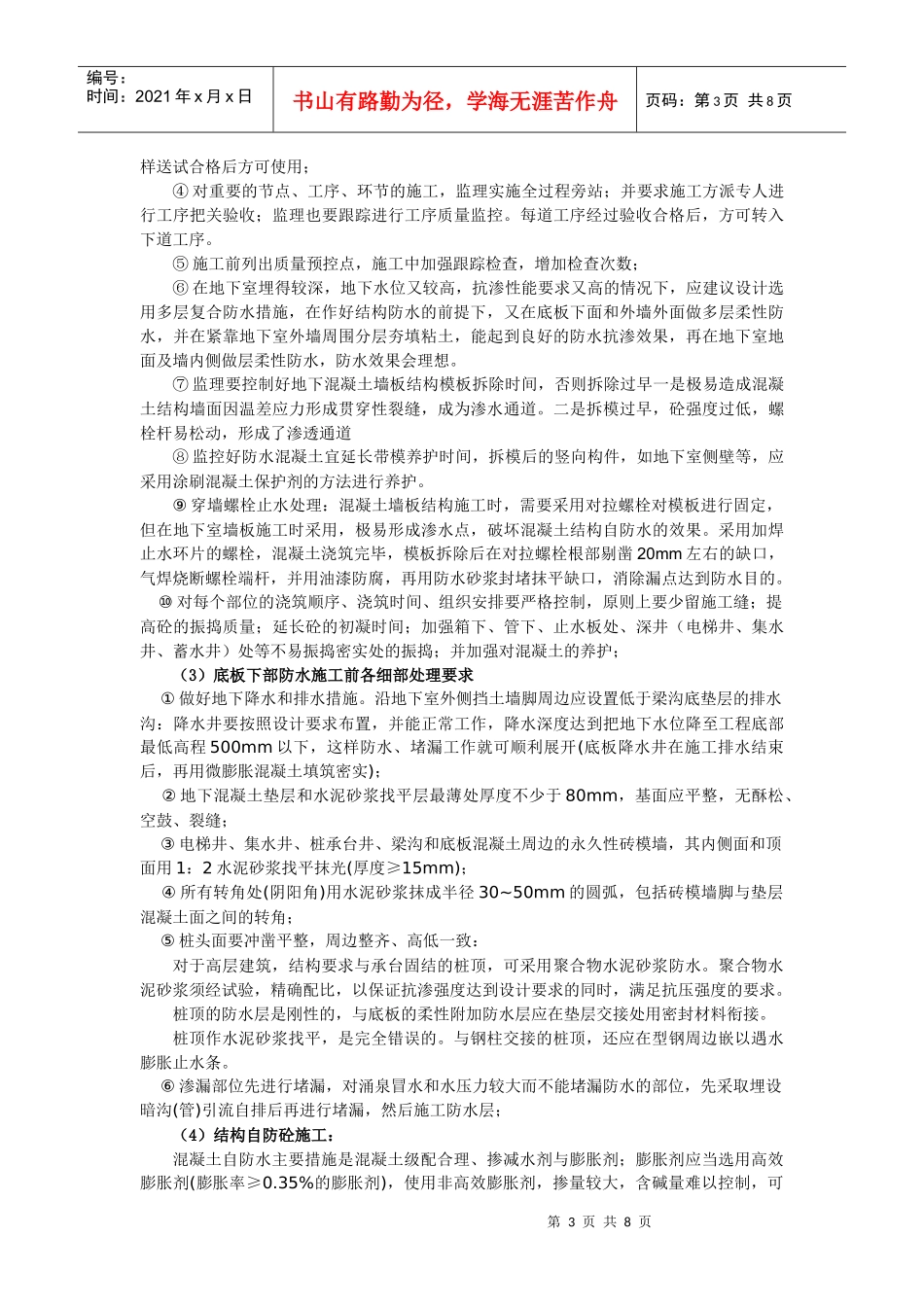

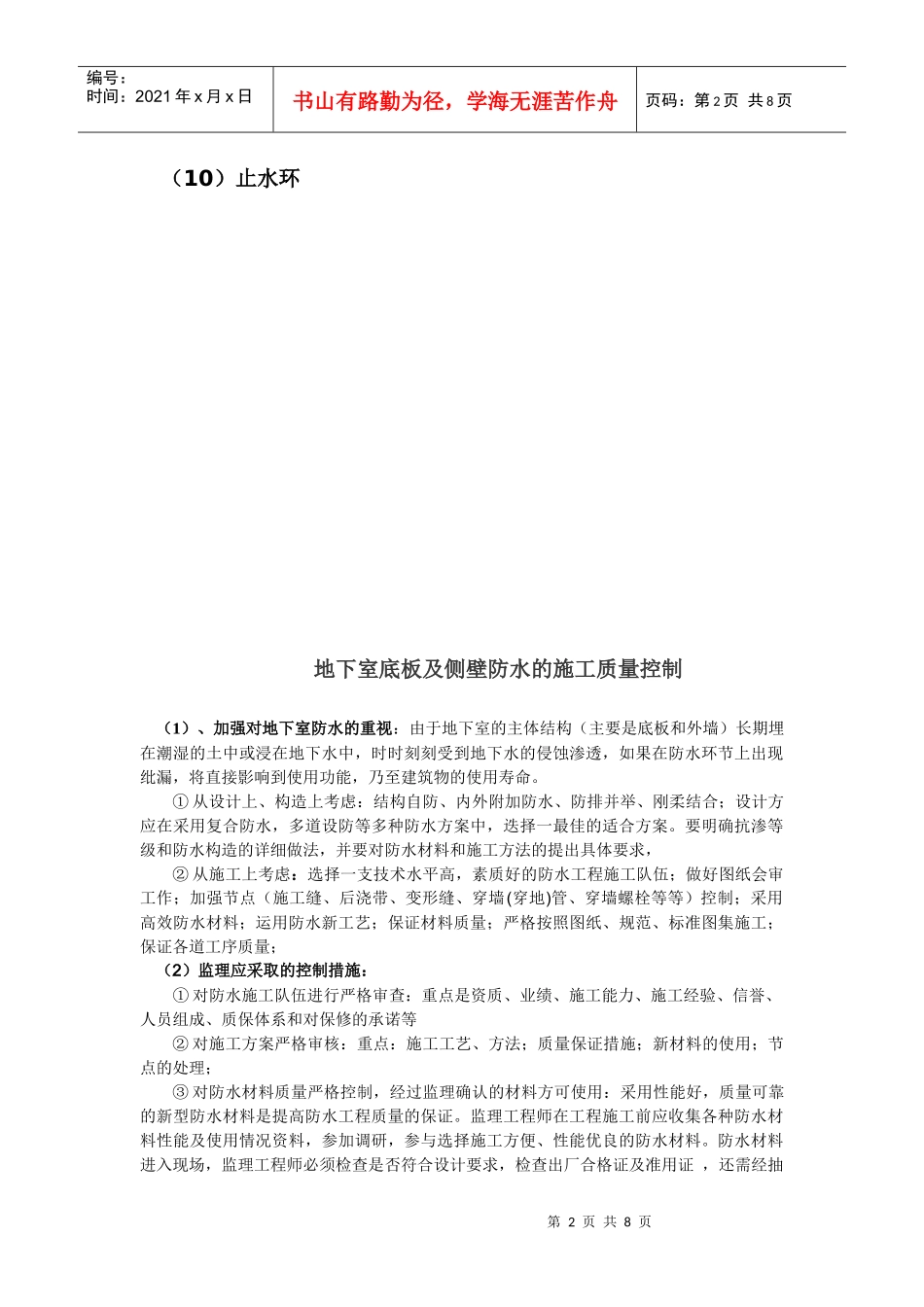

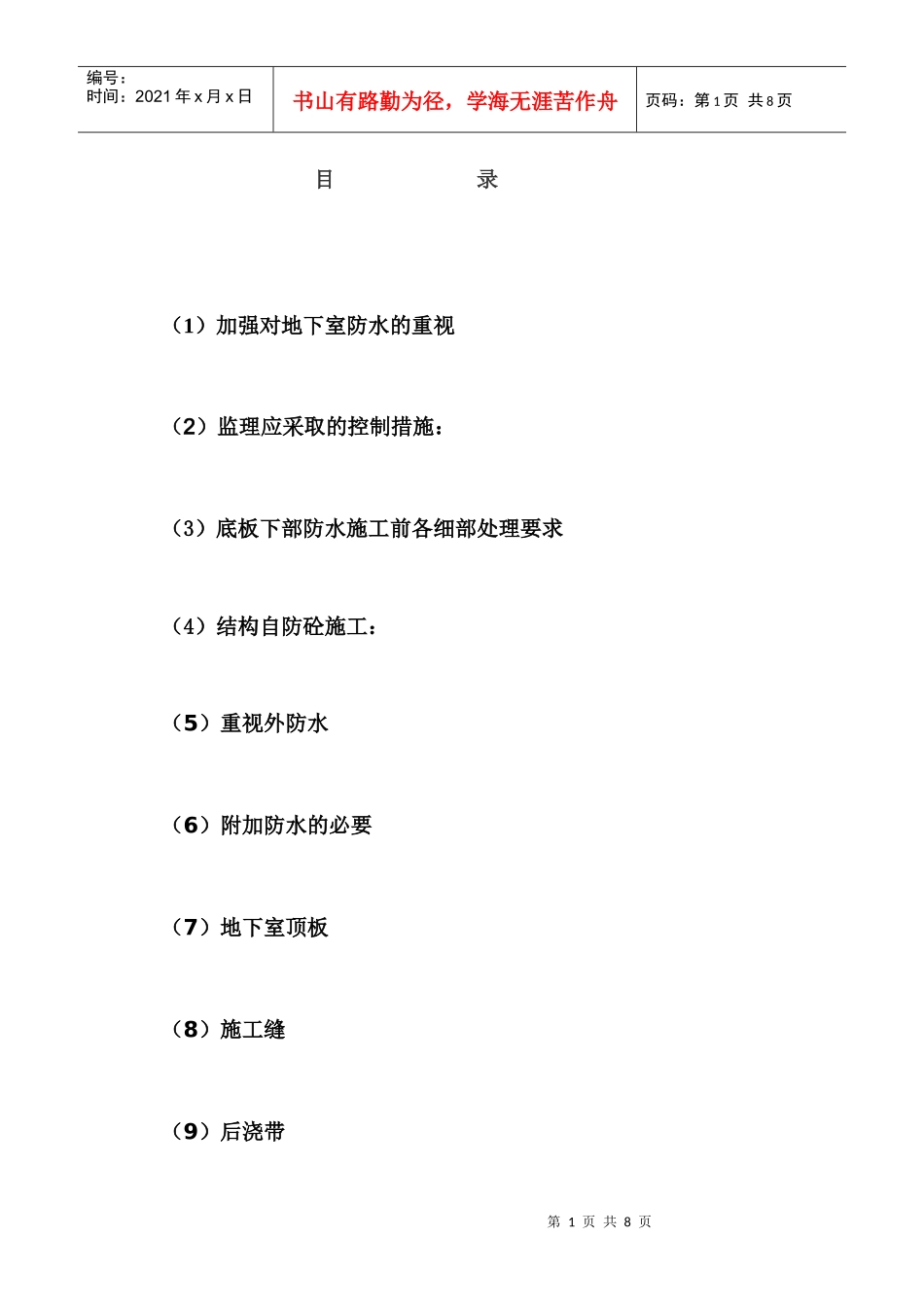

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页目录(1)加强对地下室防水的重视(2)监理应采取的控制措施:(3)底板下部防水施工前各细部处理要求(4)结构自防砼施工:(5)重视外防水(6)附加防水的必要(7)地下室顶板(8)施工缝(9)后浇带第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页(10)止水环地下室底板及侧壁防水的施工质量控制(1)、加强对地下室防水的重视:由于地下室的主体结构(主要是底板和外墙)长期埋在潮湿的土中或浸在地下水中,时时刻刻受到地下水的侵蚀渗透,如果在防水环节上出现纰漏,将直接影响到使用功能,乃至建筑物的使用寿命。①从设计上、构造上考虑:结构自防、内外附加防水、防排并举、刚柔结合;设计方应在采用复合防水,多道设防等多种防水方案中,迭择一最佳的适合方案。要明确抗渗等级和防水构造的详细做法,并要对防水材料和施工方法的提出具体要求,②从施工上考虑:选择一支技术水平高,素质好的防水工程施工队伍;做好图纸会审工作;加强节点(施工缝、后浇带、变形缝、穿墙(穿地)管、穿墙螺栓等等)控制;采用高效防水材料;运用防水新工艺;保证材料质量;严格按照图纸、规范、标准图集施工;保证各道工序质量;(2)监理应采取的控制措施:①对防水施工队伍进行严格审查:重点是资质、业绩、施工能力、施工经验、信誉、人员组成、质保体系和对保修的承诺等②对施工方案严格审核:重点:施工工艺、方法;质量保证措施;新材料的使用;节点的处理;③对防水材料质量严格控制,经过监理确认的材料方可使用:采用性能好,质量可靠的新型防水材料是提高防水工程质量的保证。监理工程师在工程施工前应收集各种防水材料性能及使用情况资料,参加调研,参与选择施工方便、性能优良的防水材料。防水材料进入现场,监理工程师必须检查是否符合设计要求,检查出厂合格证及准用证,还需经抽第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页样送试合格后方可使用;④对重要的节点、工序、环节的施工,监理实施全过程旁站;并要求施工方派专人进行工序把关验收;监理也要跟踪进行工序质量监控。每道工序经过验收合格后,方可转入下道工序。⑤施工前列出质量预控点,施工中加强跟踪检查,增加检查次数;⑥在地下室埋得较深,地下水位又较高,抗渗性能要求又高的情况下,应建议设计选用多层复合防水措施,在作好结构防水的前提下,又在底板下面和外墙外面做多层柔性防水,并在紧靠地下室外墙周围分层夯填粘土,能起到良好的防水抗渗效果,再在地下室地面及墙内侧做层柔性防水,防水效果会理想。⑦监理要控制好地下混凝土墙板结构模板拆除时间,否则拆除过早一是极易造成混凝土结构墙面因温差应力形成贯穿性裂缝,成为渗水通道。二是拆模过早,砼强度过低,螺栓杆易松动,形成了渗透通道⑧监控好防水混凝土宜延长带模养护时间,拆模后的竖向构件,如地下室侧壁等,应采用涂刷混凝土保护剂的方法进行养护。⑨穿墙螺栓止水处理:混凝土墙板结构施工时,需要采用对拉螺栓对模板进行固定,但在地下室墙板施工时采用,极易形成渗水点,破坏混凝土结构自防水的效果。采用加焊止水环片的螺栓,混凝土浇筑完毕,模板拆除后在对拉螺栓根部剔凿20mm左右的缺口,气焊烧断螺栓端杆,并用油漆防腐,再用防水砂浆封堵抹平缺口,消除漏点达到防水目的。⑩对每个部位的浇筑顺序、浇筑时间、组织安排要严格控制,原则上要少留施工缝;提高砼的振捣质量;延长砼的初凝时间;加强箱下、管下、止水板处、深井(电梯井、集水井、蓄水井)处等不易振捣密实处的振捣;并加强对混凝土的养护;(3)底板下部防水施工前各细部处理要求①做好地下降水和排水措施。沿地下室外侧挡土墙脚周边应设置低于梁沟底垫层的排水沟:降水井要按照设计要求布置,并能正常工作,降水深度达到把地下水位降至工程底部最低高程500mm以下,这样防水、堵漏工作就可顺利展开(底板降水井在施工排水结束后,再用微膨胀混凝土填筑密实);②地下混凝土垫层和水泥...
