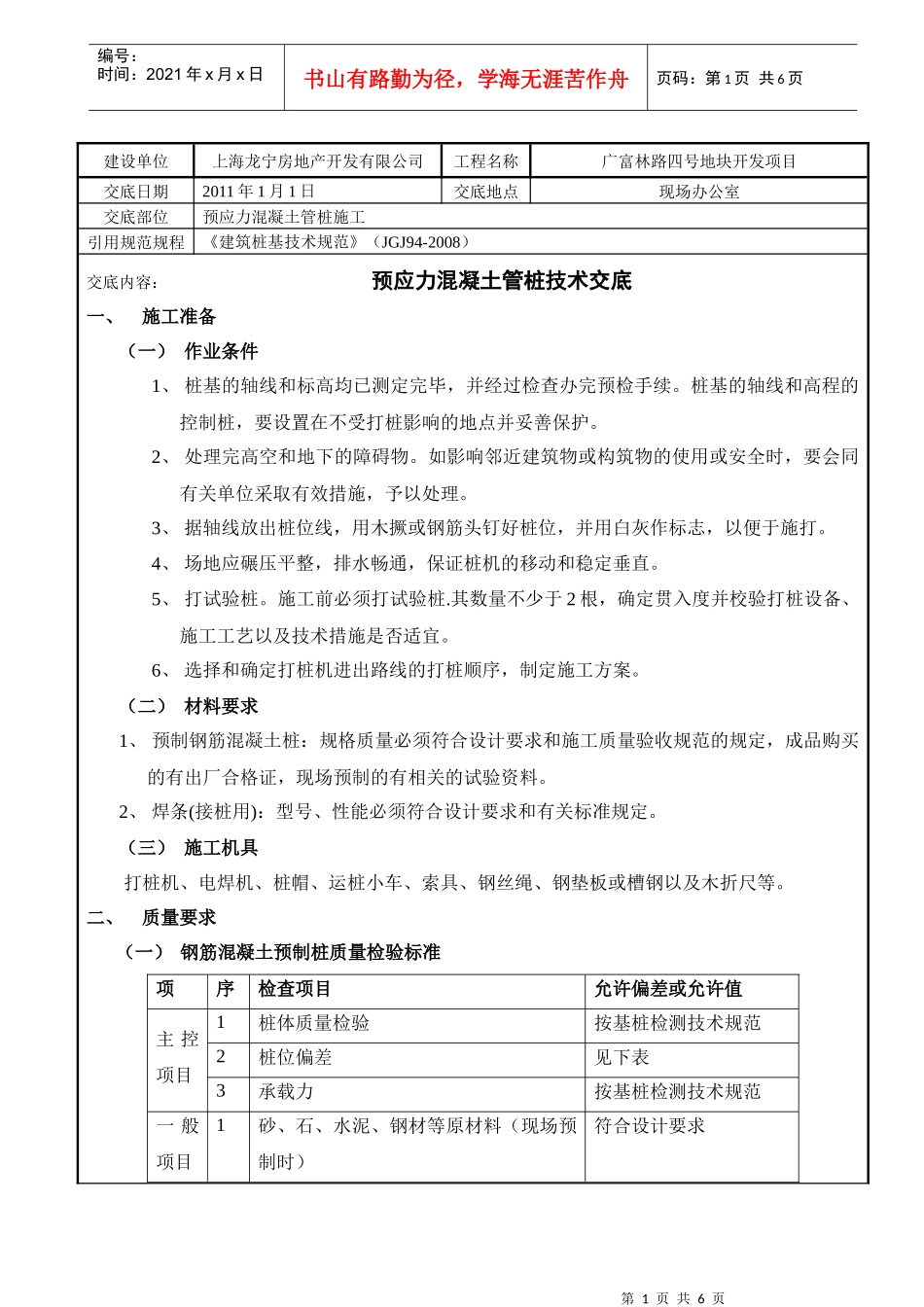

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页建设单位上海龙宁房地产开发有限公司工程名称广富林路四号地块开发项目交底日期2011年1月1日交底地点现场办公室交底部位预应力混凝土管桩施工引用规范规程《建筑桩基技术规范》(JGJ94-2008)交底内容:预应力混凝土管桩技术交底一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续
桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护
2、处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位采取有效措施,予以处理
3、据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打
4、场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直
5、打试验桩
施工前必须打试验桩
其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
6、选择和确定打桩机进出路线的打桩顺序,制定施工方案
(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定,成品购买的有出厂合格证,现场预制的有相关的试验资料
2、焊条(接桩用):型号、性能必须符合设计要求和有关标准规定
(三)施工机具打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及木折尺等
二、质量要求(一)钢筋混凝土预制桩质量检验标准项序检查项目允许偏差或允许值主控项目1桩体质量检验按基桩检测技术规范2桩位偏差见下表3承载力按基桩检测技术规范一般项目1砂、石、水泥、钢材等原材料(现场预制时)符合设计要求第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页建设单位上海龙宁房地产开发有限公司工程名称广富林路四号地块开发项目交底日期2011年1月1日交底地点现场办公室交底部位预应力混凝
