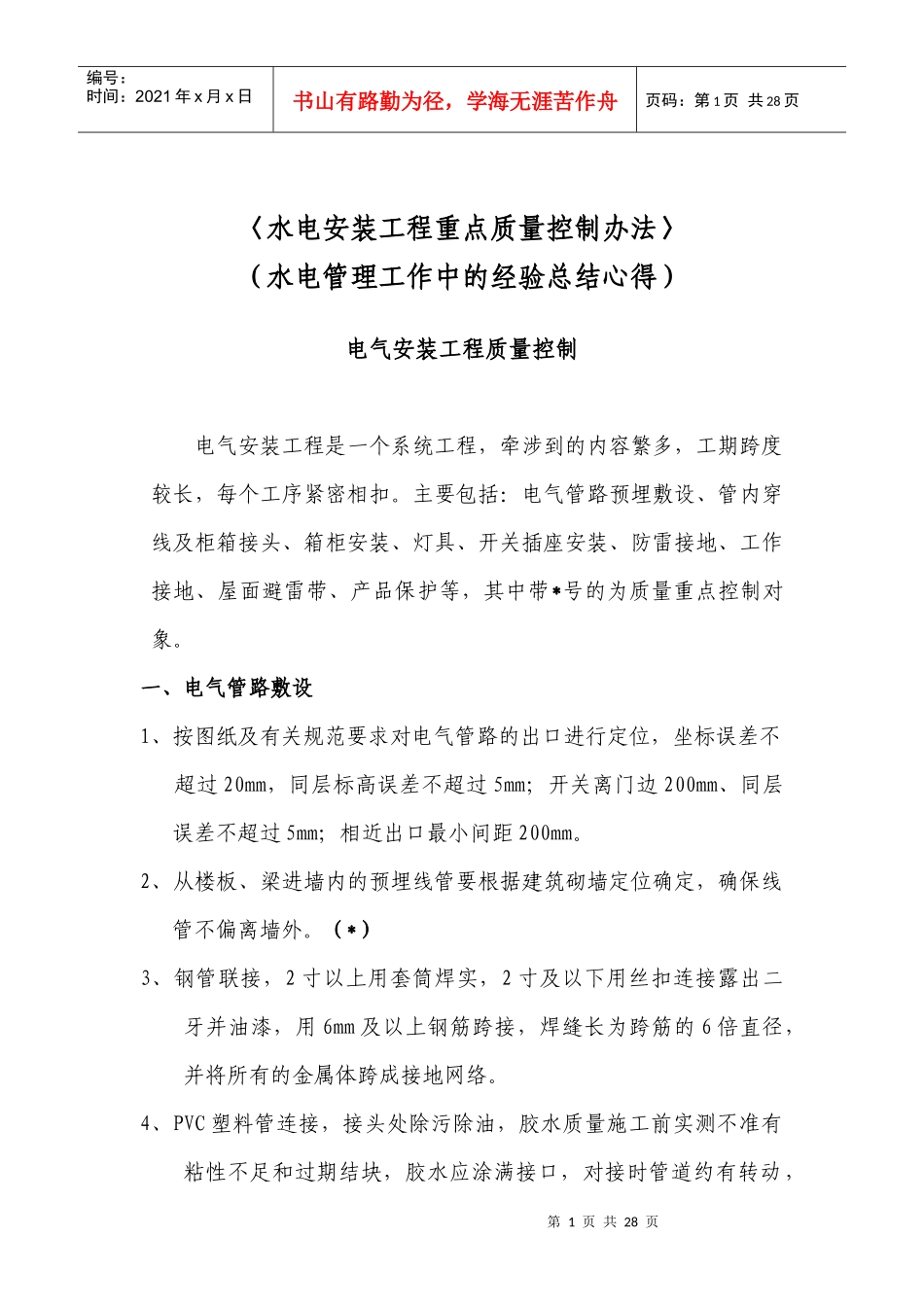

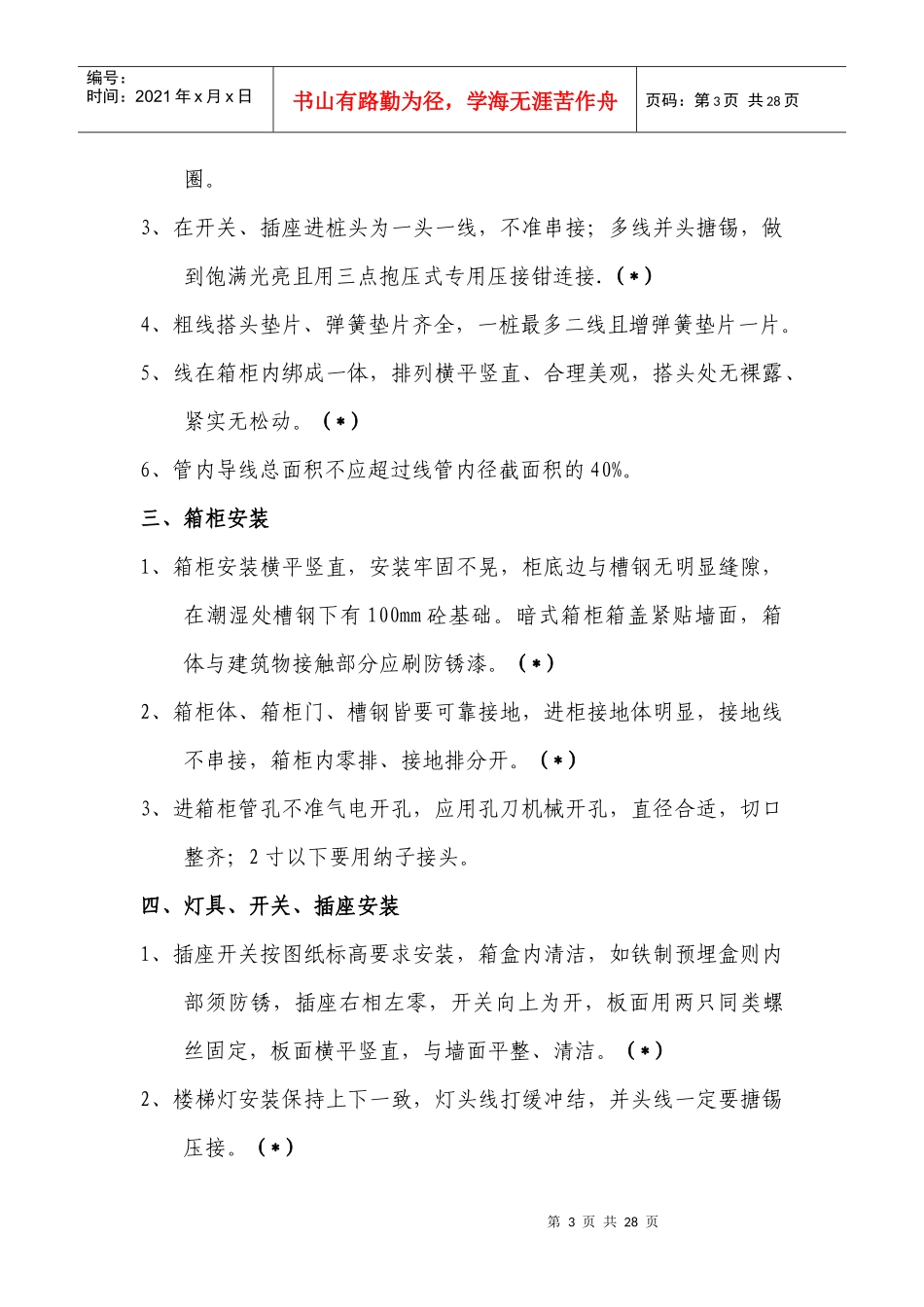

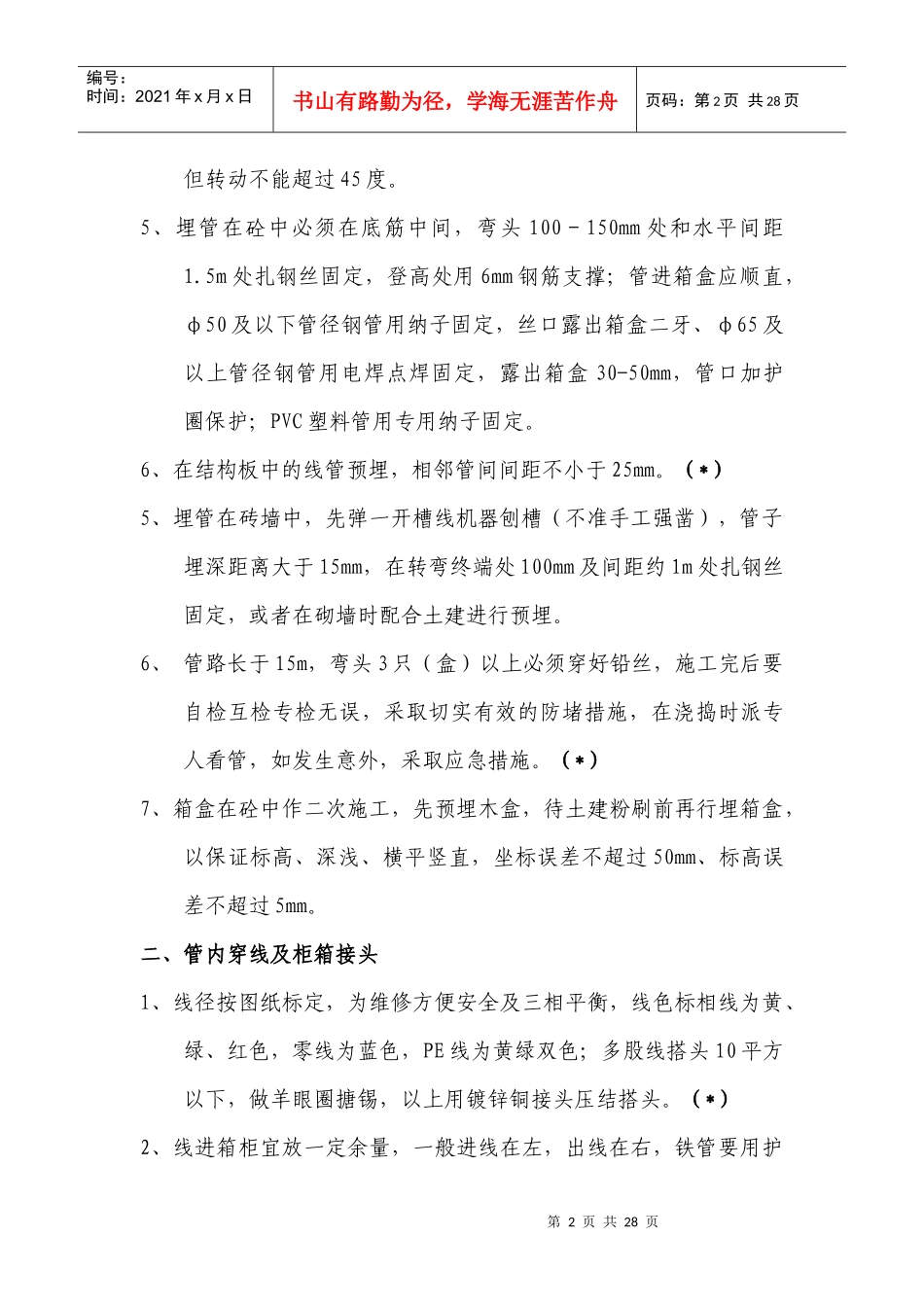

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页〈水电安装工程重点质量控制办法〉(水电管理工作中的经验总结心得)电气安装工程质量控制电气安装工程是一个系统工程,牵涉到的内容繁多,工期跨度较长,每个工序紧密相扣。主要包括:电气管路预埋敷设、管内穿线及柜箱接头、箱柜安装、灯具、开关插座安装、防雷接地、工作接地、屋面避雷带、产品保护等,其中带*号的为质量重点控制对象。一、电气管路敷设1、按图纸及有关规范要求对电气管路的出口进行定位,坐标误差不超过20mm,同层标高误差不超过5mm;开关离门边200mm、同层误差不超过5mm;相近出口最小间距200mm。2、从楼板、梁进墙内的预埋线管要根据建筑砌墙定位确定,确保线管不偏离墙外。(*)3、钢管联接,2寸以上用套筒焊实,2寸及以下用丝扣连接露出二牙并油漆,用6mm及以上钢筋跨接,焊缝长为跨筋的6倍直径,并将所有的金属体跨成接地网络。4、PVC塑料管连接,接头处除污除油,胶水质量施工前实测不准有粘性不足和过期结块,胶水应涂满接口,对接时管道约有转动,第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页但转动不能超过45度。5、埋管在砼中必须在底筋中间,弯头100-150mm处和水平间距1.5m处扎钢丝固定,登高处用6mm钢筋支撑;管进箱盒应顺直,φ50及以下管径钢管用纳子固定,丝口露出箱盒二牙、φ65及以上管径钢管用电焊点焊固定,露出箱盒30-50mm,管口加护圈保护;PVC塑料管用专用纳子固定。6、在结构板中的线管预埋,相邻管间间距不小于25mm。(*)5、埋管在砖墙中,先弹一开槽线机器刨槽(不准手工强凿),管子埋深距离大于15mm,在转弯终端处100mm及间距约1m处扎钢丝固定,或者在砌墙时配合土建进行预埋。6、管路长于15m,弯头3只(盒)以上必须穿好铅丝,施工完后要自检互检专检无误,采取切实有效的防堵措施,在浇捣时派专人看管,如发生意外,采取应急措施。(*)7、箱盒在砼中作二次施工,先预埋木盒,待土建粉刷前再行埋箱盒,以保证标高、深浅、横平竖直,坐标误差不超过50mm、标高误差不超过5mm。二、管内穿线及柜箱接头1、线径按图纸标定,为维修方便安全及三相平衡,线色标相线为黄、绿、红色,零线为蓝色,PE线为黄绿双色;多股线搭头10平方以下,做羊眼圈搪锡,以上用镀锌铜接头压结搭头。(*)2、线进箱柜宜放一定余量,一般进线在左,出线在右,铁管要用护第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页圈。3、在开关、插座进桩头为一头一线,不准串接;多线并头搪锡,做到饱满光亮且用三点抱压式专用压接钳连接.(*)4、粗线搭头垫片、弹簧垫片齐全,一桩最多二线且增弹簧垫片一片。5、线在箱柜内绑成一体,排列横平竖直、合理美观,搭头处无裸露、紧实无松动。(*)6、管内导线总面积不应超过线管内径截面积的40%。三、箱柜安装1、箱柜安装横平竖直,安装牢固不晃,柜底边与槽钢无明显缝隙,在潮湿处槽钢下有100mm砼基础。暗式箱柜箱盖紧贴墙面,箱体与建筑物接触部分应刷防锈漆。(*)2、箱柜体、箱柜门、槽钢皆要可靠接地,进柜接地体明显,接地线不串接,箱柜内零排、接地排分开。(*)3、进箱柜管孔不准气电开孔,应用孔刀机械开孔,直径合适,切口整齐;2寸以下要用纳子接头。四、灯具、开关、插座安装1、插座开关按图纸标高要求安装,箱盒内清洁,如铁制预埋盒则内部须防锈,插座右相左零,开关向上为开,板面用两只同类螺丝固定,板面横平竖直,与墙面平整、清洁。(*)2、楼梯灯安装保持上下一致,灯头线打缓冲结,并头线一定要搪锡压接。(*)第4页共28页第3页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共28页3、有接地标志的灯具或安装高度低于2.4m的应可靠接地。(*)4、螺口灯具的相线必须接在中心触点的端子上。5、单相三眼插座安装、接线应一致,右边为相线。(*)五、防雷接地、工作接地1、工作接地用40×4mm镀锌扁铁引出,搭接倍数为扁铁宽度的2倍,焊四面,焊缝饱满,无碴无瘤,油漆防腐。2、...
