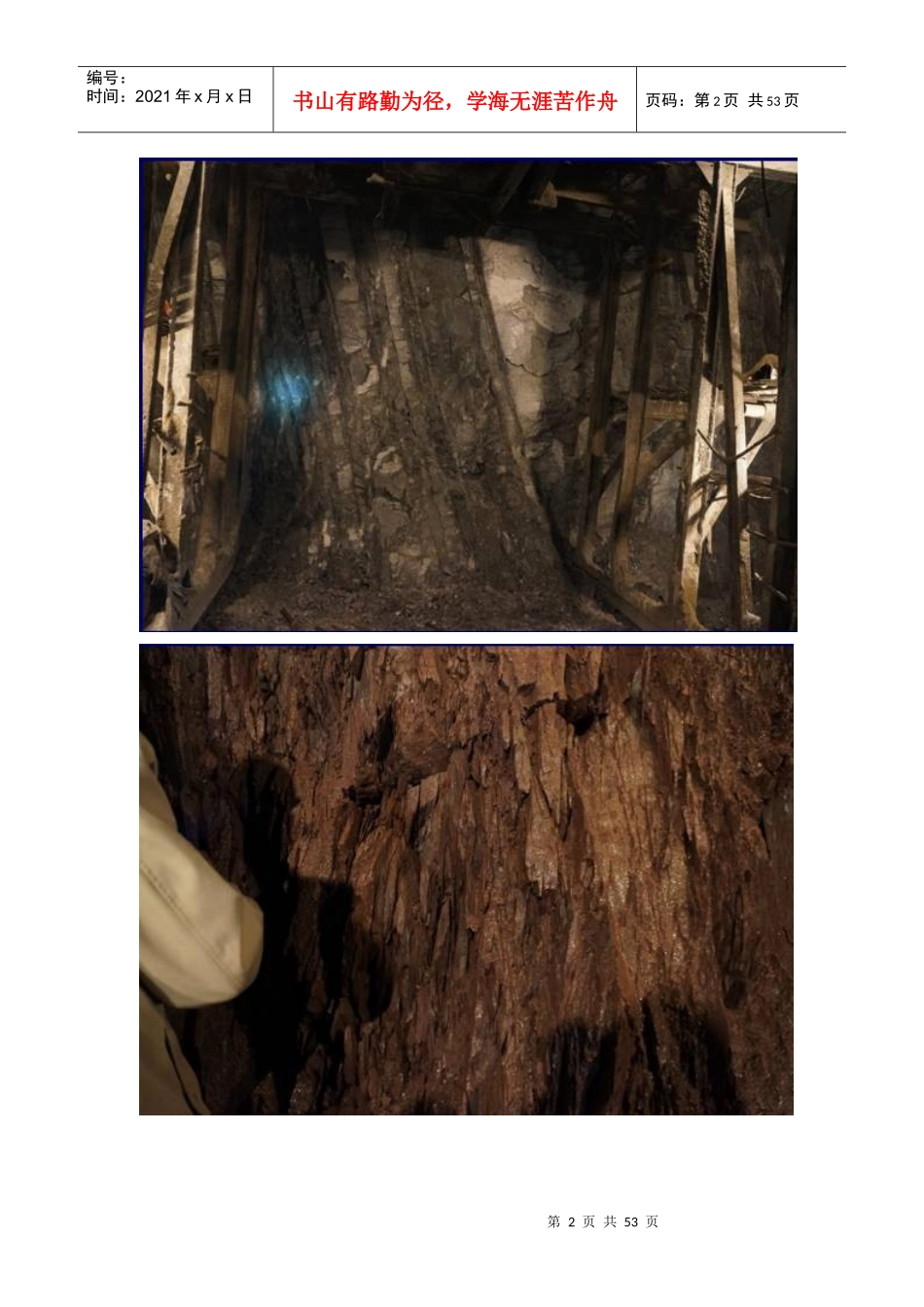

第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共53页隧道工程相对于桥梁工程与公路工程而言施工难度更高而且危险系数更大,今天小编从某坍塌隧道开始,深入浅出的和大家一起聊聊隧道工程施工质量安全的控制要点都需要注意什么。一、隧道坍塌的主要原因XX隧道k229+893~+915段坍塌事故,分析隧道坍塌的主要原因:1、地质认知不足;2、开挖方法不当;3、支护强度不够;4、工序衔接不紧。人的不安全行为,物的不安全状态。要注重人的行为(主观),少强调物的状态(客观)。案例一:围岩级别判定案例二:围岩变质过程:第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页第3页共53页第2页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共53页案例三:围岩变质后产生的危害第4页共53页第3页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共53页二、施工准备各种机械设备应本着性能优良、污染小、能耗低、配套合理、工效高的原则配备,主要机械设备性能应满足以下要求:装渣设备应选择斗容不小于2.0m3的正装侧卸式装载机或斗容不小于0.8m3的短臂式挖掘机。出渣运输车辆应选择载重量不小于25t的自卸式汽车。隧道衬砌台车制作应能满足任何情况下使通风管顺利通过,且每个施工洞口至少配备一台。湿喷混凝土设备必须是集空压机、速凝剂供给机、喷射机械手等为一体的整体式结构,其生产能力应不小于6m3/h。混凝土输送泵的额定泵送量必须大于60m3/h。三、隧道开挖中跨度分离式隧道开挖方法一般有:1、全断面法;2、台阶法;3、中隔壁法;4、双侧壁法;5、环形留核心土法。(一)中隔壁法开挖(CD法):第5页共53页第4页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共53页中隔壁法开挖时应符合下列规定:1、初期支护完成后方可进行下一分部开挖。地质较差时,每个台阶底部应按设计要求设临时钢架或临时仰拱。2、各部开挖时,周边轮廓应尽量圆顺。3、应在先开挖侧喷射混凝土强度达到设计要求后进行另一侧开挖。4、左右两侧导坑开挖工作面的纵向间距不宜小于15m。5、当开挖形成全断面时,应及时完成全断面初期支护闭合。第6页共53页第5页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共53页6、中隔壁及临时支撑应在浇筑二次衬砌时,逐段拆除。(二)双侧壁法开挖:双侧壁导坑法施工应符合下列规定:1、侧壁导坑开挖后,应及时施工初期支护并尽早形成封闭环。2、侧壁导坑形状应近于椭圆形断面,导坑跨度宜为整个隧道跨度的三分之一。3、左右导坑施工时,前后拉开距离不宜小于15m。4、导坑与中间土体同时施工时,导坑应超前30~50m。(三)环形留核心土法开挖:第7页共53页第6页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共53页1、开挖步骤:第8页共53页第7页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共53页开挖采用短台阶七步开挖法2、环形开挖留核心土法施工应符合下列规定:2.1、环形开挖进尺宜为0.5~1.0m;核心土面积应不小于整个断面面积的50%。2.2、开挖后应及时施工喷锚支护、安设钢架支撑,相邻钢架必须用钢筋连接,并应按设计要求施工锁脚锚杆。2.3、围岩地质条件差,自稳时间短时,开挖前应按设计要求进行超前支护。2.4、核心土与下台阶开挖应在上台阶支护完成后、喷射混凝土强度达到设计强度的70%后进行。(四)隧道开挖应注意:1.隧道开挖宜采用光面爆破第9页共53页第8页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第9页共53页光爆实例:周边眼间距一般不得大于40cm,炮眼总数一般不小于35+开挖断面面积(取整数,㎡)第10页共53页第9页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第10页共53页2、隧道严禁单向掘进并出洞案例:强行出洞造成山体坍塌(应反向掘进30m~50m,在洞内贯通。)第11页共53页第10页共53页编号:时间:2021年x月x日书山有路勤为径,学海...
