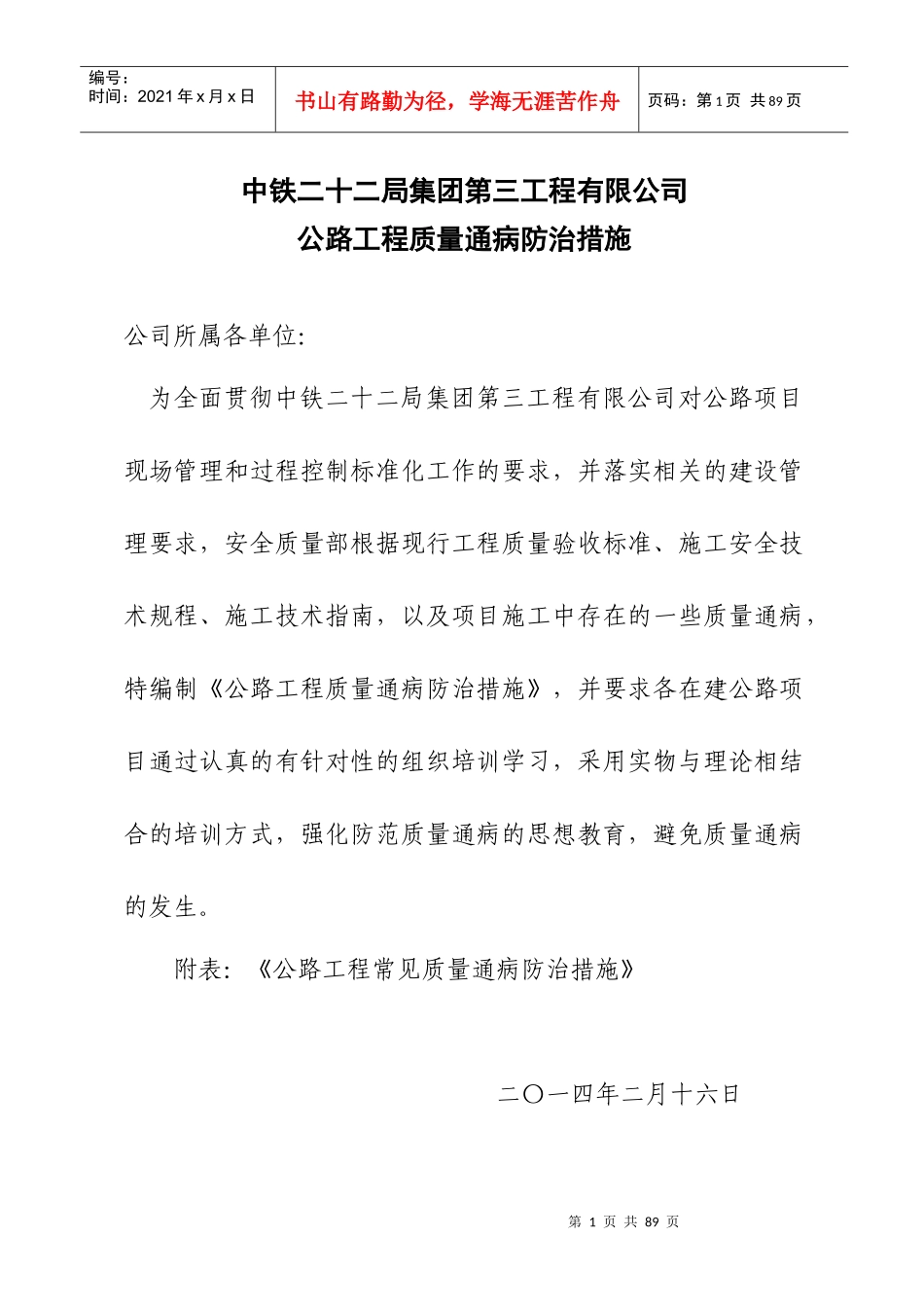

第1页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共89页中铁二十二局集团第三工程有限公司公路工程质量通病防治措施公司所属各单位:为全面贯彻中铁二十二局集团第三工程有限公司对公路项目现场管理和过程控制标准化工作的要求,并落实相关的建设管理要求,安全质量部根据现行工程质量验收标准、施工安全技术规程、施工技术指南,以及项目施工中存在的一些质量通病,特编制《公路工程质量通病防治措施》,并要求各在建公路项目通过认真的有针对性的组织培训学习,采用实物与理论相结合的培训方式,强化防范质量通病的思想教育,避免质量通病的发生
附表:《公路工程常见质量通病防治措施》二〇一四年二月十六日第2页共89页第1页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共89页第一章软基处理一、填方路基施工后沉降迅速或不均匀沉陷1、形成原因:(1)粉喷桩、挤密碎石桩、塑料排水板打入深度、间距达不到设计要求
(2)粉喷桩复搅深度达不到要求或喷粉量未达到设计要求
(3)挤密碎石桩未进行反插
(4)预压或超载预压沉降未稳定,即卸载
(5)软基处理质量未达到设计要求
(6)桩未打穿软弱层
2、防治措施:(1)粉喷桩、挤密碎石桩、塑料排水板寸丁入深度、间距应达到设第3页共89页第2页共89页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共89页计要求
(2)粉喷桩应整桩复搅,喷粉量应达到设计要求
(3)挤密碎石桩应进行反插
(4)应进行连续的沉降观测,待沉降稳定后方可卸载
(5)在现场进行试桩,按试桩结果调整设计桩长
二、路基出现纵向裂缝和错台1、形成原因:(1)清表不到位,路基底存在软弱层
(2)沟塘清淤不彻底,清淤回填不均匀或压实度不足
(3)路基压实度不均匀
2、防治措施:(1)应认真清表及时查明路基底是否存在暗沟、暗塘
