隧道工程相对于桥梁工程与公路工程而言施工难度更高而且危险系数更大,今天小编从某坍塌隧道开始,深入浅出的和大家一起聊聊隧道工程施工质量安全的控制要点都需要注意什么
一、隧道坍塌的主要原因XX隧道k229+893~+915段坍塌事故,分析隧道坍塌的主要原因:1、地质认知不足;2、开挖方法不当;3、支护强度不够;4、工序衔接不紧
人的不安全行为,物的不安全状态

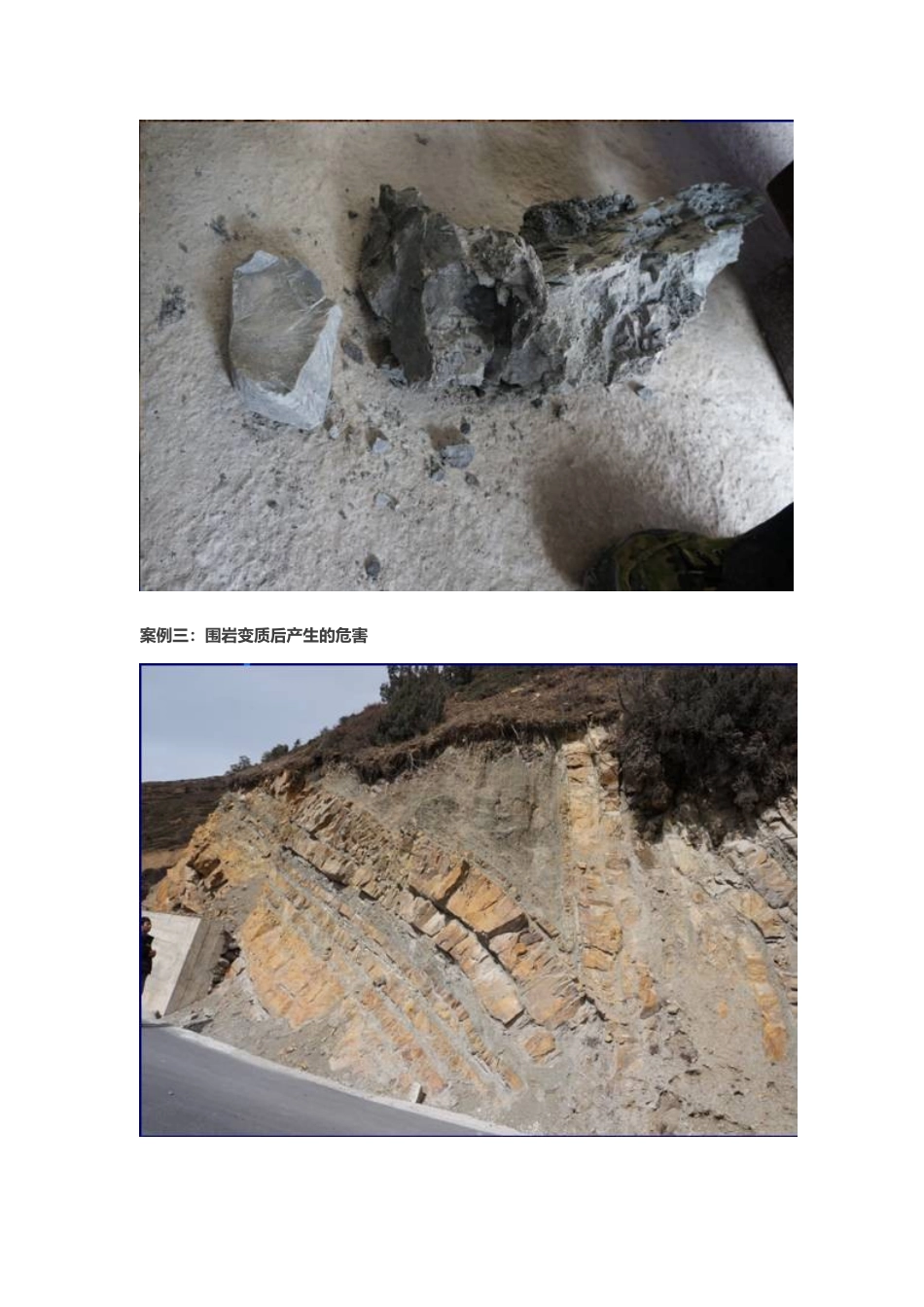

要注重人的行为(主观),少强调物的状态(客观)

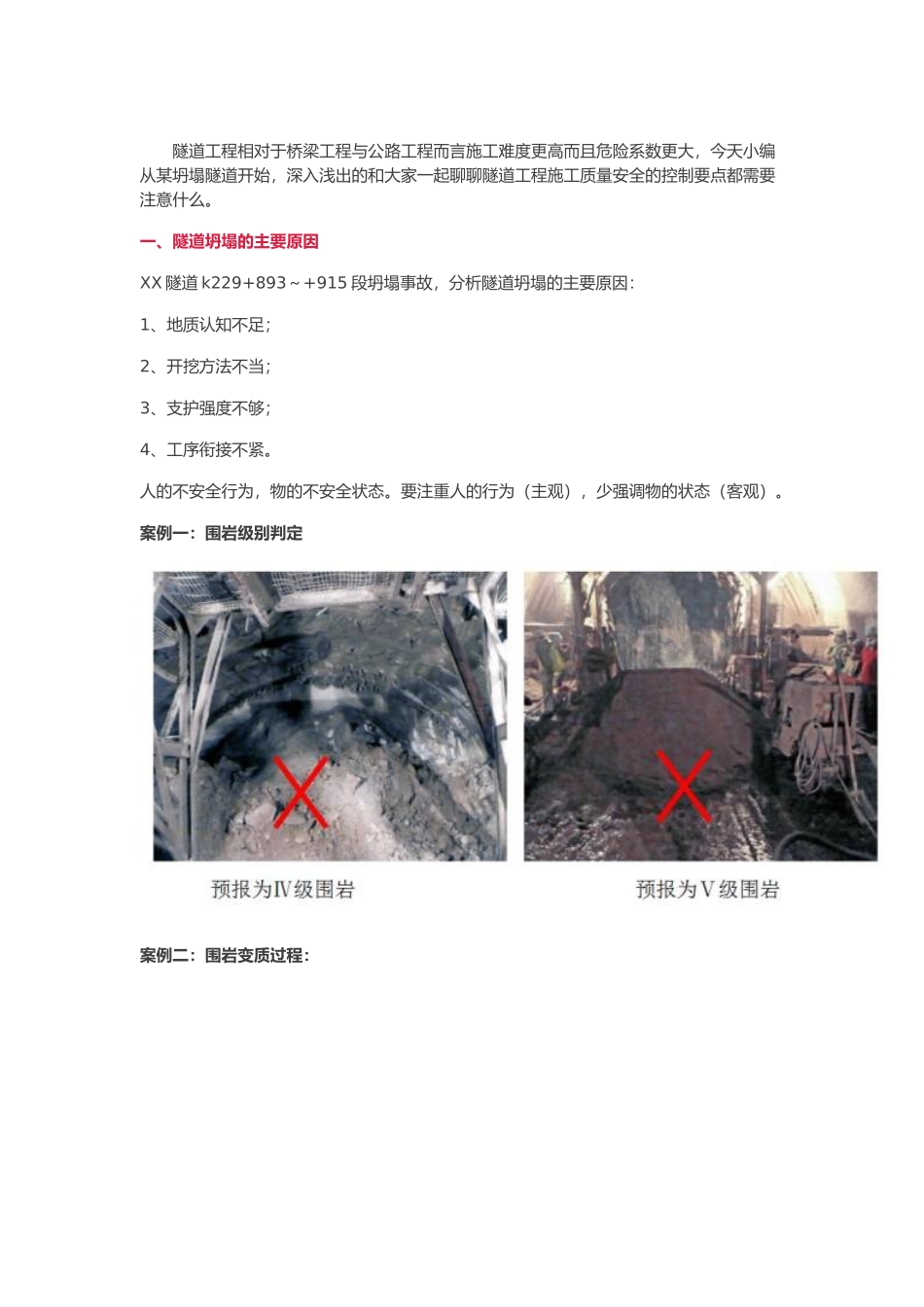

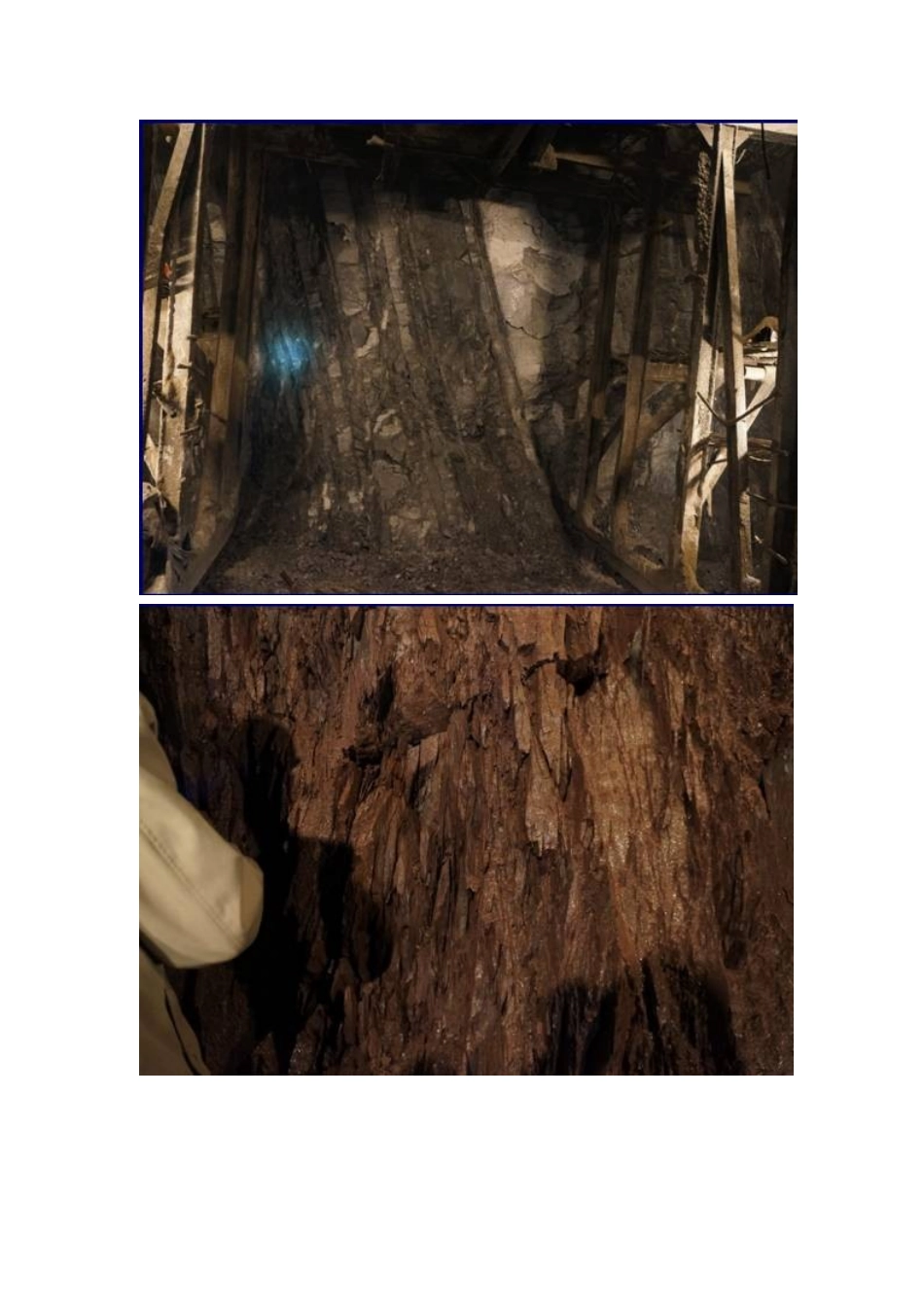

案例一:围岩级别判定案例二:围岩变质过程:案例三:围岩变质后产生的危害二、施工准备各种机械设备应本着性能优良、污染小、能耗低、配套合理、工效高的原则配备,主要机械设备性能应满足以下要求:装渣设备应选择斗容不小于2
0m3的正装侧卸式装载机或斗容不小于0
8m3的短臂式挖掘机
出渣运输车辆应选择载重量不小于25t的自卸式汽车
隧道衬砌台车制作应能满足任何情况下使通风管顺利通过,且每个施工洞口至少配备一台
湿喷混凝土设备必须是集空压机、速凝剂供给机、喷射机械手等为一体的整体式结构,其生产能力应不小于6m3/h
混凝土输送泵的额定泵送量必须大于60m3/h
三、隧道开挖中跨度分离式隧道开挖方法一般有:1、全断面法;2、台阶法;3、中隔壁法;4、双侧壁法;5、环形留核心土法
(一)中隔壁法开挖(CD法):中隔壁法开挖时应符合下列规定:1、初期支护完成后方可进行下一分部开挖
地质较差时,每个台阶底部应按设计要求设临时钢架或临时仰拱
2、各部开挖时,周边轮廓应尽量圆顺
3、应在先开挖侧喷射混凝土强度达到设计要求后进行另一侧开挖
4、左右两侧导坑开挖工作面的纵向间距不宜小于15m
5、当开挖形成全断面时,应及时完成全断面初期支护闭合
6、中隔壁及临时支撑应在浇筑二次衬砌时,逐段拆除
(二)双侧壁法开挖:双侧壁导坑法施工应符合下列规定:1、侧壁导坑开挖后,应及时施工初期支护并尽早形成封闭环
