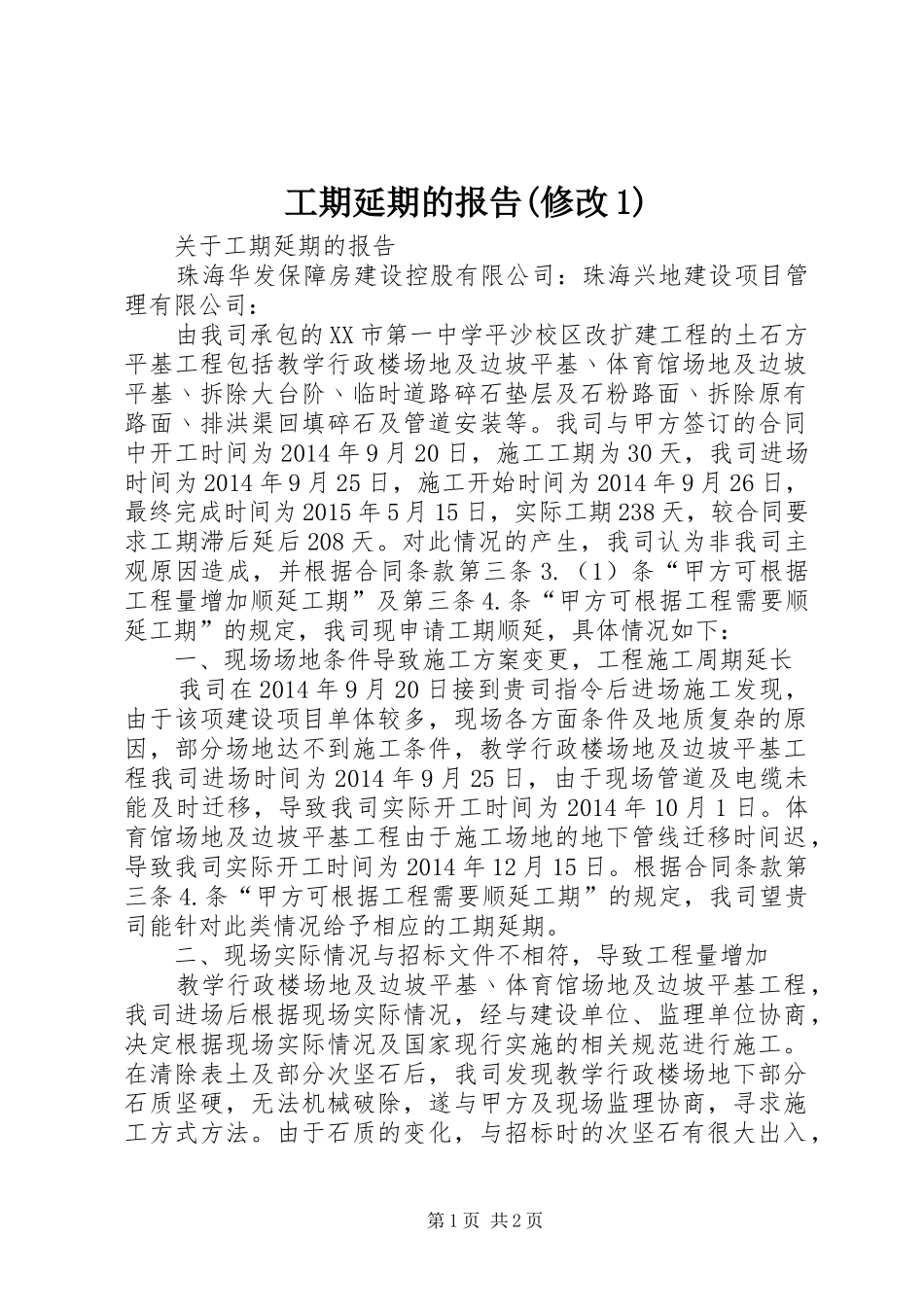

工期延期的报告(修改1)关于工期延期的报告珠海华发保障房建设控股有限公司:珠海兴地建设项目管理有限公司:由我司承包的XX市第一中学平沙校区改扩建工程的土石方平基工程包括教学行政楼场地及边坡平基丶体育馆场地及边坡平基丶拆除大台阶丶临时道路碎石垫层及石粉路面丶拆除原有路面丶排洪渠回填碎石及管道安装等
我司与甲方签订的合同中开工时间为2014年9月20日,施工工期为30天,我司进场时间为2014年9月25日,施工开始时间为2014年9月26日,最终完成时间为2015年5月15日,实际工期238天,较合同要求工期滞后延后208天
对此情况的产生,我司认为非我司主观原因造成,并根据合同条款第三条3
(1)条“甲方可根据工程量增加顺延工期”及第三条4
条“甲方可根据工程需要顺延工期”的规定,我司现申请工期顺延,具体情况如下:一、现场场地条件导致施工方案变更,工程施工周期延长我司在2014年9月20日接到贵司指令后进场施工发现,由于该项建设项目单体较多,现场各方面条件及地质复杂的原因,部分场地达不到施工条件,教学行政楼场地及边坡平基工程我司进场时间为2014年9月25日,由于现场管道及电缆未能及时迁移,导致我司实际开工时间为2014年10月1日
体育馆场地及边坡平基工程由于施工场地的地下管线迁移时间迟,导致我司实际开工时间为2014年12月15日
根据合同条款第三条4
条“甲方可根据工程需要顺延工期”的规定,我司望贵司能针对此类情况给予相应的工期延期
二、现场实际情况与招标文件不相符,导致工程量增加教学行政楼场地及边坡平基丶体育馆场地及边坡平基工程,我司进场后根据现场实际情况,经与建设单位、监理单位协商,决定根据现场实际情况及国家现行实施的相关规范进行施工
在清除表土及部分次坚石后,我司发现教学行政楼场地下部分石质坚硬,无法机械破除,遂与甲方及现场监理协商,寻求施工方式方法
由于石质的变
