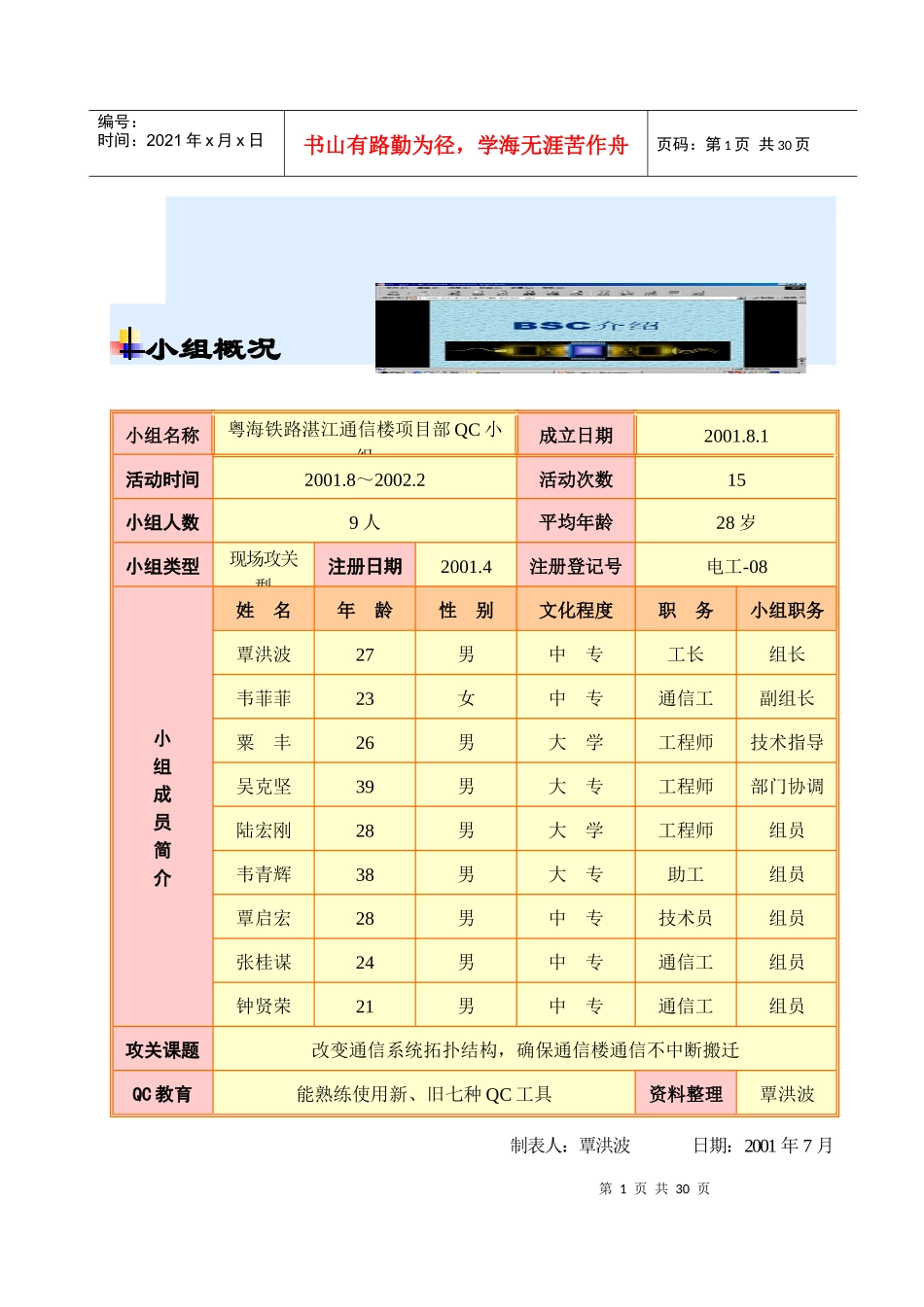

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页小组概况小组名称粤海铁路湛江通信楼项目部QC小组成立日期2001
1活动时间2001
8~2002
2活动次数15小组人数9人平均年龄28岁小组类型现场攻关型注册日期2001

4注册登记号电工-08小组成员简介姓名年龄性别文化程度职务小组职务覃洪波27男中专工长组长韦菲菲23女中专通信工副组长粟丰26男大学工程师技术指导吴克坚39男大专工程师部门协调陆宏刚28男大学工程师组员韦青辉38男大专助工组员覃启宏28男中专技术员组员张桂谋24男中专通信工组员钟贤荣21男中专通信工组员攻关课题改变通信系统拓扑结构,确保通信楼通信不中断搬迁QC教育能熟练使用新、旧七种QC工具资料整理覃洪波制表人:覃洪波日期:2001年7月第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页第3页共30页第2页共30页优越的地理位置:湛江通信楼座落于素有“东方夏威夷”之称的,风光旖旎的南海之滨,是西南重要出海大通道,是粤海铁路和黎湛铁路的通信枢纽,是铁通公司发展和售后服务体系的重要支撑平台之一
编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共30页工程概况工程量大、要求高:本工程要搬迁使用中设备23架,新设8架,割接使用中电缆8000对
工程要求:施工过程尽量不中断通道正常使用,且工程工期仅为3个月
第4页共30页第3页共30页1
停点中断搬迁2
分步移设,局部中断搬迁3
购置替代设备,不中断搬迁4
改变系统拓朴结构,不中断搬迁编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共30页选题理由一.课题选择为了迎接挑战,我们QC小组多次组织设计图会审,并到现场调查,制订了四个搬迁方案:为使方案更合理,用户更
