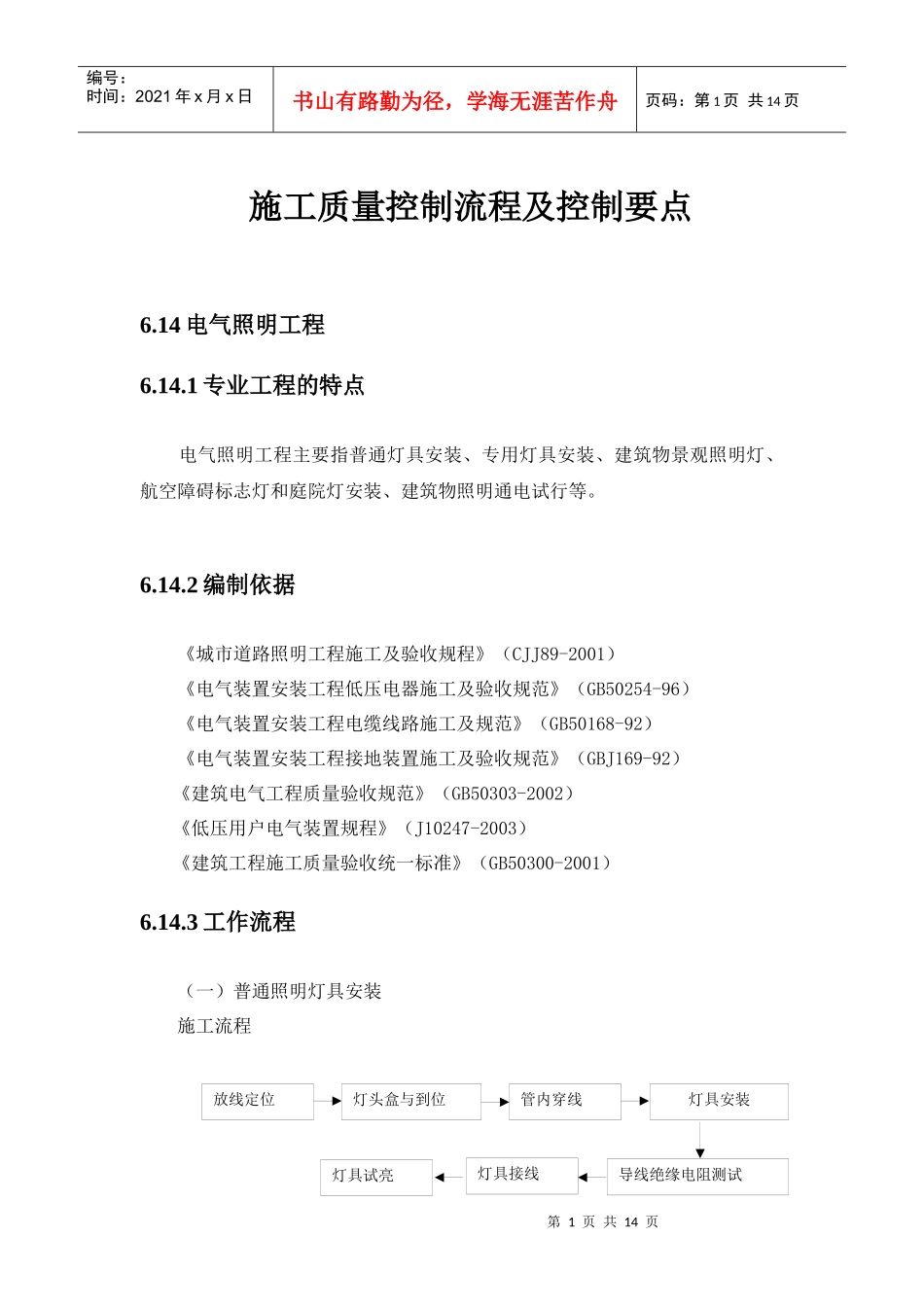

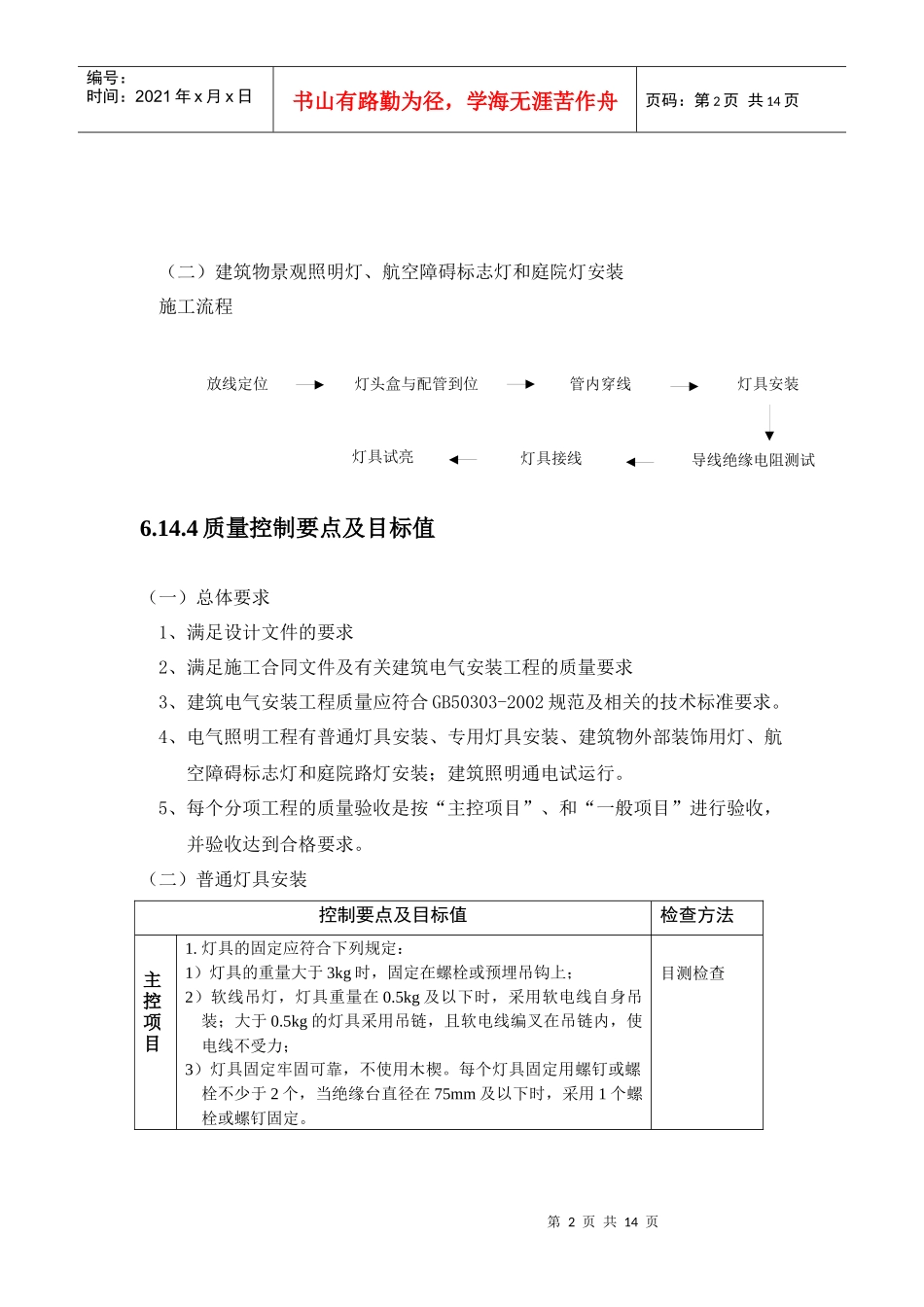

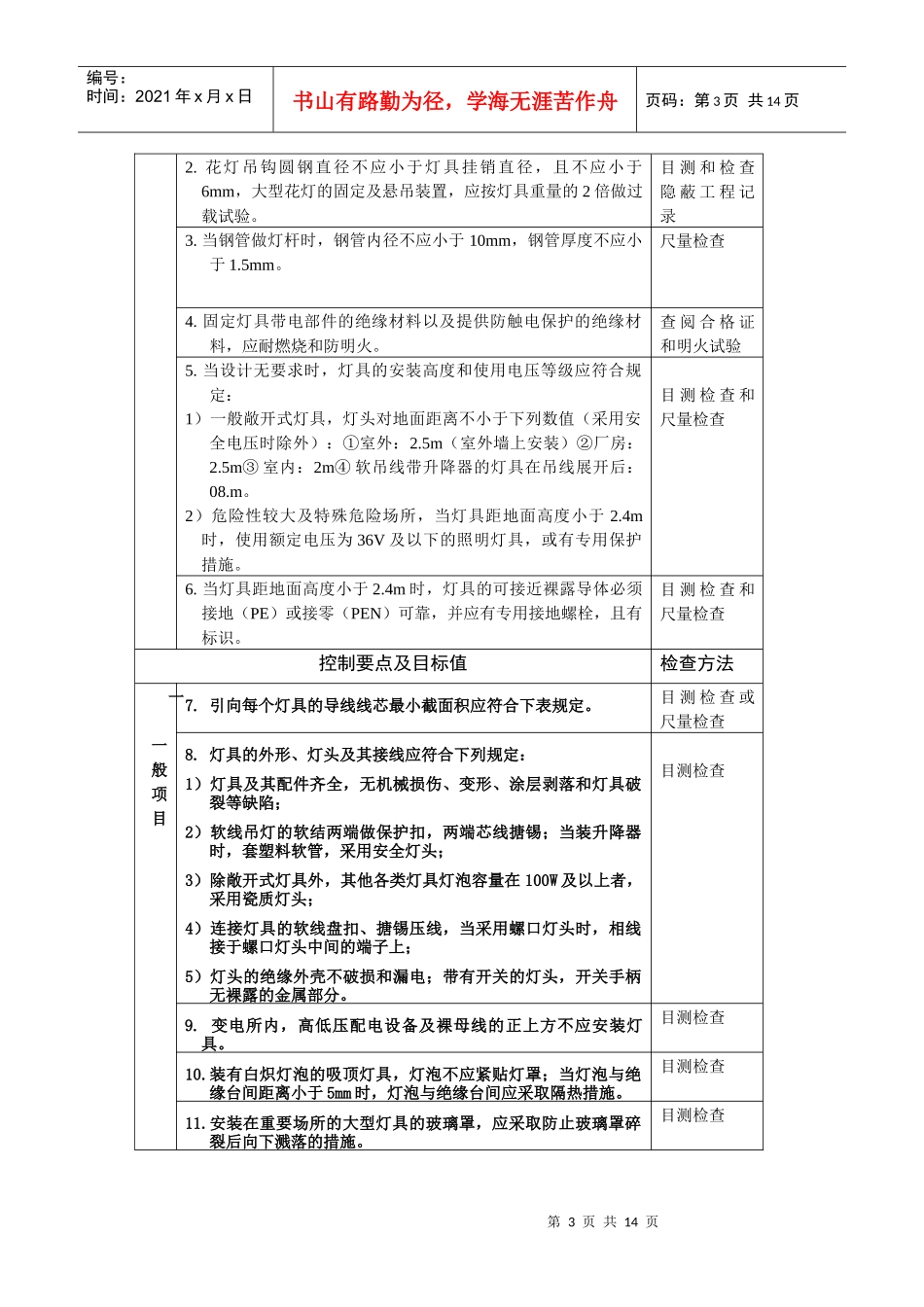

第1页共14页放线定位灯头盒与到位管内穿线灯具安装导线绝缘电阻测试灯具接线灯具试亮编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页施工质量控制流程及控制要点6.14电气照明工程6.14.1专业工程的特点电气照明工程主要指普通灯具安装、专用灯具安装、建筑物景观照明灯、航空障碍标志灯和庭院灯安装、建筑物照明通电试行等。6.14.2编制依据《城市道路照明工程施工及验收规程》(CJJ89-2001)《电气装置安装工程低压电器施工及验收规范》(GB50254-96)《电气装置安装工程电缆线路施工及规范》(GB50168-92)《电气装置安装工程接地装置施工及验收规范》(GBJ169-92)《建筑电气工程质量验收规范》(GB50303-2002)《低压用户电气装置规程》(J10247-2003)《建筑工程施工质量验收统一标准》(GB50300-2001)6.14.3工作流程(一)普通照明灯具安装施工流程第2页共14页第1页共14页灯具安装放线定位灯头盒与配管到位管内穿线灯具试亮导线绝缘电阻测试灯具接线编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页(二)建筑物景观照明灯、航空障碍标志灯和庭院灯安装施工流程6.14.4质量控制要点及目标值(一)总体要求1、满足设计文件的要求2、满足施工合同文件及有关建筑电气安装工程的质量要求3、建筑电气安装工程质量应符合GB50303-2002规范及相关的技术标准要求。4、电气照明工程有普通灯具安装、专用灯具安装、建筑物外部装饰用灯、航空障碍标志灯和庭院路灯安装;建筑照明通电试运行。5、每个分项工程的质量验收是按“主控项目”、和“一般项目”进行验收,并验收达到合格要求。(二)普通灯具安装控制要点及目标值检查方法主控项目1.灯具的固定应符合下列规定:1)灯具的重量大于3kg时,固定在螺栓或预埋吊钩上;2)软线吊灯,灯具重量在0.5kg及以下时,采用软电线自身吊装;大于0.5kg的灯具采用吊链,且软电线编叉在吊链内,使电线不受力;3)灯具固定牢固可靠,不使用木楔。每个灯具固定用螺钉或螺栓不少于2个,当绝缘台直径在75mm及以下时,采用1个螺栓或螺钉固定。目测检查第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页2.花灯吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm,大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。目测和检查隐蔽工程记录3.当钢管做灯杆时,钢管内径不应小于10mm,钢管厚度不应小于1.5mm。尺量检查4.固定灯具带电部件的绝缘材料以及提供防触电保护的绝缘材料,应耐燃烧和防明火。查阅合格证和明火试验5.当设计无要求时,灯具的安装高度和使用电压等级应符合规定:1)一般敞开式灯具,灯头对地面距离不小于下列数值(采用安全电压时除外):①室外:2.5m(室外墙上安装)②厂房:2.5m③室内:2m④软吊线带升降器的灯具在吊线展开后:08.m。2)危险性较大及特殊危险场所,当灯具距地面高度小于2.4m时,使用额定电压为36V及以下的照明灯具,或有专用保护措施。目测检查和尺量检查6.当灯具距地面高度小于2.4m时,灯具的可接近裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。目测检查和尺量检查控制要点及目标值检查方法一一般项目7.引向每个灯具的导线线芯最小截面积应符合下表规定。目测检查或尺量检查8.灯具的外形、灯头及其接线应符合下列规定:1)灯具及其配件齐全,无机械损伤、变形、涂层剥落和灯具破裂等缺陷;2)软线吊灯的软结两端做保护扣,两端芯线搪锡;当装升降器时,套塑料软管,采用安全灯头;3)除敞开式灯具外,其他各类灯具灯泡容量在100W及以上者,采用瓷质灯头;4)连接灯具的软线盘扣、搪锡压线,当采用螺口灯头时,相线接于螺口灯头中间的端子上;5)灯头的绝缘外壳不破损和漏电;带有开关的灯头,开关手柄无裸露的金属部分。目测检查9.变电所内,高低压配电设备及裸母线的正上方不应安装灯具。目测检查10.装有白炽灯泡的吸顶灯具,灯泡不应紧贴灯罩;当灯泡与绝缘台间距离小于5mm时,灯泡与绝缘台间应采取隔热措施。目测检查11.安装在重要场所的大型灯具的玻璃罩,应采取防止玻璃罩...
