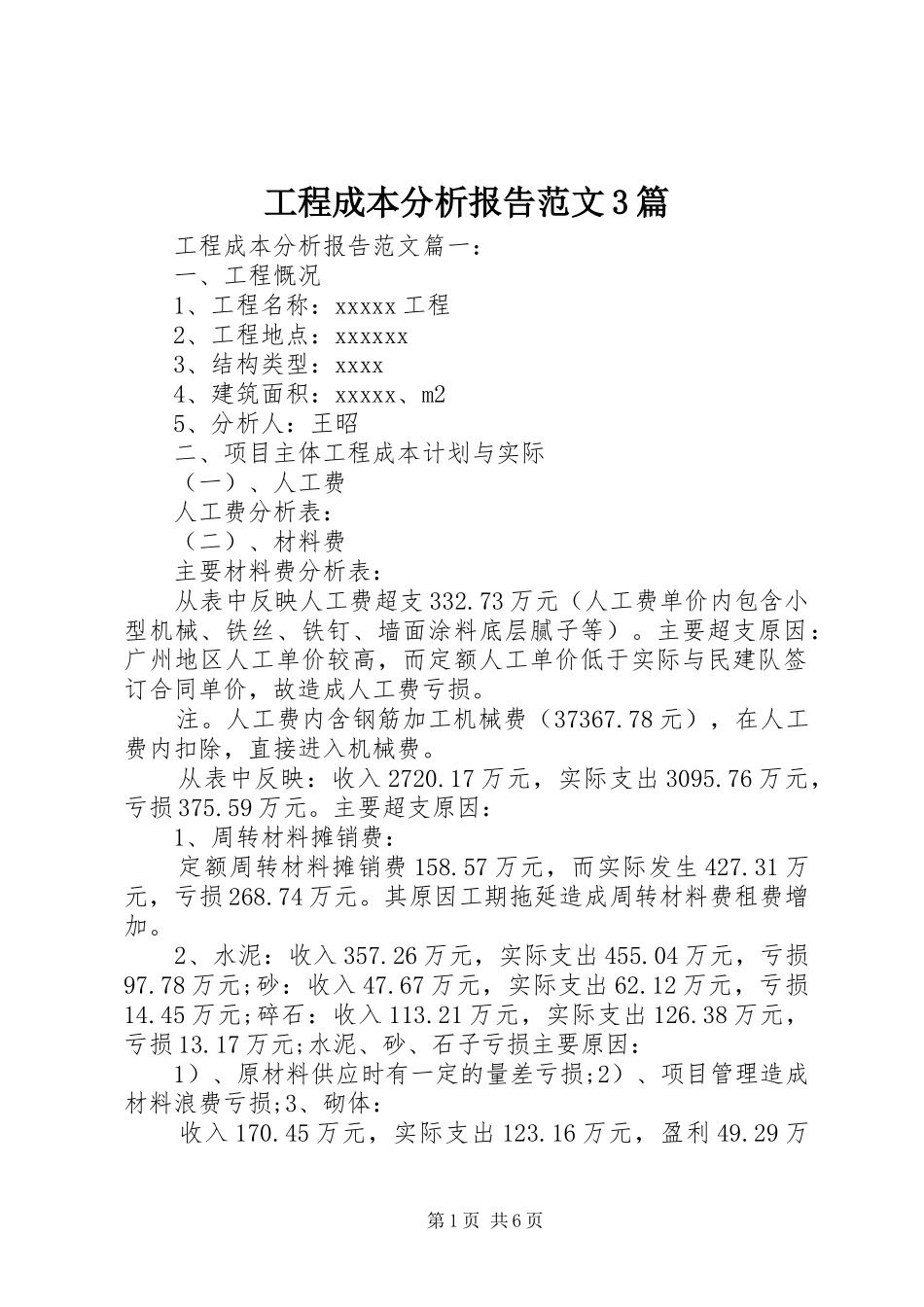

工程成本分析报告范文3篇工程成本分析报告范文篇一:一、工程慨况1、工程名称:xxxxx工程2、工程地点:xxxxxx3、结构类型:xxxx4、建筑面积:xxxxx、m25、分析人:王昭二、项目主体工程成本计划与实际(一)、人工费人工费分析表:(二)、材料费主要材料费分析表:从表中反映人工费超支332
73万元(人工费单价内包含小型机械、铁丝、铁钉、墙面涂料底层腻子等)
主要超支原因:广州地区人工单价较高,而定额人工单价低于实际与民建队签订合同单价,故造成人工费亏损
人工费内含钢筋加工机械费(37367
78元),在人工费内扣除,直接进入机械费
从表中反映:收入2720
17万元,实际支出3095
76万元,亏损375
主要超支原因:1、周转材料摊销费:定额周转材料摊销费158
57万元,而实际发生427
31万元,亏损268
其原因工期拖延造成周转材料费租费增加
2、水泥:收入357
26万元,实际支出455
04万元,亏损97
78万元;砂:收入47
67万元,实际支出62
12万元,亏损14
45万元;碎石:收入113
21万元,实际支出126
38万元,亏损13
17万元;水泥、砂、石子亏损主要原因:1)、原材料供应时有一定的量差亏损;2)、项目管理造成材料浪费亏损;3、砌体:收入170
45万元,实际支出123
16万元,盈利49
29万第1页共6页元;盈利原因
主要是预算材料单价比实际采购单价高,故盈利47
4、钢筋:收入1472
50万元,实际支出1479
16万元,亏损6
66万元;亏损原因
主要亏损原因是2003年底至2004年上半年钢材涨价造成,由于钢材补差减少亏损,但仍承担了市场风险的3%

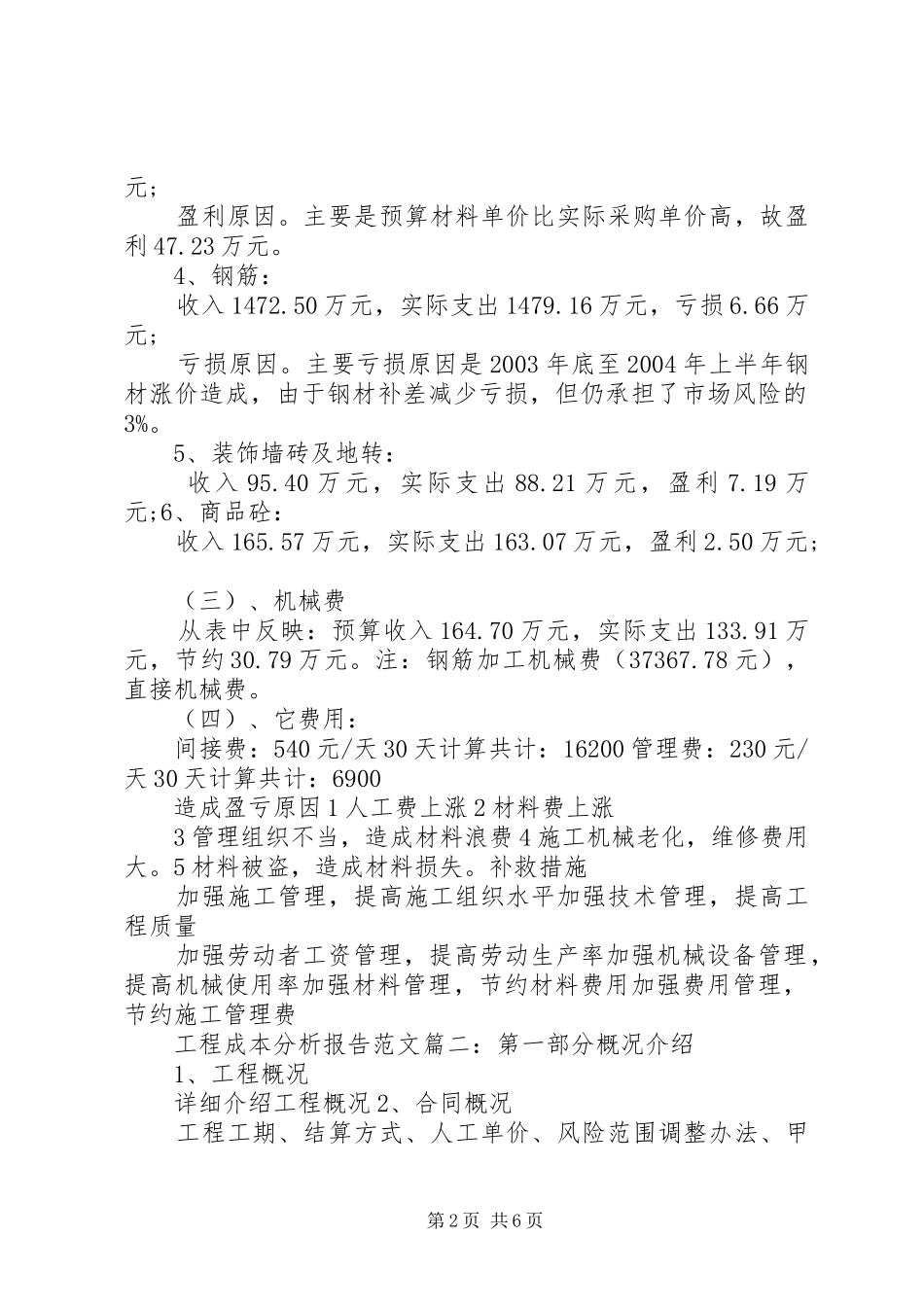

5、装饰墙砖及地转:收入95
40万元,实际支出88
21万元,盈利7
19万元;6、商品砼:收入165
57万元,实际支出163
