江苏南京至太仓高速公路南京至常州段第NC-WJ2合同段施工组织设计建议书目录表1施工组织设计文字说明表2分项工程进度率计划(斜率图)表3工程管理曲线表4施工总平面布置表5主要分项工程施工工艺框图表6分项工程生产率和施工周期表表7施工总体计划表表8质量、安全保证体系框图表9组织机构框图表1施工组织设计文字说明目录1.设备、人员动员周期和设备、人员、材料运到施工现场的方法2.主要工程项目的施工方案、施工方法2
1施工组织设计编制依据2
2工程概况2
3主要工程项目和工程数量2
4总体施工组织2
5主要工程项目的施工方案、施工方法2
1路基土石方施工2
2路基防护及排水工程施工2
3涵洞及通道施工2
4隧道工程施工2

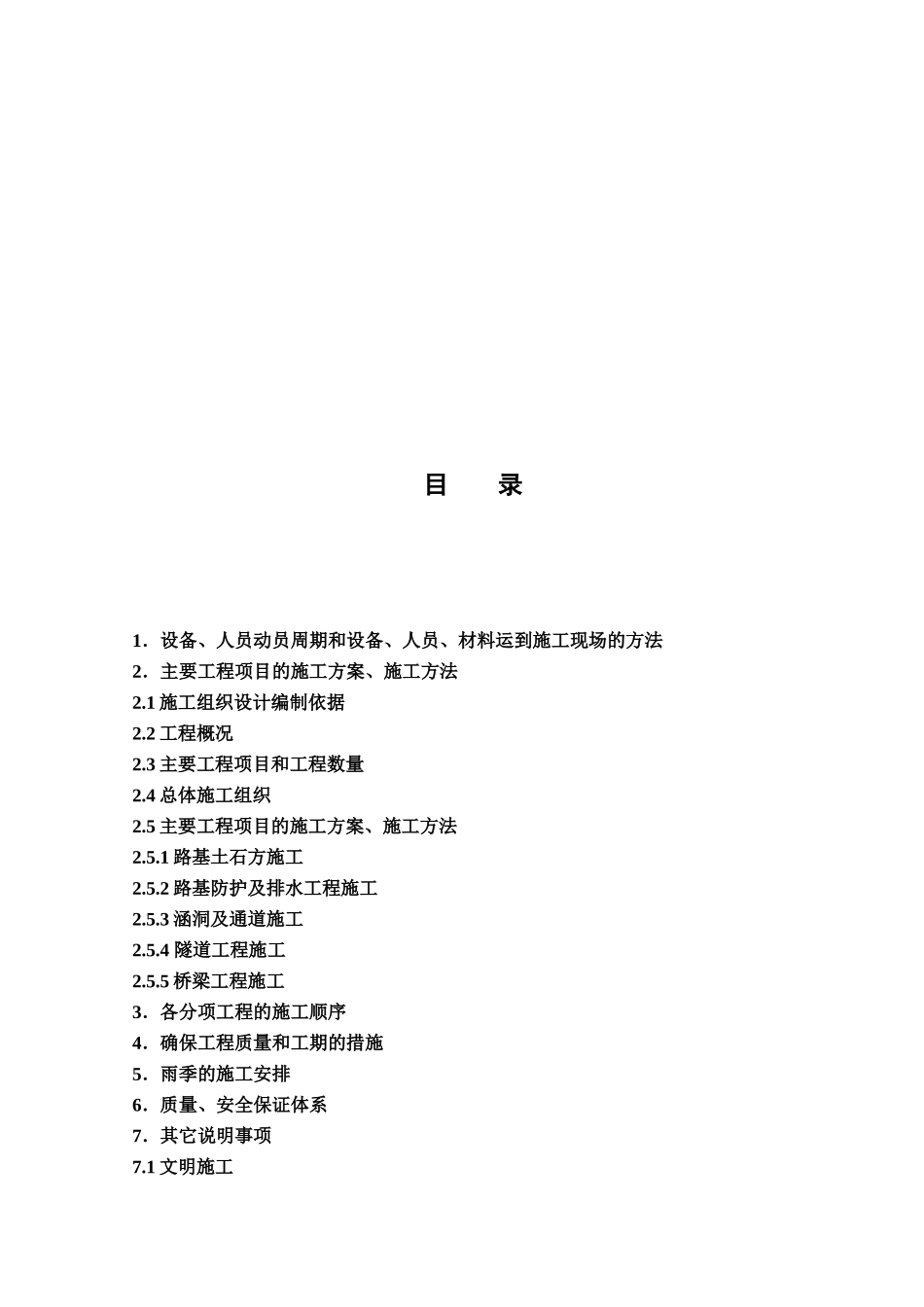

5桥梁工程施工3.各分项工程的施工顺序4.确保工程质量和工期的措施5.雨季的施工安排6.质量、安全保证体系7.其它说明事项7
1文明施工7
2环境保护7
3保通措施7
4现场考察报告1、设备、人员动员周期和设备、人员、材料运到施工现场的方法1
1设备调遣中标后,我局立即组织首批设备进场调遣工作
根据进度安排和实际需要,陆续调遣相关设备进场
钻机、土方清表机械、挖方机械、运输机械等首批进场,我局沪宁扩建高速公路项目已经结束,镇溧高速公路项目也已基本结束,桥梁及土方施工机械设备可从这两个项目采用平板拖车陆路运输,快捷送达现场
主要设备及人员进场动员周期安排表设备动员周期(天)人员动员周期(天)测量仪器中标后3天内管理人员中标后3天内试验仪器中标后7天内测试人员中标后3天内钻机设备签开工令后20天内技术员签开工令后3天内土石方及运输设备签开工令后7天内土石方施工人员签开工令后7天内混凝土搅拌、运输设备签开工令后30天内桥梁施工人员签开工令后15天内桥梁现浇设备签开工令后40天内混凝土工签开工令后20天内预制设备签开工令后60天内木工、钢筋工签开工令后3
