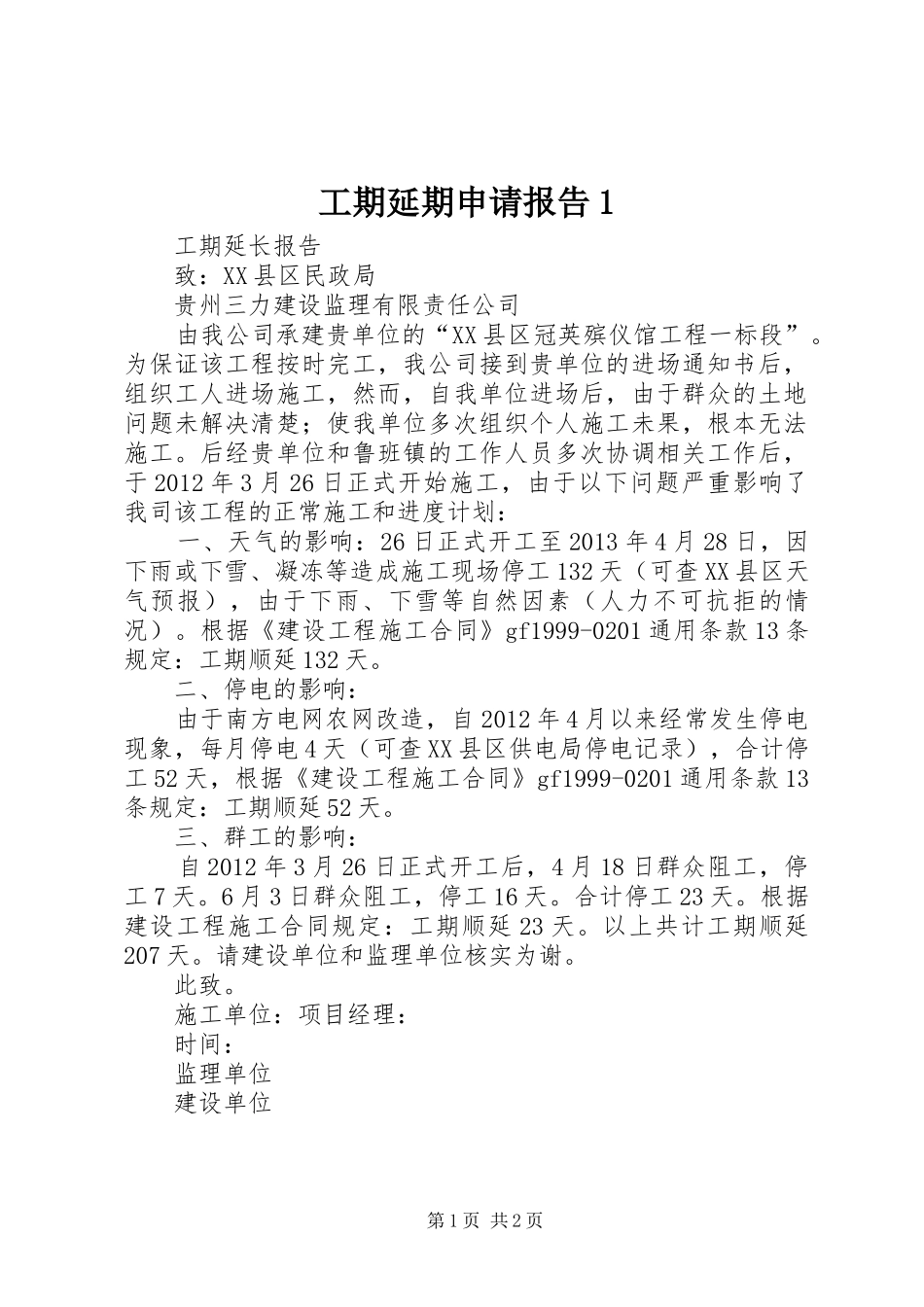

工期延期申请报告1工期延长报告致:XX县区民政局贵州三力建设监理有限责任公司由我公司承建贵单位的“XX县区冠英殡仪馆工程一标段”。为保证该工程按时完工,我公司接到贵单位的进场通知书后,组织工人进场施工,然而,自我单位进场后,由于群众的土地问题未解决清楚;使我单位多次组织个人施工未果,根本无法施工。后经贵单位和鲁班镇的工作人员多次协调相关工作后,于2012年3月26日正式开始施工,由于以下问题严重影响了我司该工程的正常施工和进度计划:一、天气的影响:26日正式开工至2013年4月28日,因下雨或下雪、凝冻等造成施工现场停工132天(可查XX县区天气预报),由于下雨、下雪等自然因素(人力不可抗拒的情况)。根据《建设工程施工合同》gf1999-0201通用条款13条规定:工期顺延132天。二、停电的影响:由于南方电网农网改造,自2012年4月以来经常发生停电现象,每月停电4天(可查XX县区供电局停电记录),合计停工52天,根据《建设工程施工合同》gf1999-0201通用条款13条规定:工期顺延52天。三、群工的影响:自2012年3月26日正式开工后,4月18日群众阻工,停工7天。6月3日群众阻工,停工16天。合计停工23天。根据建设工程施工合同规定:工期顺延23天。以上共计工期顺延207天。请建设单位和监理单位核实为谢。此致。施工单位:项目经理:时间:监理单位建设单位第1页共2页监理单位:专业监理工程师:时间:建设单位:现场代表:时间:第2页共2页
