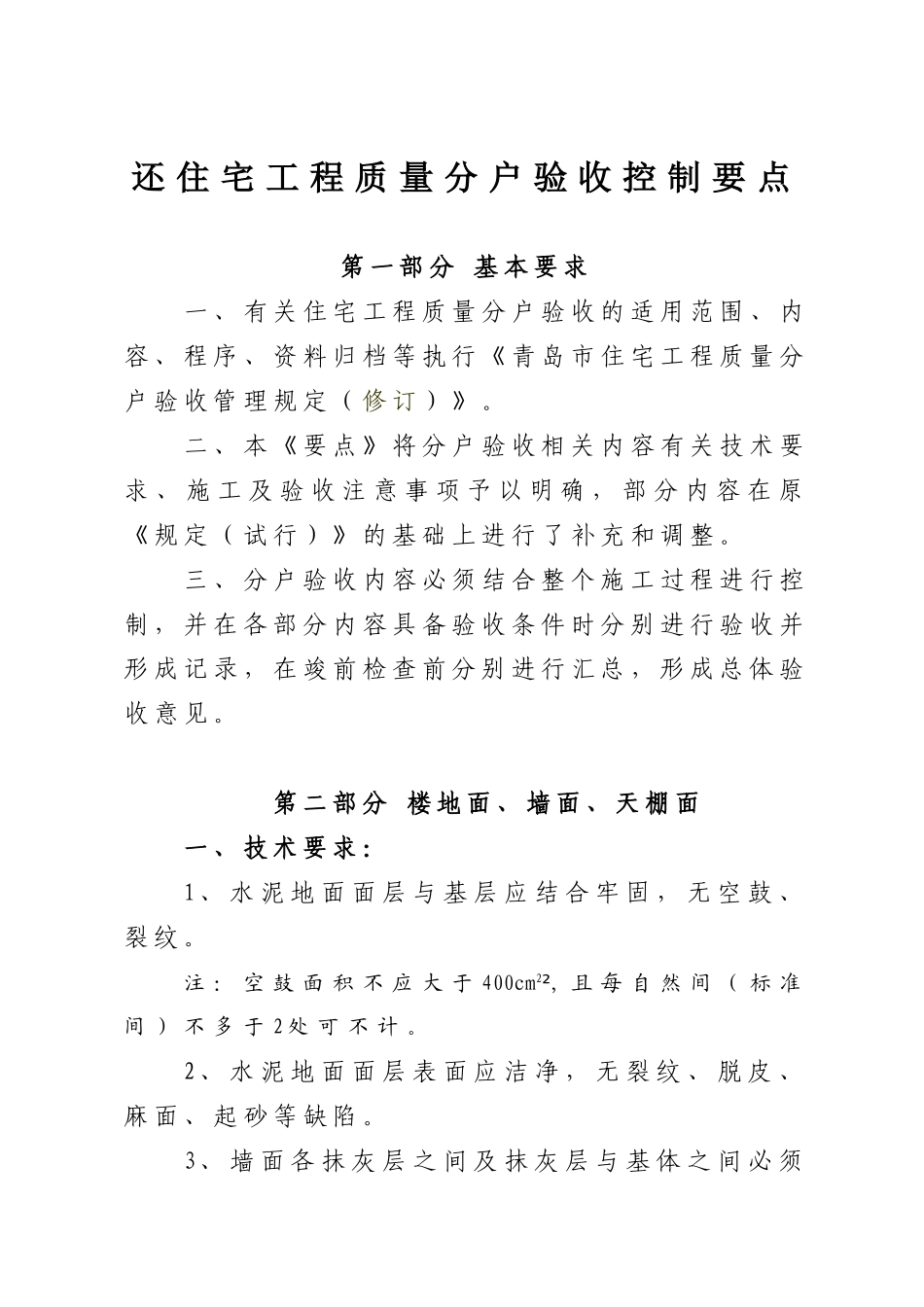

还住宅工程质量分户验收控制要点第一部分基本要求一、有关住宅工程质量分户验收的适用范围、内容、程序、资料归档等执行《青岛市住宅工程质量分户验收管理规定(修订)》
二、本《要点》将分户验收相关内容有关技术要求、施工及验收注意事项予以明确,部分内容在原《规定(试行)》的基础上进行了补充和调整
三、分户验收内容必须结合整个施工过程进行控制,并在各部分内容具备验收条件时分别进行验收并形成记录,在竣前检查前分别进行汇总,形成总体验收意见
第二部分楼地面、墙面、天棚面一、技术要求:1、水泥地面面层与基层应结合牢固,无空鼓、裂纹
注:空鼓面积不应大于400cm2,²且每自然间(标准间)不多于2处可不计
2、水泥地面面层表面应洁净,无裂纹、脱皮、麻面、起砂等缺陷
3、墙面各抹灰层之间及抹灰层与基体之间必须粘接牢固,抹灰层应无脱层、空鼓和裂缝
4、现浇结构的外观质量不应有严重缺陷
对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理
对经处理的部位,应重新检查验收
二、施工及验收注意事项1、水泥地面施工前应将基层清理干净;施工中应注意按要求设置好界格
2、抹灰工程应分层进行
当抹灰总厚度大于或等于35mm时,应采取加强措施
不同材料基体交接处表面的抹灰,应采取防止开裂的措施
当采用加强网时,加强网与各基体的搭接宽度不应小于100mm
3、在主体工程施工中应严格标准,精心施工,确保主体结构本身不出现裂缝、不留有缺陷

(1)在建筑物的阳角,现浇板内必须按规定设置防止开裂的加强钢筋;(2)现浇板、剪力墙等砼施工缝留置位置必须正确;(3)砼施工中必须保证振捣和养护质量;(4)现浇板及剪力墙接槎部位、梁柱交接部位砼施工前必须对模板支设认真处理,确保牢固、接缝严密;(5)现浇板、剪力墙内附设电器等线管位置必须正确(线管应设在两层钢筋中间);后开槽设置线管的部位,开槽应整齐
