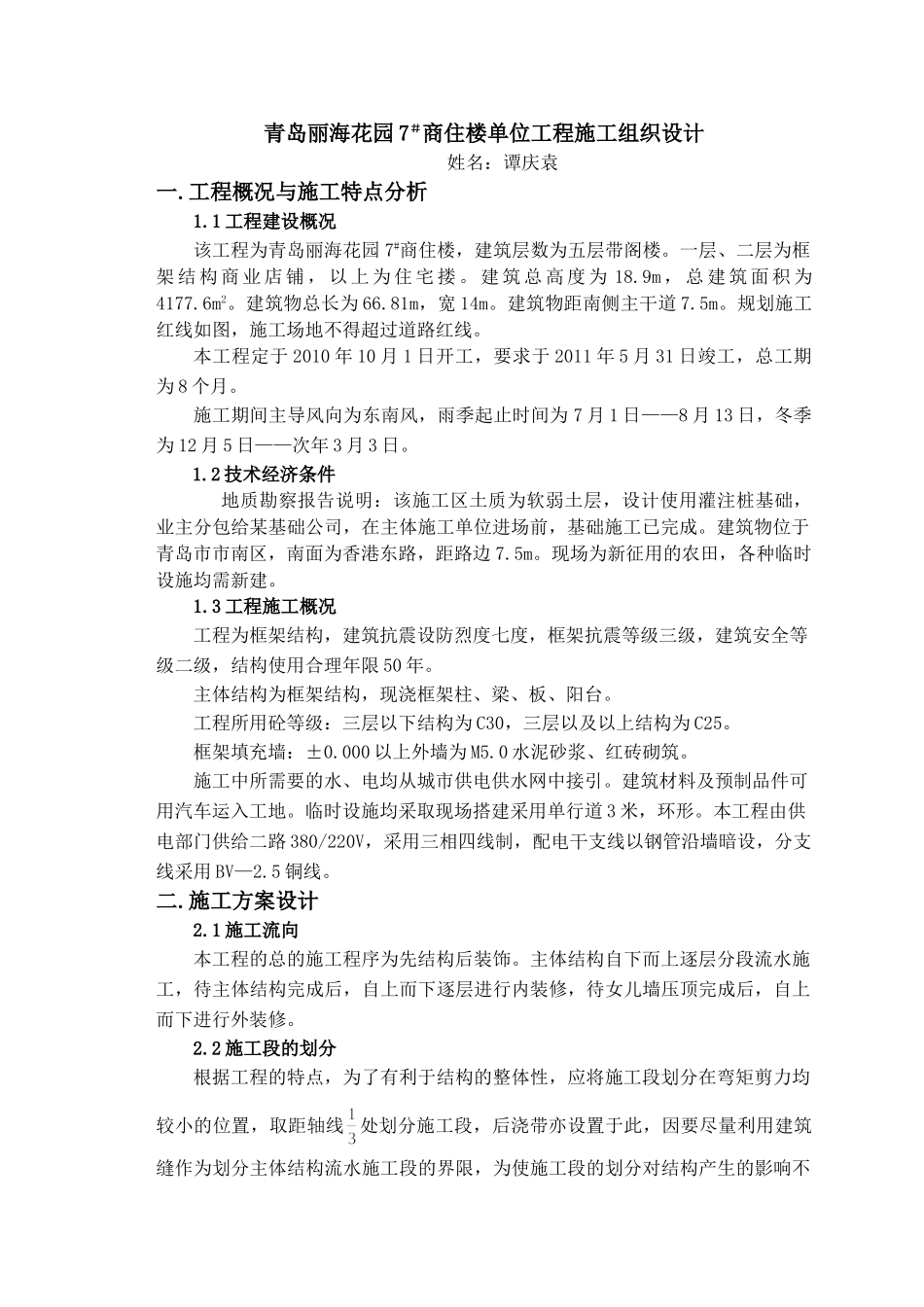

青岛丽海花园7#商住楼单位工程施工组织设计姓名:谭庆袁一
工程概况与施工特点分析1
1工程建设概况该工程为青岛丽海花园7#商住楼,建筑层数为五层带阁楼
一层、二层为框架结构商业店铺,以上为住宅搂
建筑总高度为18
9m,总建筑面积为4177
建筑物总长为66
81m,宽14m
建筑物距南侧主干道7
规划施工红线如图,施工场地不得超过道路红线
本工程定于2010年10月1日开工,要求于2011年5月31日竣工,总工期为8个月

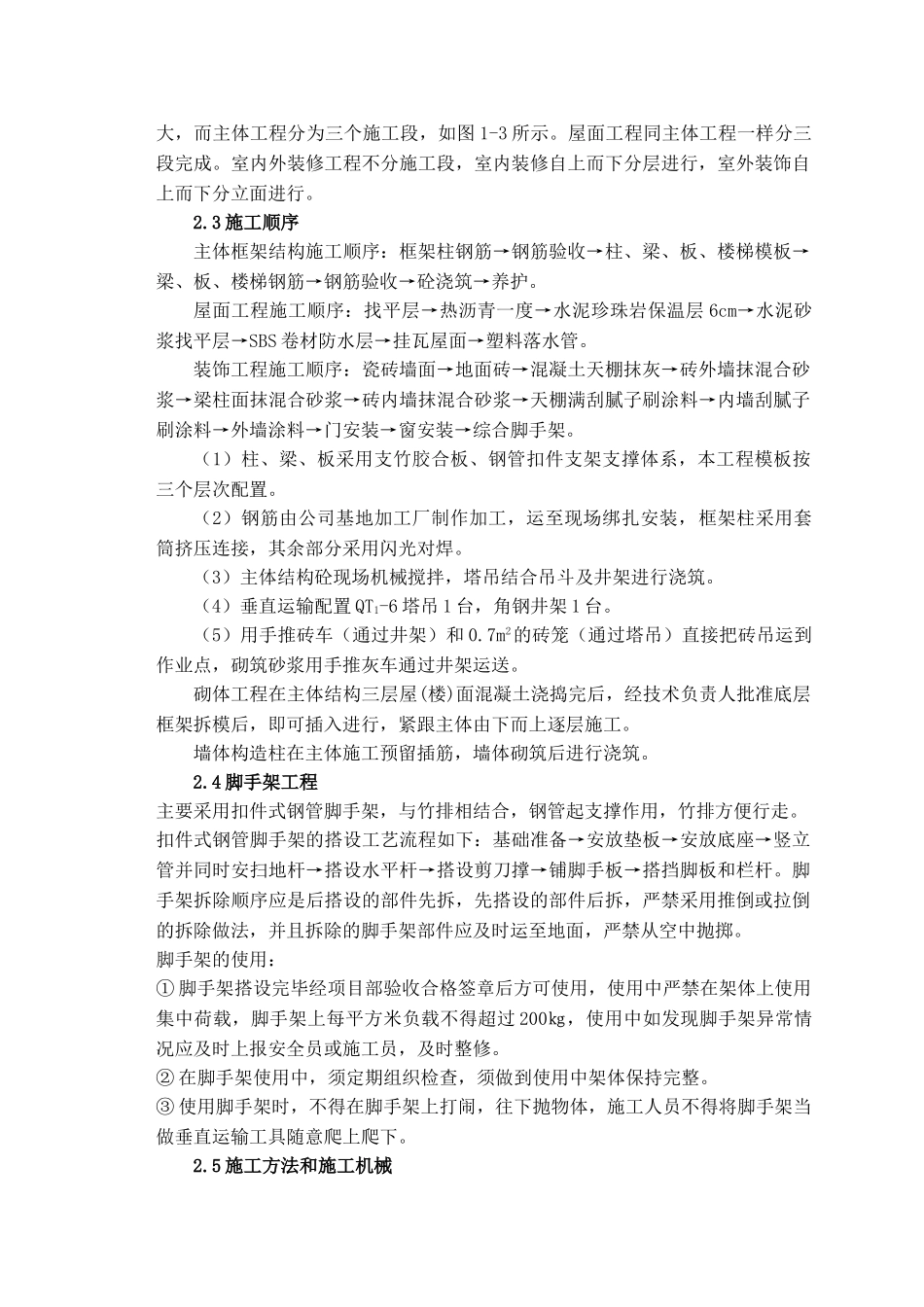

施工期间主导风向为东南风,雨季起止时间为7月1日——8月13日,冬季为12月5日——次年3月3日
2技术经济条件地质勘察报告说明:该施工区土质为软弱土层,设计使用灌注桩基础,业主分包给某基础公司,在主体施工单位进场前,基础施工已完成
建筑物位于青岛市市南区,南面为香港东路,距路边7
现场为新征用的农田,各种临时设施均需新建
3工程施工概况工程为框架结构,建筑抗震设防烈度七度,框架抗震等级三级,建筑安全等级二级,结构使用合理年限50年
主体结构为框架结构,现浇框架柱、梁、板、阳台
工程所用砼等级:三层以下结构为C30,三层以及以上结构为C25
框架填充墙:±0
000以上外墙为M5
0水泥砂浆、红砖砌筑
施工中所需要的水、电均从城市供电供水网中接引
建筑材料及预制品件可用汽车运入工地
临时设施均采取现场搭建采用单行道3米,环形
本工程由供电部门供给二路380/220V,采用三相四线制,配电干支线以钢管沿墙暗设,分支线采用BV—2

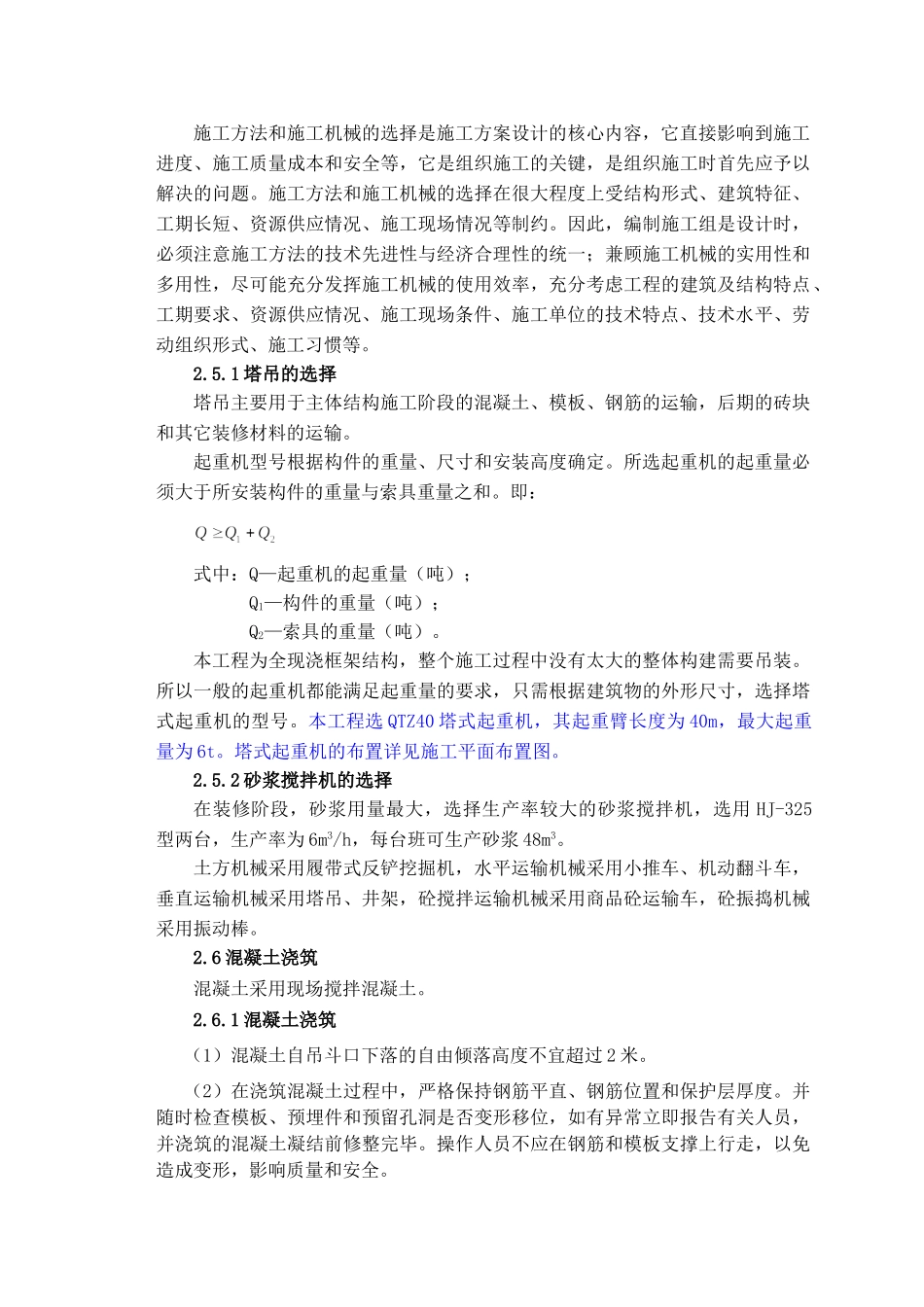

施工方案设计2
1施工流向本工程的总的施工程序为先结构后装饰
主体结构自下而上逐层分段流水施工,待主体结构完成后,自上而下逐层进行内装修,待女儿墙压顶完成后,自上而下进行外装修
2施工段的划分根据工程的特点,为了有利于结构的整体性,应将施工段划分在弯矩剪力均较小的位置,取距轴线处划分施工
