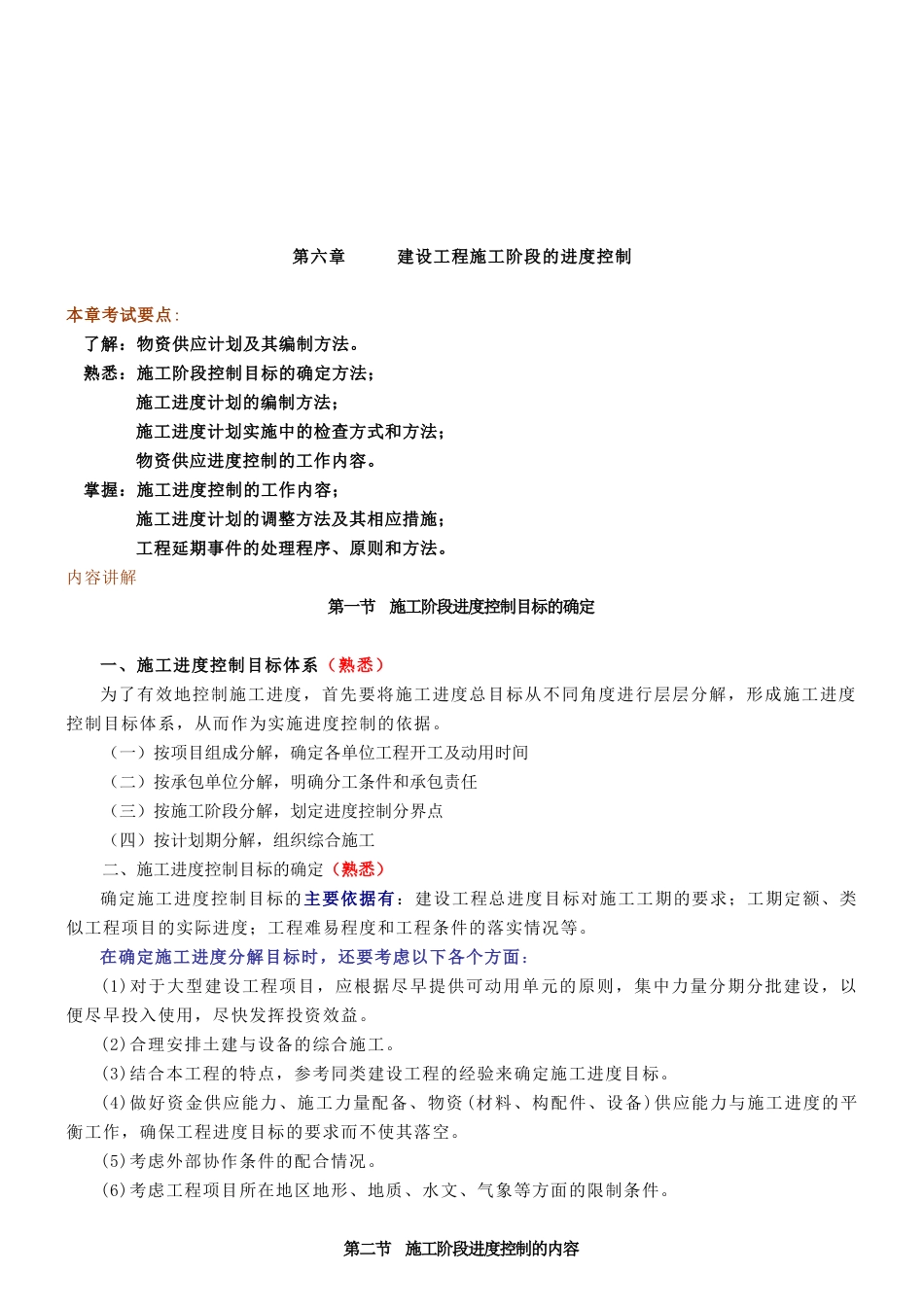

第六章建设工程施工阶段的进度控制本章考试要点:了解:物资供应计划及其编制方法
熟悉:施工阶段控制目标的确定方法;施工进度计划的编制方法;施工进度计划实施中的检查方式和方法;物资供应进度控制的工作内容
掌握:施工进度控制的工作内容;施工进度计划的调整方法及其相应措施;工程延期事件的处理程序、原则和方法
内容讲解第一节施工阶段进度控制目标的确定一、施工进度控制目标体系(熟悉)为了有效地控制施工进度,首先要将施工进度总目标从不同角度进行层层分解,形成施工进度控制目标体系,从而作为实施进度控制的依据
(一)按项目组成分解,确定各单位工程开工及动用时间(二)按承包单位分解,明确分工条件和承包责任(三)按施工阶段分解,划定进度控制分界点(四)按计划期分解,组织综合施工二、施工进度控制目标的确定(熟悉)确定施工进度控制目标的主要依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工程项目的实际进度;工程难易程度和工程条件的落实情况等
在确定施工进度分解目标时,还要考虑以下各个方面:(1)对于大型建设工程项目,应根据尽早提供可动用单元的原则,集中力量分期分批建设,以便尽早投入使用,尽快发挥投资效益
(2)合理安排土建与设备的综合施工
(3)结合本工程的特点,参考同类建设工程的经验来确定施工进度目标
(4)做好资金供应能力、施工力量配备、物资(材料、构配件、设备)供应能力与施工进度的平衡工作,确保工程进度目标的要求而不使其落空
(5)考虑外部协作条件的配合情况
(6)考虑工程项目所在地区地形、地质、水文、气象等方面的限制条件

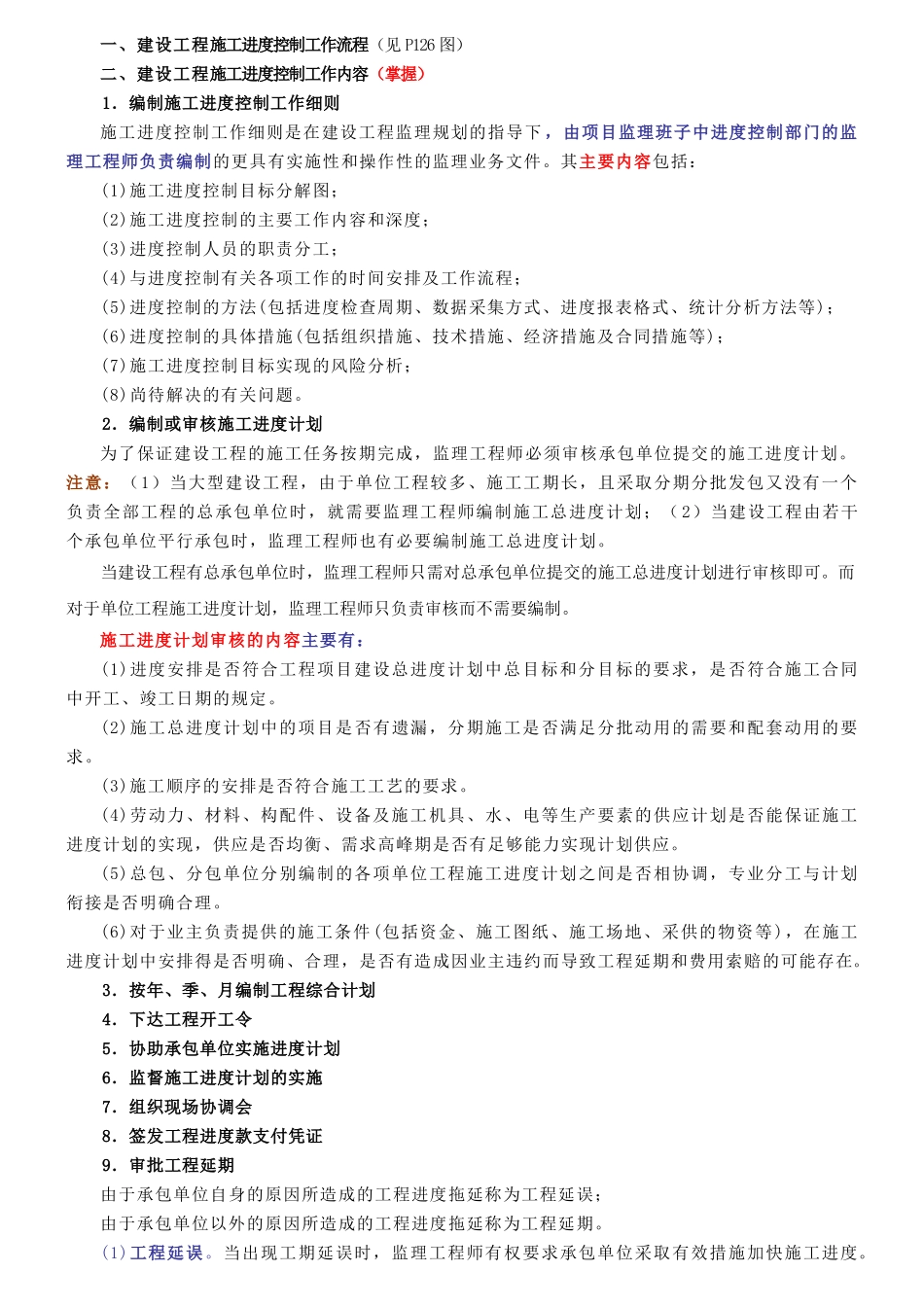

第二节施工阶段进度控制的内容一、建设工程施工进度控制工作流程(见P126图)二、建设工程施工进度控制工作内容(掌握)1.编制施工进度控制工作细则施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理班子中进度控制部门的监理工程师负责编制的更具有实施性和操作性
