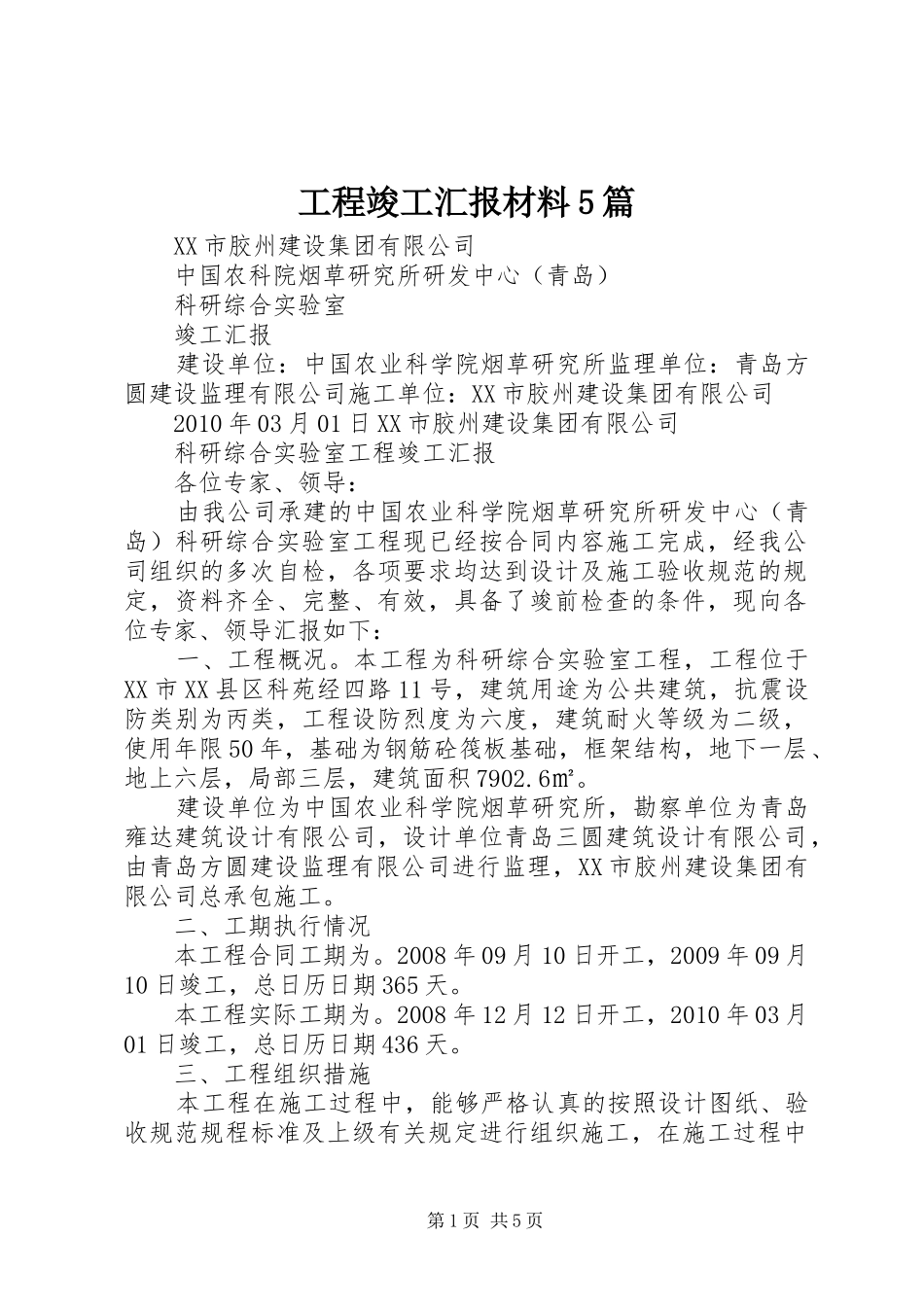

工程竣工汇报材料5篇XX市胶州建设集团有限公司中国农科院烟草研究所研发中心(青岛)科研综合实验室竣工汇报建设单位:中国农业科学院烟草研究所监理单位:青岛方圆建设监理有限公司施工单位:XX市胶州建设集团有限公司2010年03月01日XX市胶州建设集团有限公司科研综合实验室工程竣工汇报各位专家、领导:由我公司承建的中国农业科学院烟草研究所研发中心(青岛)科研综合实验室工程现已经按合同内容施工完成,经我公司组织的多次自检,各项要求均达到设计及施工验收规范的规定,资料齐全、完整、有效,具备了竣前检查的条件,现向各位专家、领导汇报如下:一、工程概况
本工程为科研综合实验室工程,工程位于XX市XX县区科苑经四路11号,建筑用途为公共建筑,抗震设防类别为丙类,工程设防烈度为六度,建筑耐火等级为二级,使用年限50年,基础为钢筋砼筏板基础,框架结构,地下一层、地上六层,局部三层,建筑面积7902
建设单位为中国农业科学院烟草研究所,勘察单位为青岛雍达建筑设计有限公司,设计单位青岛三圆建筑设计有限公司,由青岛方圆建设监理有限公司进行监理,XX市胶州建设集团有限公司总承包施工
二、工期执行情况本工程合同工期为
2008年09月10日开工,2009年09月10日竣工,总日历日期365天
本工程实际工期为
2008年12月12日开工,2010年03月01日竣工,总日历日期436天

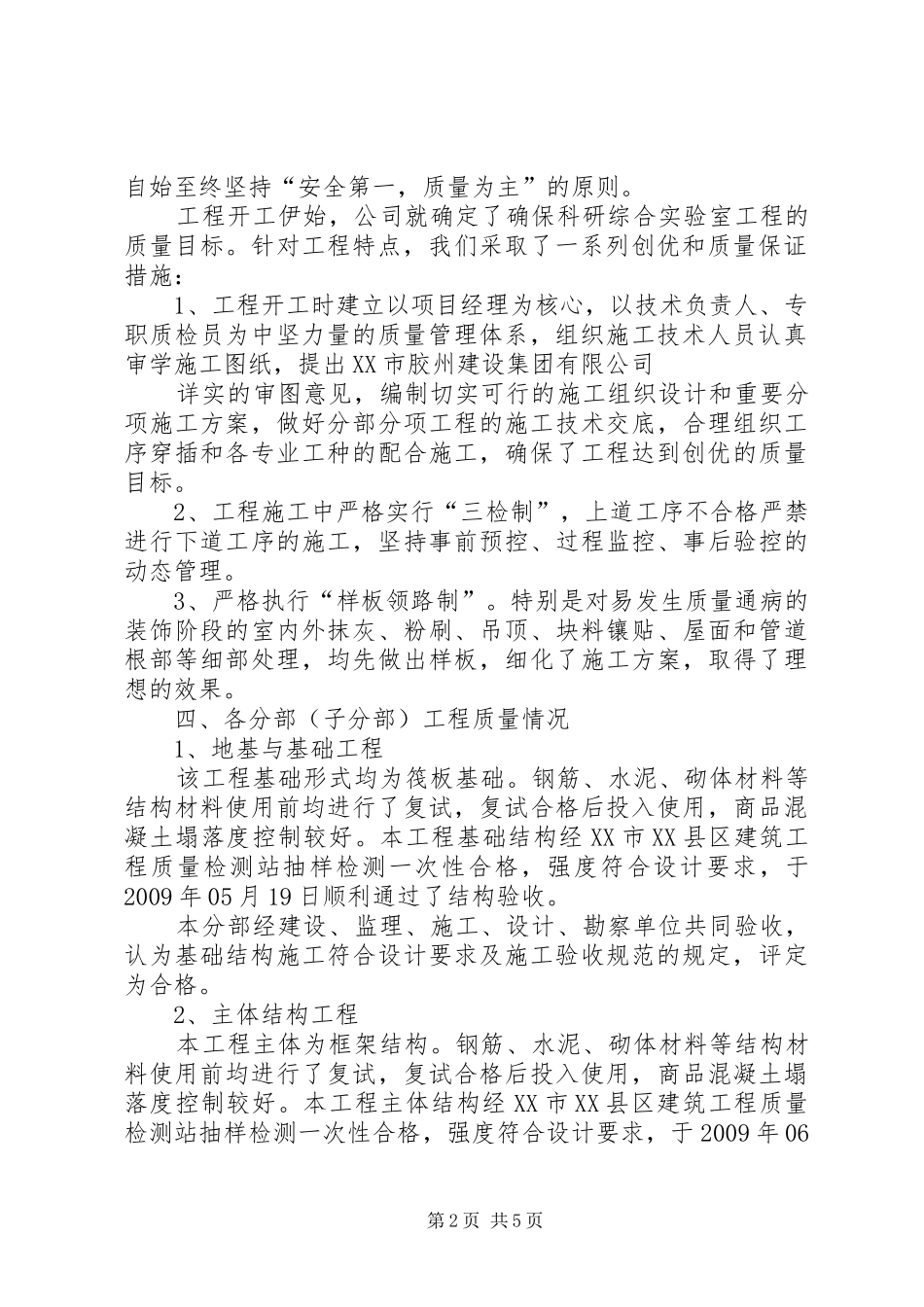

三、工程组织措施本工程在施工过程中,能够严格认真的按照设计图纸、验收规范规程标准及上级有关规定进行组织施工,在施工过程中第1页共5页自始至终坚持“安全第一,质量为主”的原则

工程开工伊始,公司就确定了确保科研综合实验室工程的质量目标
针对工程特点,我们采取了一系列创优和质量保证措施:1、工程开工时建立以项目经理为核心,以技术负责人、专职质检员为中坚力量的质量管理体系,组织施工技术人员认真审学施工图纸,提出XX市胶州建
