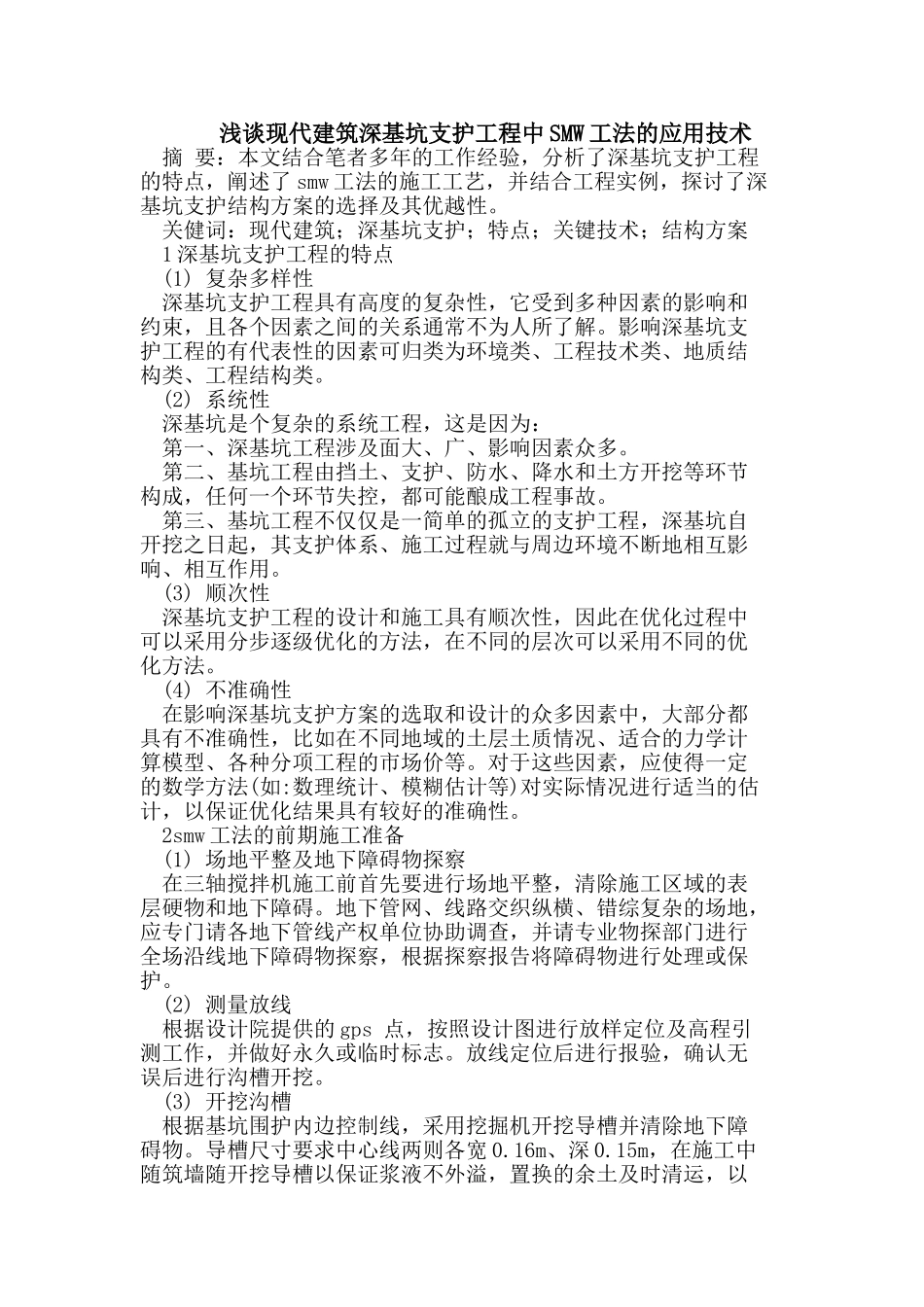

浅谈现代建筑深基坑支护工程中SMW工法的应用技术摘要:本文结合笔者多年的工作经验,分析了深基坑支护工程的特点,阐述了smw工法的施工工艺,并结合工程实例,探讨了深基坑支护结构方案的选择及其优越性
关健词:现代建筑;深基坑支护;特点;关键技术;结构方案1深基坑支护工程的特点(1)复杂多样性深基坑支护工程具有高度的复杂性,它受到多种因素的影响和约束,且各个因素之间的关系通常不为人所了解
影响深基坑支护工程的有代表性的因素可归类为环境类、工程技术类、地质结构类、工程结构类

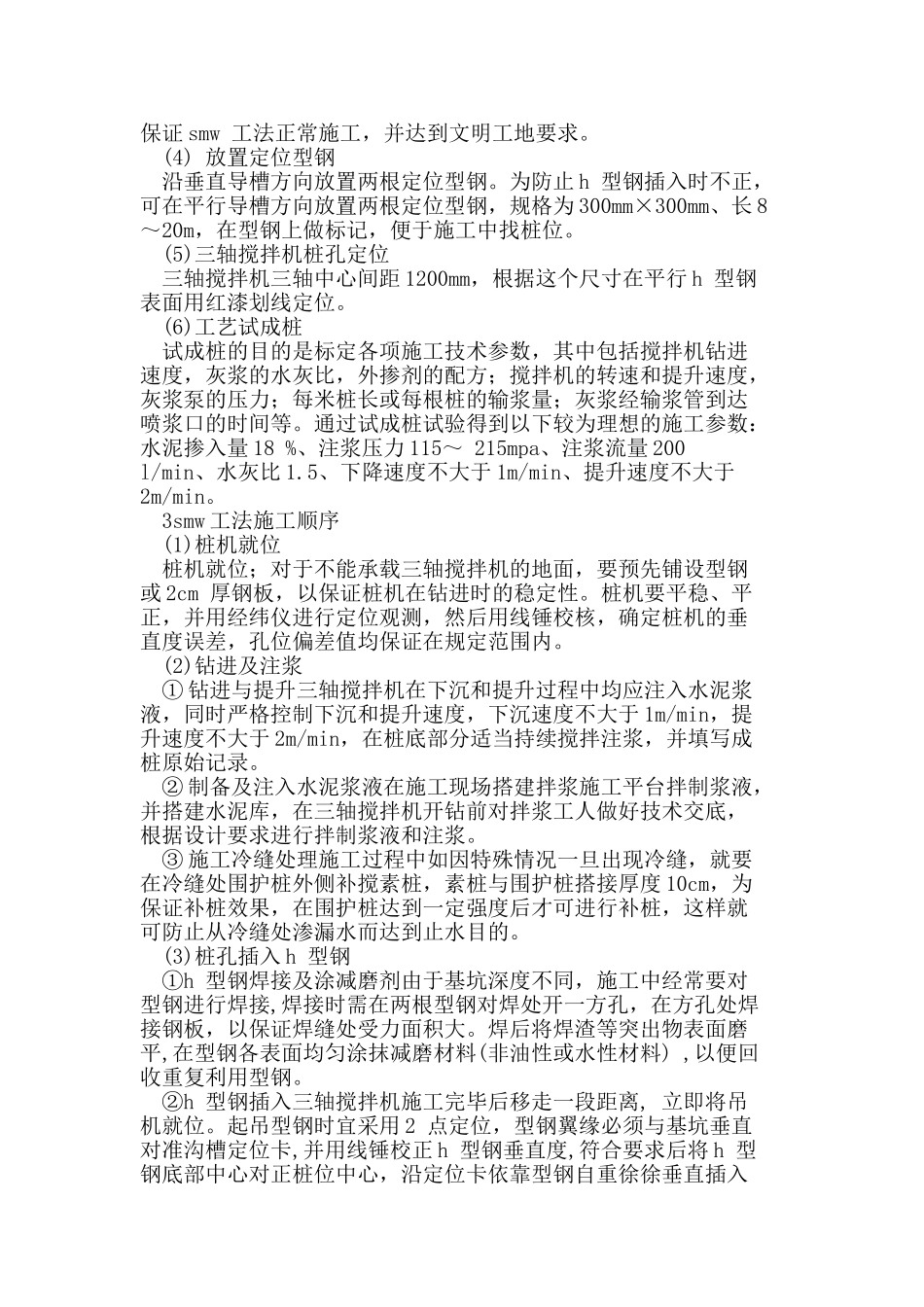

(2)系统性深基坑是个复杂的系统工程,这是因为:第一、深基坑工程涉及面大、广、影响因素众多
第二、基坑工程由挡土、支护、防水、降水和土方开挖等环节构成,任何一个环节失控,都可能酿成工程事故
第三、基坑工程不仅仅是一简单的孤立的支护工程,深基坑自开挖之日起,其支护体系、施工过程就与周边环境不断地相互影响、相互作用

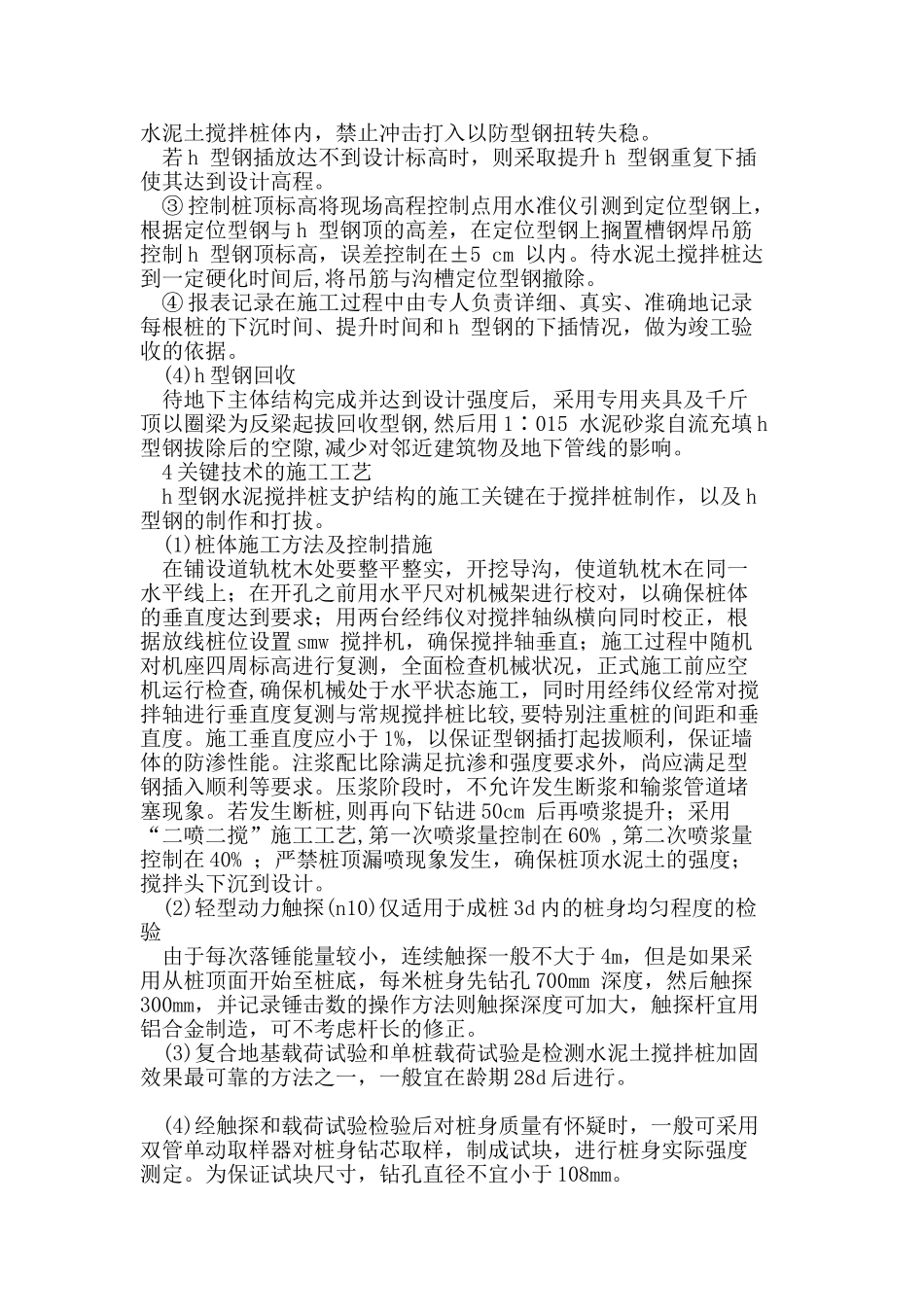

(3)顺次性深基坑支护工程的设计和施工具有顺次性,因此在优化过程中可以采用分步逐级优化的方法,在不同的层次可以采用不同的优化方法
(4)不准确性在影响深基坑支护方案的选取和设计的众多因素中,大部分都具有不准确性,比如在不同地域的土层土质情况、适合的力学计算模型、各种分项工程的市场价等
对于这些因素,应使得一定的数学方法(如:数理统计、模糊估计等)对实际情况进行适当的估计,以保证优化结果具有较好的准确性
2smw工法的前期施工准备(1)场地平整及地下障碍物探察在三轴搅拌机施工前首先要进行场地平整,清除施工区域的表层硬物和地下障碍
地下管网、线路交织纵横、错综复杂的场地,应专门请各地下管线产权单位协助调查,并请专业物探部门进行全场沿线地下障碍物探察,根据探察报告将障碍物进行处理或保护
(2)测量放线根据设计院提供的gps点,按照设计图进行放样定位及高程引测工作,并做好永久或临时标志
放线定位后进行报验,确认
