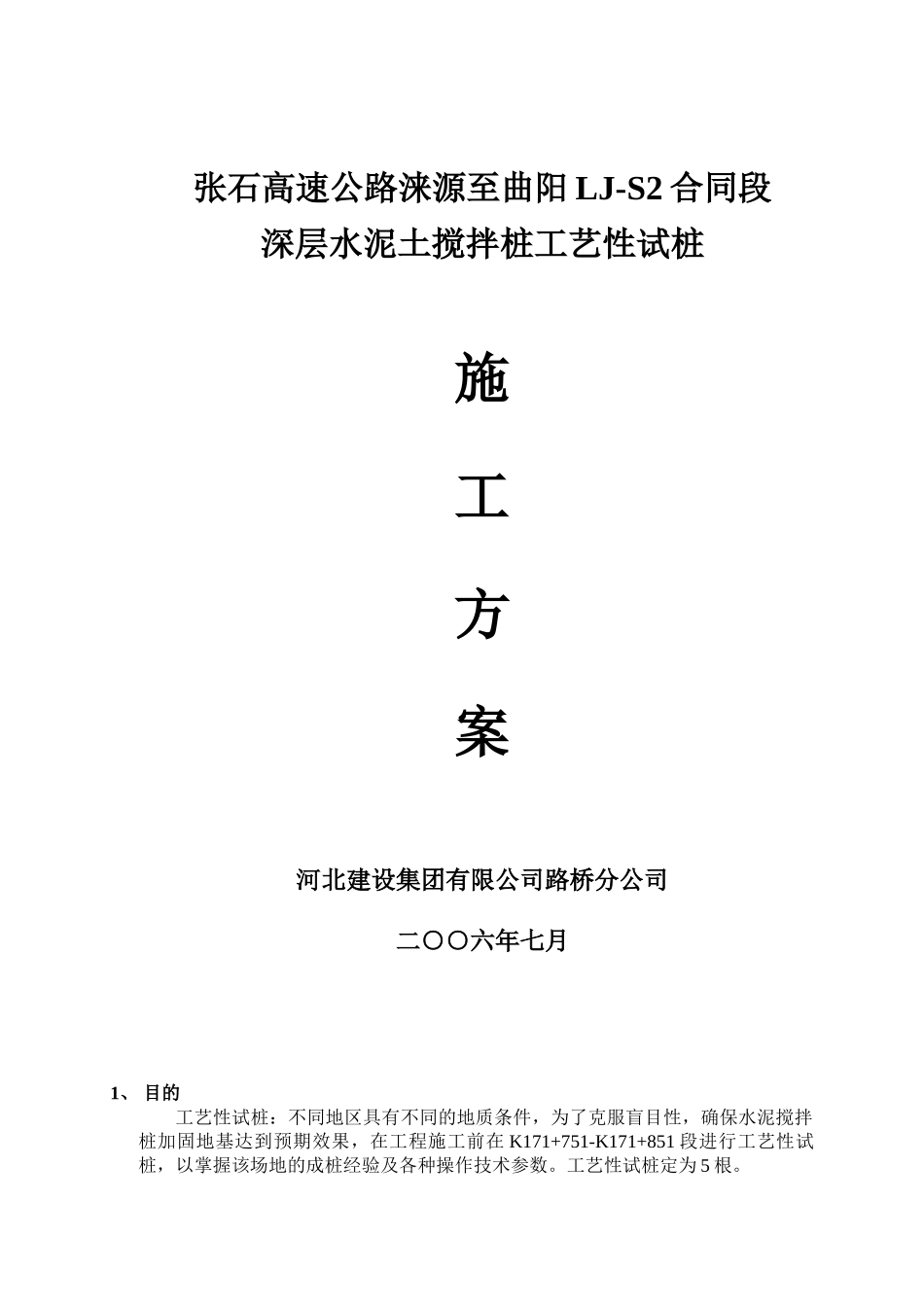

张石高速公路涞源至曲阳LJ-S2合同段深层水泥土搅拌桩工艺性试桩施工方案河北建设集团有限公司路桥分公司二○○六年七月1、目的工艺性试桩:不同地区具有不同的地质条件,为了克服盲目性,确保水泥搅拌桩加固地基达到预期效果,在工程施工前在K171+751-K171+851段进行工艺性试桩,以掌握该场地的成桩经验及各种操作技术参数
工艺性试桩定为5根
1)、确定满足设计喷入量的各种技术参数,如钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等
2)、确定施工工艺是否满足搅拌的均匀性
3)、掌握下钻和提升的阻力情况,选择合理的技术措施

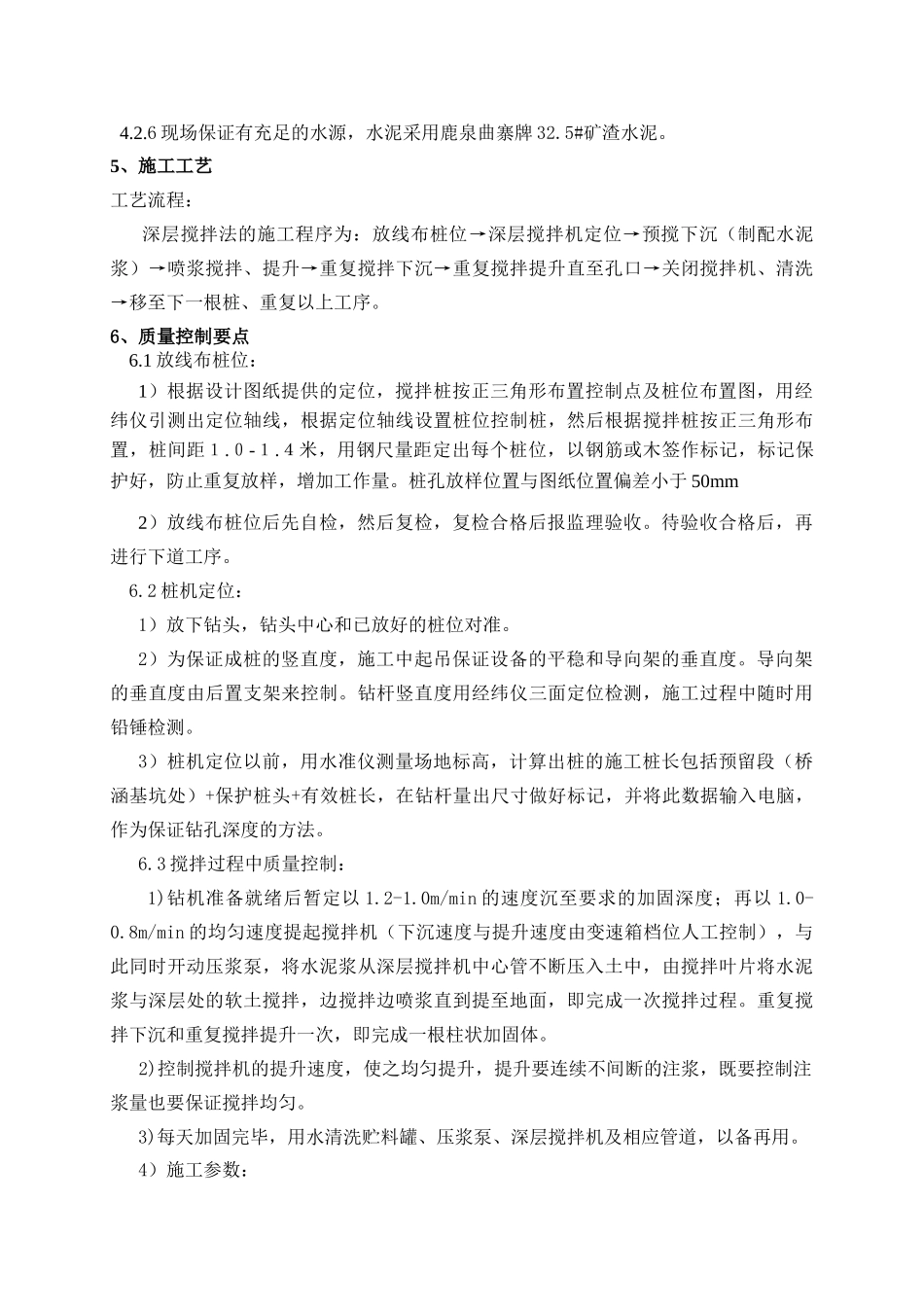

2、工程概况本场地位于张石高速公路涞源至曲阳S2合同段,具体位置K171+141-K171-241,K171+416-K171+516,K171+751-K171+851三段,每段处理的长度为100米,桩径0
5米,处治宽度至坡脚外0
5米,桩间距由密到疏进行渐变
桩体28天无侧限抗压强度不低于1
5Mpa,90天单桩承载力不小于150KN,单位复合地基承载力不小于150Kpa

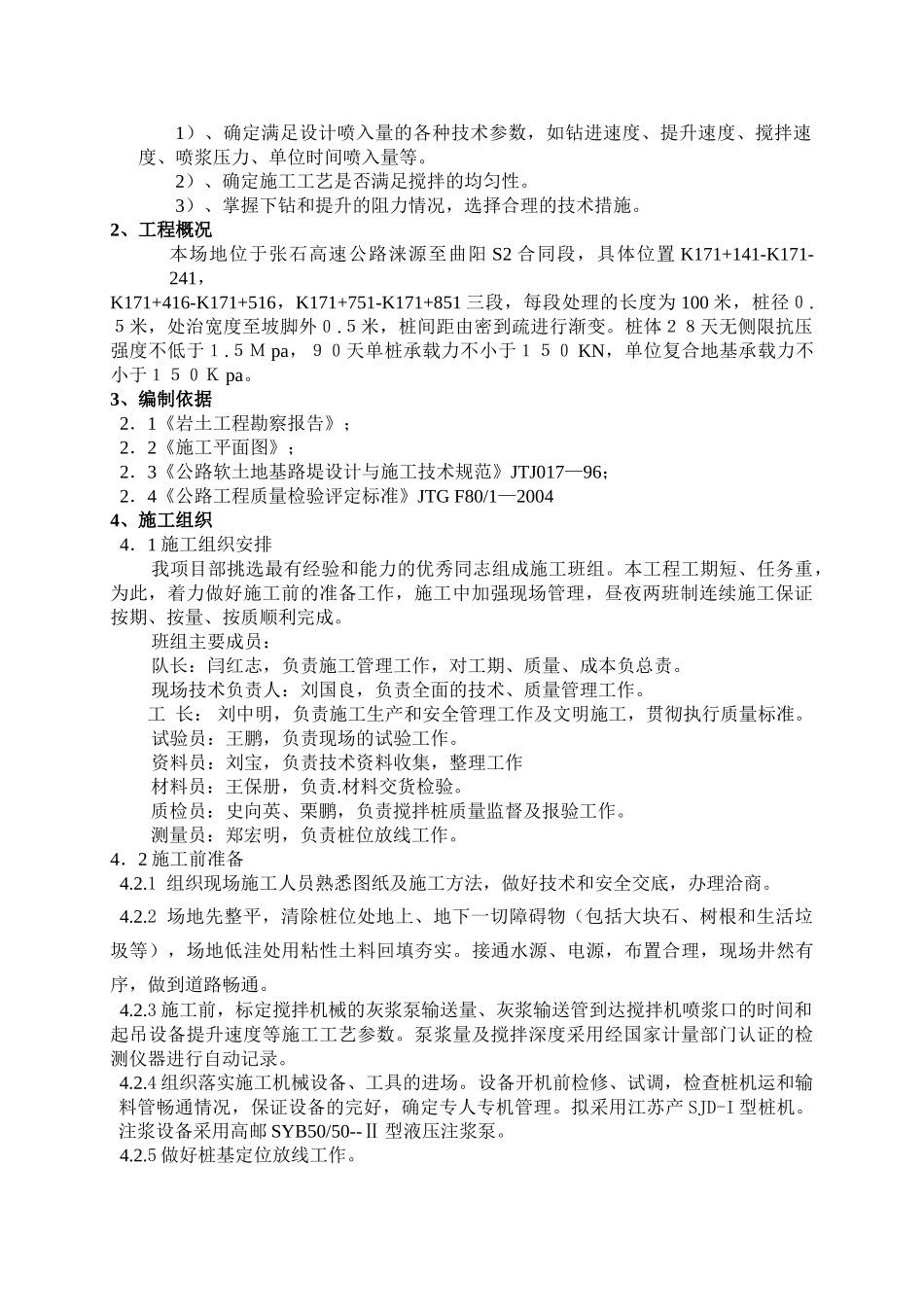

3、编制依据2.1《岩土工程勘察报告》;2.2《施工平面图》;2.3《公路软土地基路堤设计与施工技术规范》JTJ017—96;2.4《公路工程质量检验评定标准》JTGF80/1—20044、施工组织4.1施工组织安排我项目部挑选最有经验和能力的优秀同志组成施工班组
本工程工期短、任务重,为此,着力做好施工前的准备工作,施工中加强现场管理,昼夜两班制连续施工保证按期、按量、按质顺利完成
班组主要成员:队长:闫红志,负责施工管理工作,对工期、质量、成本负总责
现场技术负责人:刘国良,负责全面的技术、质量管理工作
工长:刘中明,负责施工生产和安全管理工作及文明施工,贯彻执行质量标准
试验员:王鹏,负责现场的试验工作
资料员:刘宝,负责技术资料收集,整理工作材料员:王保册,负责
