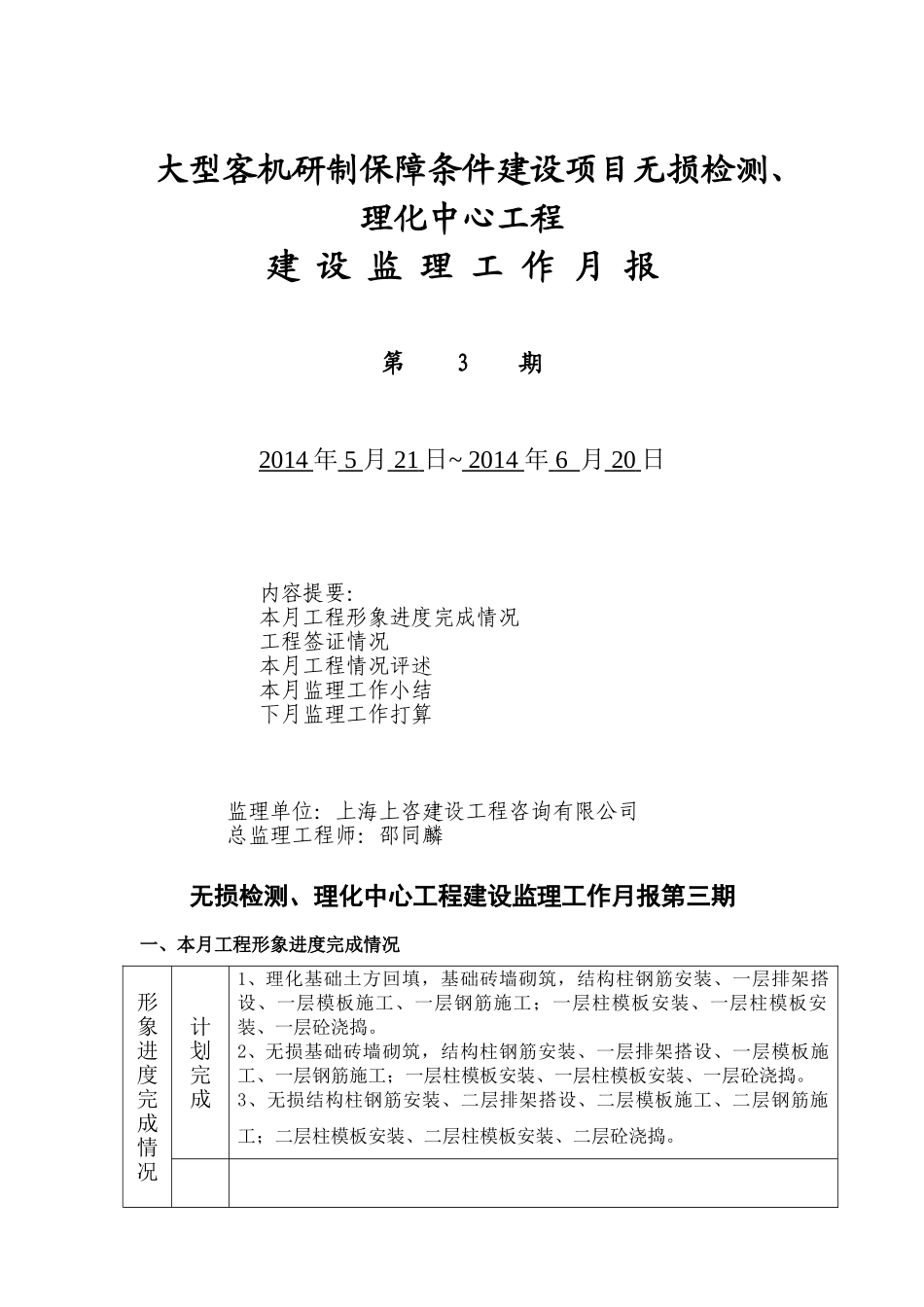

大型客机研制保障条件建设项目无损检测、理化中心工程建设监理工作月报第3期2014年5月21日~2014年6月20日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算监理单位:上海上咨建设工程咨询有限公司总监理工程师:邵同麟无损检测、理化中心工程建设监理工作月报第三期一、本月工程形象进度完成情况形象进度完成情况计划完成1、理化基础土方回填,基础砖墙砌筑,结构柱钢筋安装、一层排架搭设、一层模板施工、一层钢筋施工;一层柱模板安装、一层柱模板安装、一层砼浇捣
2、无损基础砖墙砌筑,结构柱钢筋安装、一层排架搭设、一层模板施工、一层钢筋施工;一层柱模板安装、一层柱模板安装、一层砼浇捣
3、无损结构柱钢筋安装、二层排架搭设、二层模板施工、二层钢筋施工;二层柱模板安装、二层柱模板安装、二层砼浇捣

实际完成1、理化基础土方回填完成,基础砖墙砌筑完成,结构柱钢筋安装完成、一层排架搭设完成、一层模板施工完成、一层钢筋施工完成;一层柱模板安装完成40%、一层柱模板安装未完成、一层砼浇捣未完成
2、无损基础砖墙砌筑完成,结构柱钢筋安装完成、一层排架搭设完成、一层模板施工完成、一层钢筋施工未开始;一层柱模板安装完成20%、一层柱模板安装未完成、一层砼浇捣未完成
3、无损结构柱钢筋安装、二层排架搭设、二层模板施工、二层钢筋施工;二层柱模板安装、二层柱模板安装、二层砼浇捣
原因分析无下月计划1、理化中心屋面结构;理化中心一层砌墙;理化中心安装预埋;理化中心屋面拆模;理化中心小屋面结构;理化中心二层砌墙
2、无损中心屋面结构;无损中心一层拆模;无损中心及理化外架;无损中心中心安装预埋;无损中心一层砌墙

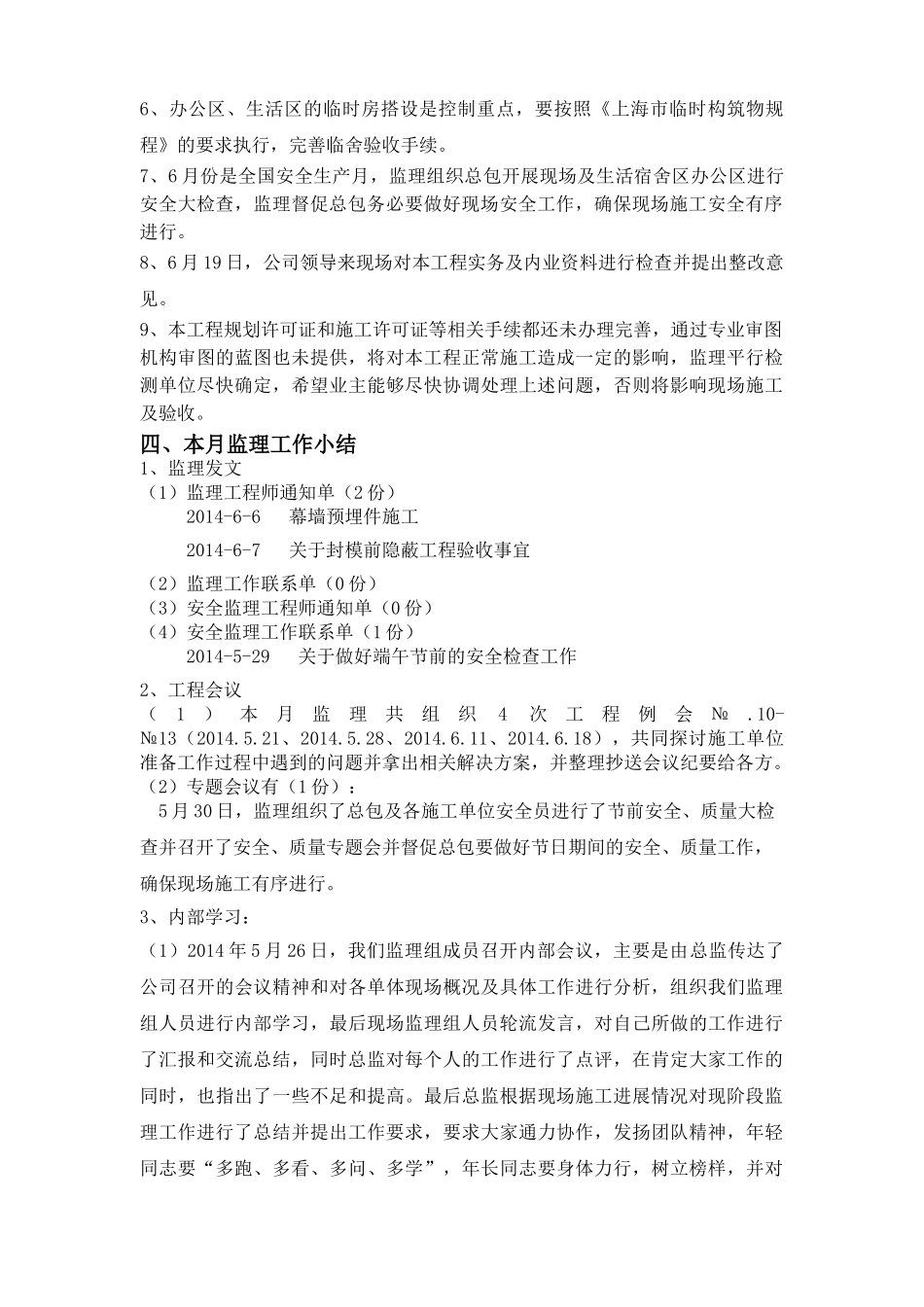

二、工程签证情况无三、本月工程情况评述1、本月现场施工主要是理化基础土方回填完成,基础砖墙砌筑完成,结构柱钢筋安装完成、一层排架搭设完成、一层模板施工完成、一层钢筋
