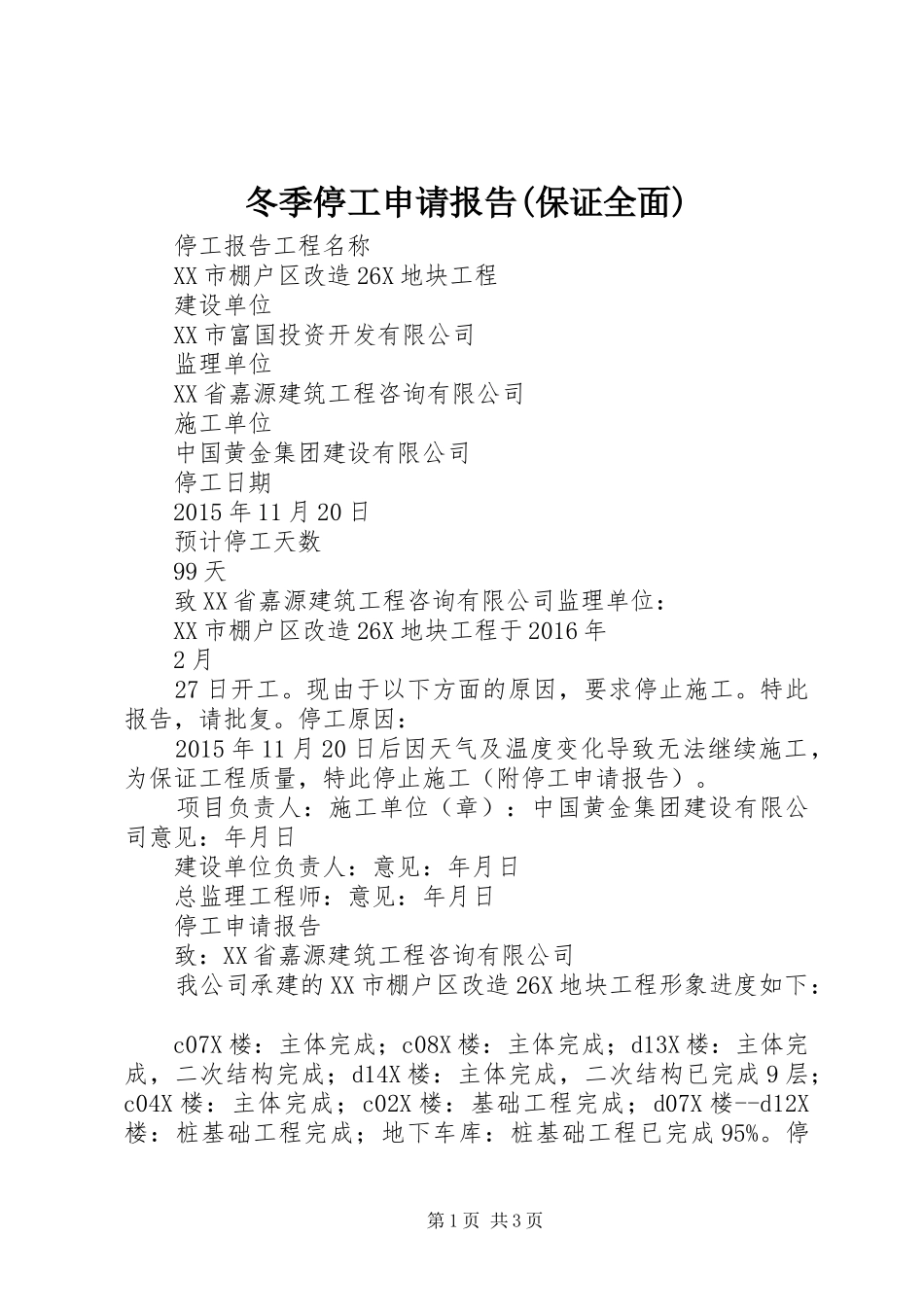

冬季停工申请报告(保证全面)停工报告工程名称XX市棚户区改造26X地块工程建设单位XX市富国投资开发有限公司监理单位XX省嘉源建筑工程咨询有限公司施工单位中国黄金集团建设有限公司停工日期2015年11月20日预计停工天数99天致XX省嘉源建筑工程咨询有限公司监理单位:XX市棚户区改造26X地块工程于2016年2月27日开工
现由于以下方面的原因,要求停止施工
特此报告,请批复
停工原因:2015年11月20日后因天气及温度变化导致无法继续施工,为保证工程质量,特此停止施工(附停工申请报告)
项目负责人:施工单位(章):中国黄金集团建设有限公司意见:年月日建设单位负责人:意见:年月日总监理工程师:意见:年月日停工申请报告致:XX省嘉源建筑工程咨询有限公司我公司承建的XX市棚户区改造26X地块工程形象进度如下:c07X楼:主体完成;c08X楼:主体完成;d13X楼:主体完成,二次结构完成;d14X楼:主体完成,二次结构已完成9层;c04X楼:主体完成;c02X楼:基础工程完成;d07X楼--d12X楼:桩基础工程完成;地下车库:桩基础工程已完成95%
停第1页共3页工前,我公司对各栋工程做好了适当围护及保护措施:1、施工用电
配电柜等拉闸、上锁,电缆线、插座等收库保管,未能入库材料做好防护措施
2、施工用水
用水全部关闭阀门,水管、关键等收库保管,未能入库的做好防冻等保护措施
3、机械设备
大型机械设备等做好防火措施,小型设备入库管理
4、场区管理
场区围挡等已封闭并做好安全防护、防火等措施,安排项目部人员值班,现场设4名更夫,24小时两班倒,并设1名带班领导,上报下发值班领导及值班人员联系方式,建立健全冬季值班管理制度,明确责任
5、越冬维护措施

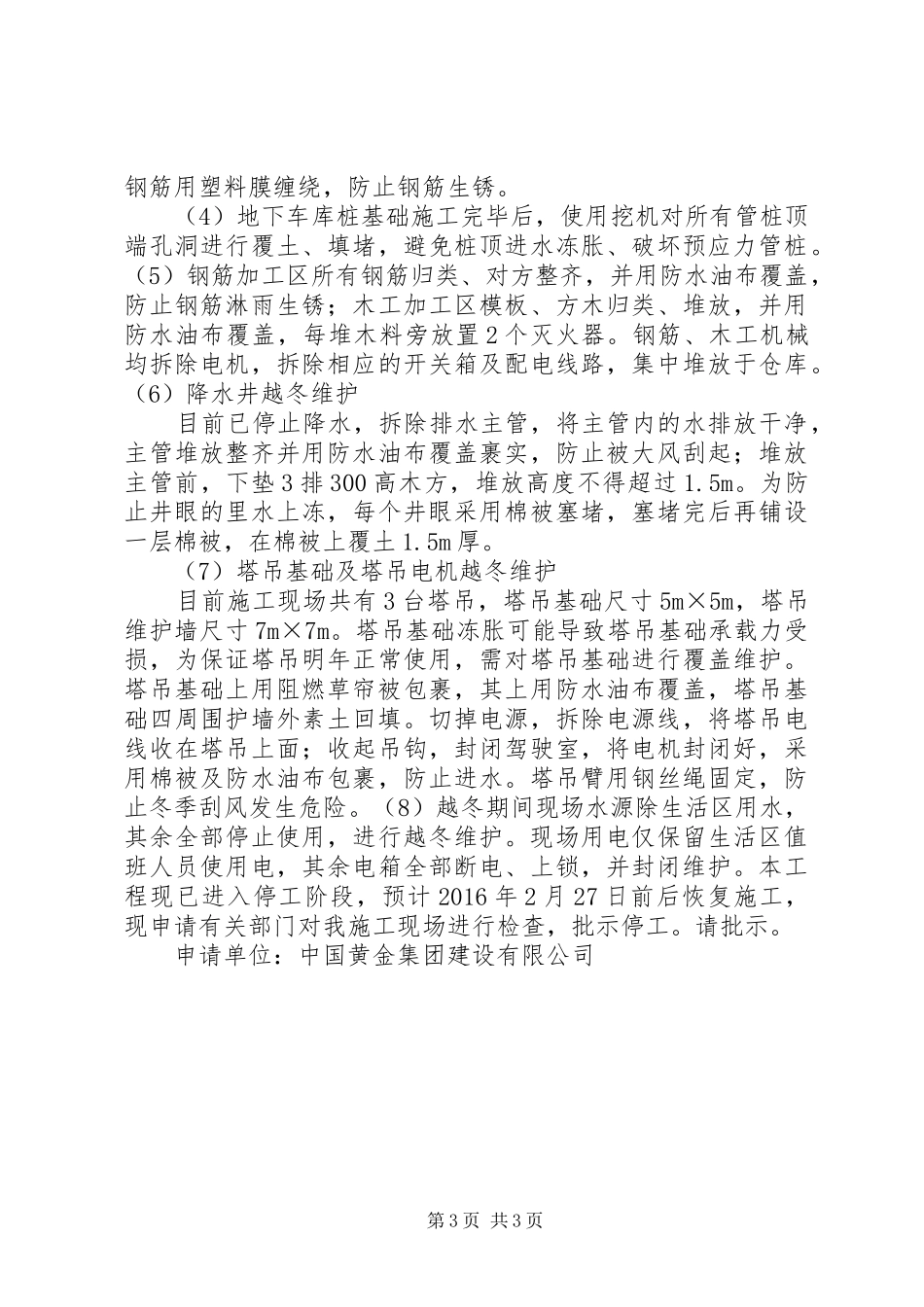

考虑到XX市冬季时间长,土壤冻土深度1
48m,可能对混凝土结构产生膨胀
(1)d13X、d14X、c07X住宅楼主体结构封顶,地
