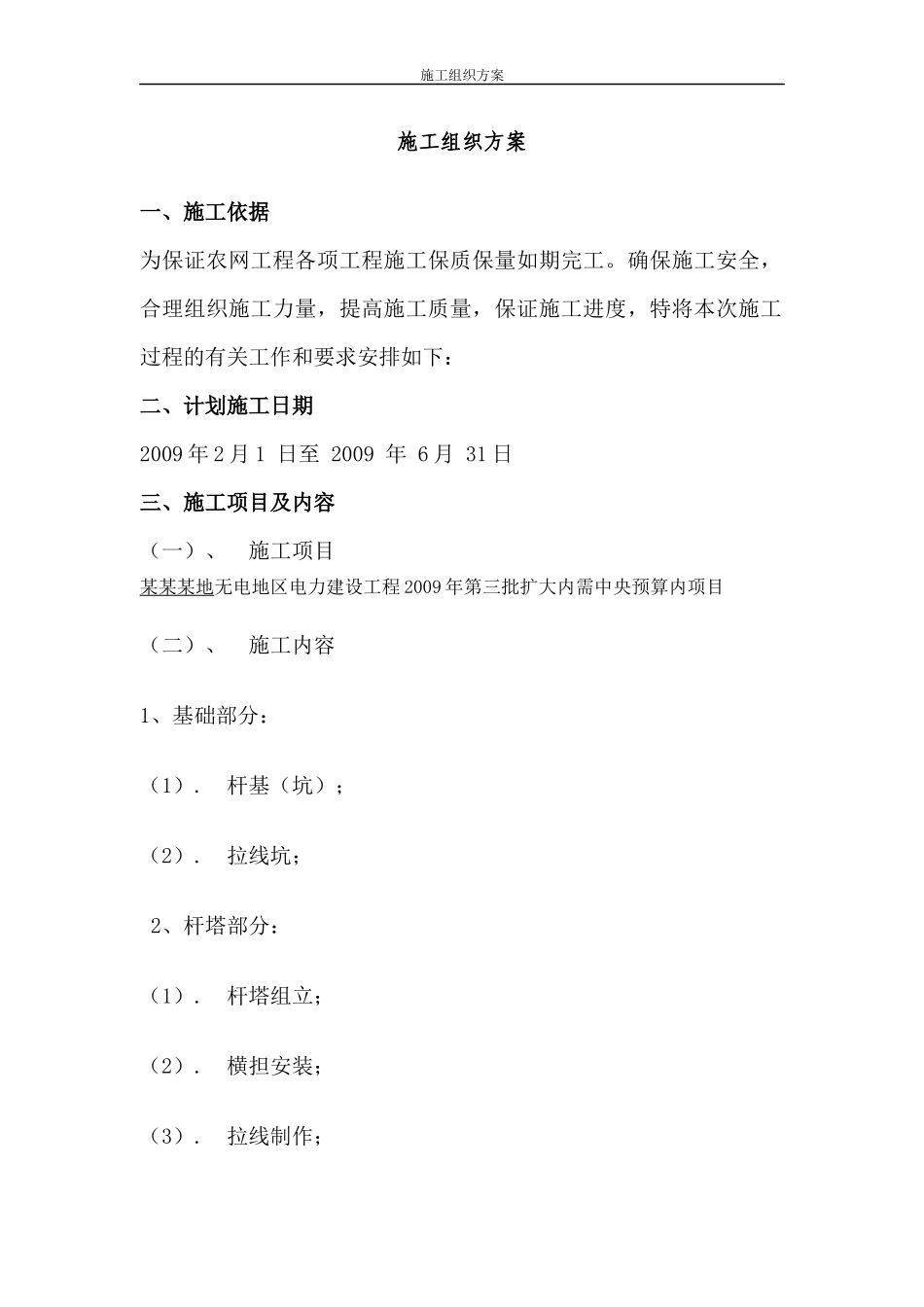

施工组织方案某某某地无电地区电力建设工程2009年第三批扩大内需中央预算内项目施工组织方案编制单位:某某某地电力有限责任公司安装分公司(盖章)编制时间:二○一○年二月一日施工组织方案批准(签字):审核(签字):编制(签字):施工组织方案施工组织方案一、施工依据为保证农网工程各项工程施工保质保量如期完工
确保施工安全,合理组织施工力量,提高施工质量,保证施工进度,特将本次施工过程的有关工作和要求安排如下:二、计划施工日期2009年2月1日至2009年6月31日三、施工项目及内容(一)、施工项目某某某地无电地区电力建设工程2009年第三批扩大内需中央预算内项目(二)、施工内容1、基础部分:(1)
杆基(坑);(2)
拉线坑;2、杆塔部分:(1)
杆塔组立;(2)
横担安装;(3)
拉线制作;施工组织方案3、线路部分(1)
导线架设4、工程自验收(1)
工程自检(2)
缺陷消除(3)
竣工资料整理四、组织措施项目负责人:周开强现场安全负责人:罗尔依现场各专业负责人:何颜平现场材料管理负责人:张洪工地运输施工负责人:杨双六基础开挖施工负责人:彭刚杆塔组立施工负责人:彭玉和线路架设施工负责人:姚守明配变及接地安装施工负责人:阿娄各专业施工负责人应根据现场及有关技术规范、安全要求、工艺标准,制定现场施工实施方法
施工组织方案五、安全措施1
凡参加安装施工的所有人员,必须学习本施工方案并进行安全措施交底
各施工队应根据施工进度、事先周密地考虑好组织人力、落实任务、施工进度及准备好施工所需的材料、工器具
开工前工作负责人应按规定办理工作票、安全施工作业票等手续,并在每日开工前,开好班前会,特别是交代好当天的工作内容、安全措施及注意事项,尤其对辅助工,要交底清楚工作内容和工作范围、带电部位注意事项及危险点,并做好加强监护工作
本施工项目是在有电地区或部分有电地区的情况下进行施工的
