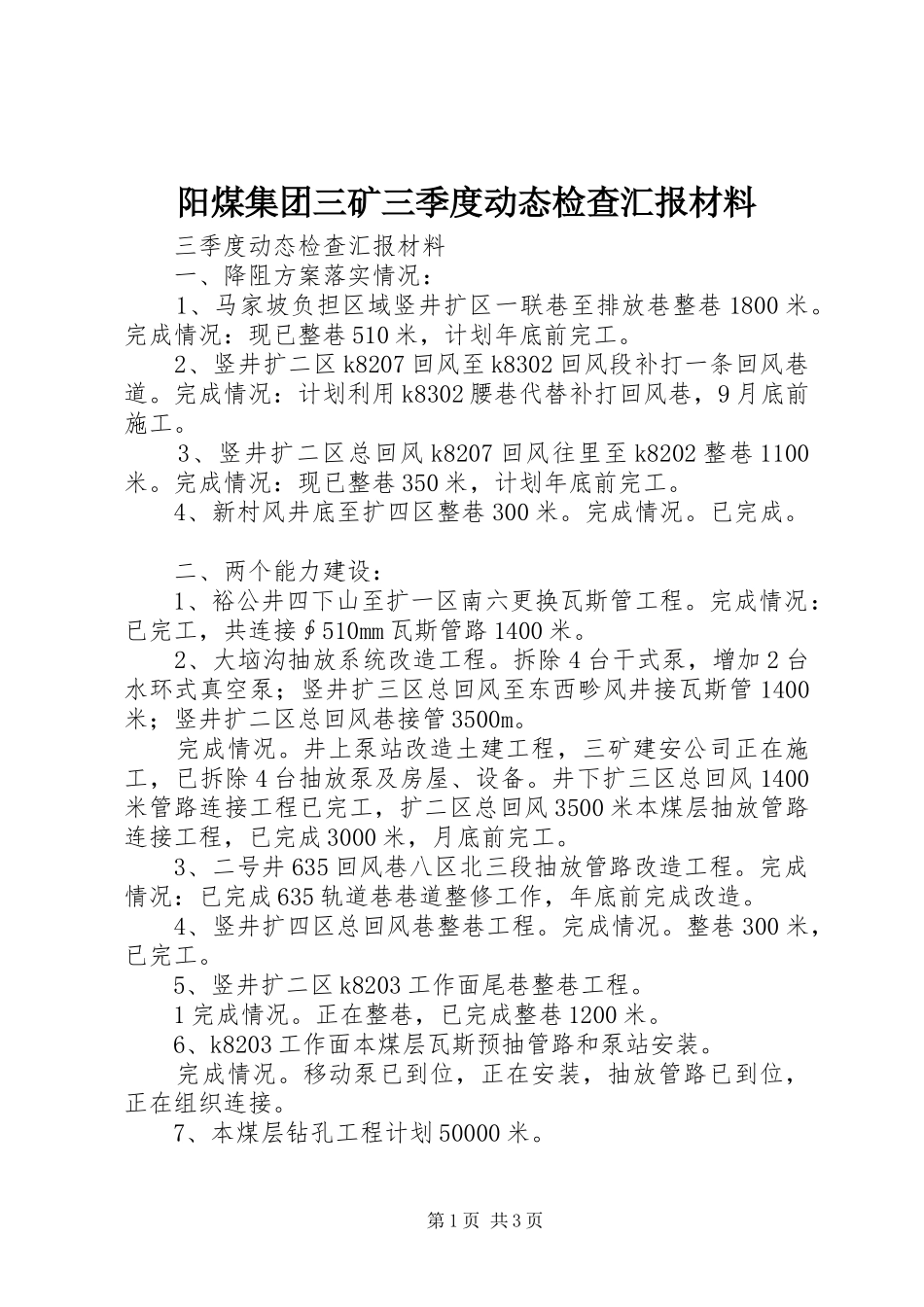

阳煤集团三矿三季度动态检查汇报材料三季度动态检查汇报材料一、降阻方案落实情况:1、马家坡负担区域竖井扩区一联巷至排放巷整巷1800米
完成情况:现已整巷510米,计划年底前完工
2、竖井扩二区k8207回风至k8302回风段补打一条回风巷道
完成情况:计划利用k8302腰巷代替补打回风巷,9月底前施工
3、竖井扩二区总回风k8207回风往里至k8202整巷1100米
完成情况:现已整巷350米,计划年底前完工
4、新村风井底至扩四区整巷300米
二、两个能力建设:1、裕公井四下山至扩一区南六更换瓦斯管工程
完成情况:已完工,共连接∮510mm瓦斯管路1400米
2、大垴沟抽放系统改造工程
拆除4台干式泵,增加2台水环式真空泵;竖井扩三区总回风至东西畛风井接瓦斯管1400米;竖井扩二区总回风巷接管3500m
井上泵站改造土建工程,三矿建安公司正在施工,已拆除4台抽放泵及房屋、设备
井下扩三区总回风1400米管路连接工程已完工,扩二区总回风3500米本煤层抽放管路连接工程,已完成3000米,月底前完工
3、二号井635回风巷八区北三段抽放管路改造工程
完成情况:已完成635轨道巷巷道整修工作,年底前完成改造
4、竖井扩四区总回风巷整巷工程
整巷300米,已完工
5、竖井扩二区k8203工作面尾巷整巷工程
正在整巷,已完成整巷1200米
6、k8203工作面本煤层瓦斯预抽管路和泵站安装
移动泵已到位,正在安装,抽放管路已到位,正在组织连接

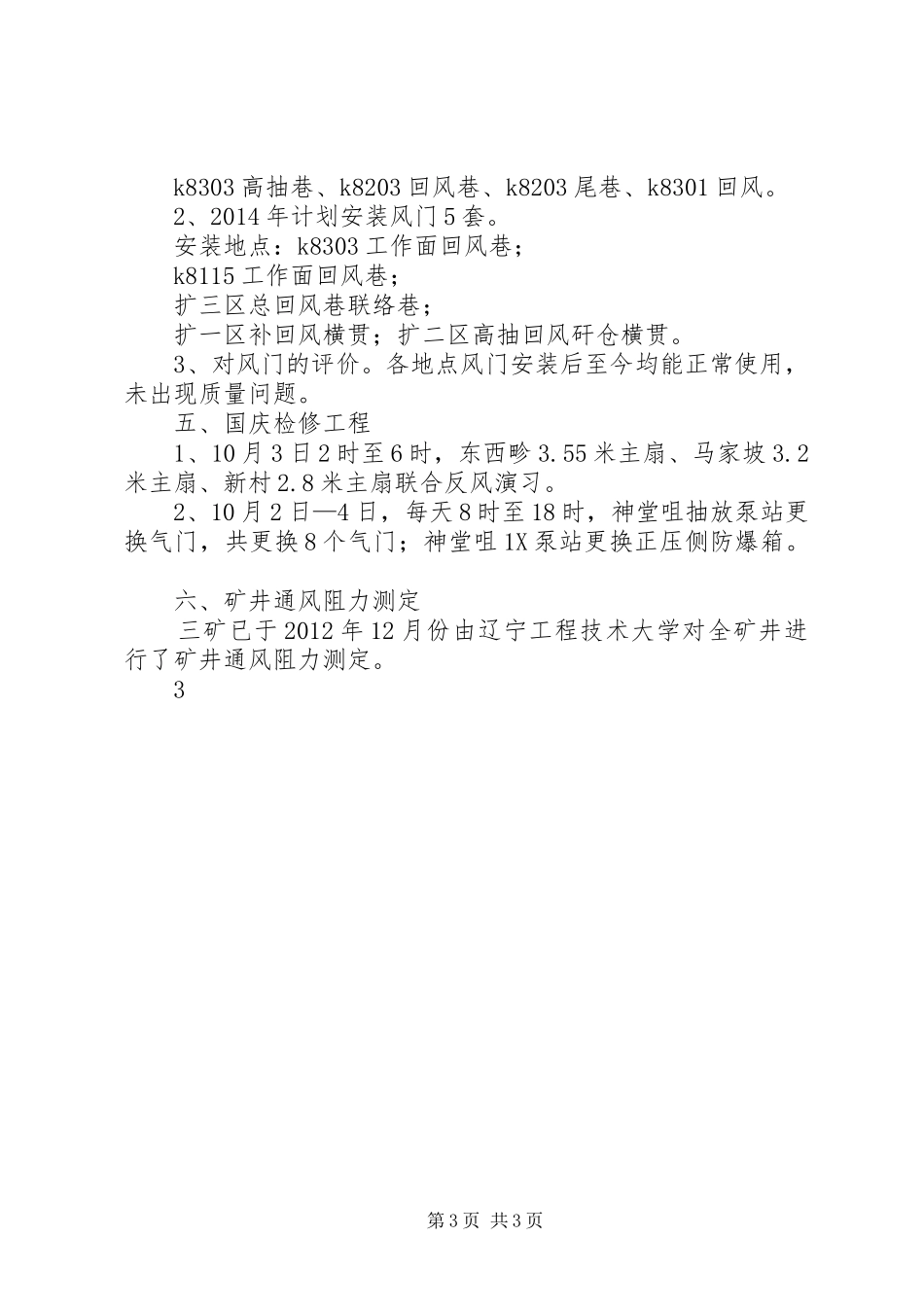

7、本煤层钻孔工程计划50000米
第1页共3页完成情况
本煤层钻孔进尺共计完成50761米,已全部完成
三、三季度管控落实情况:三季度通风系统调改共计5次,分别为裕公井扩二区回收煤柱工作面调改通风系统1次,巷道贯通后调改系统4次
全部由矿总工程师或通风副总组织跟工程,指定专项调改风措
