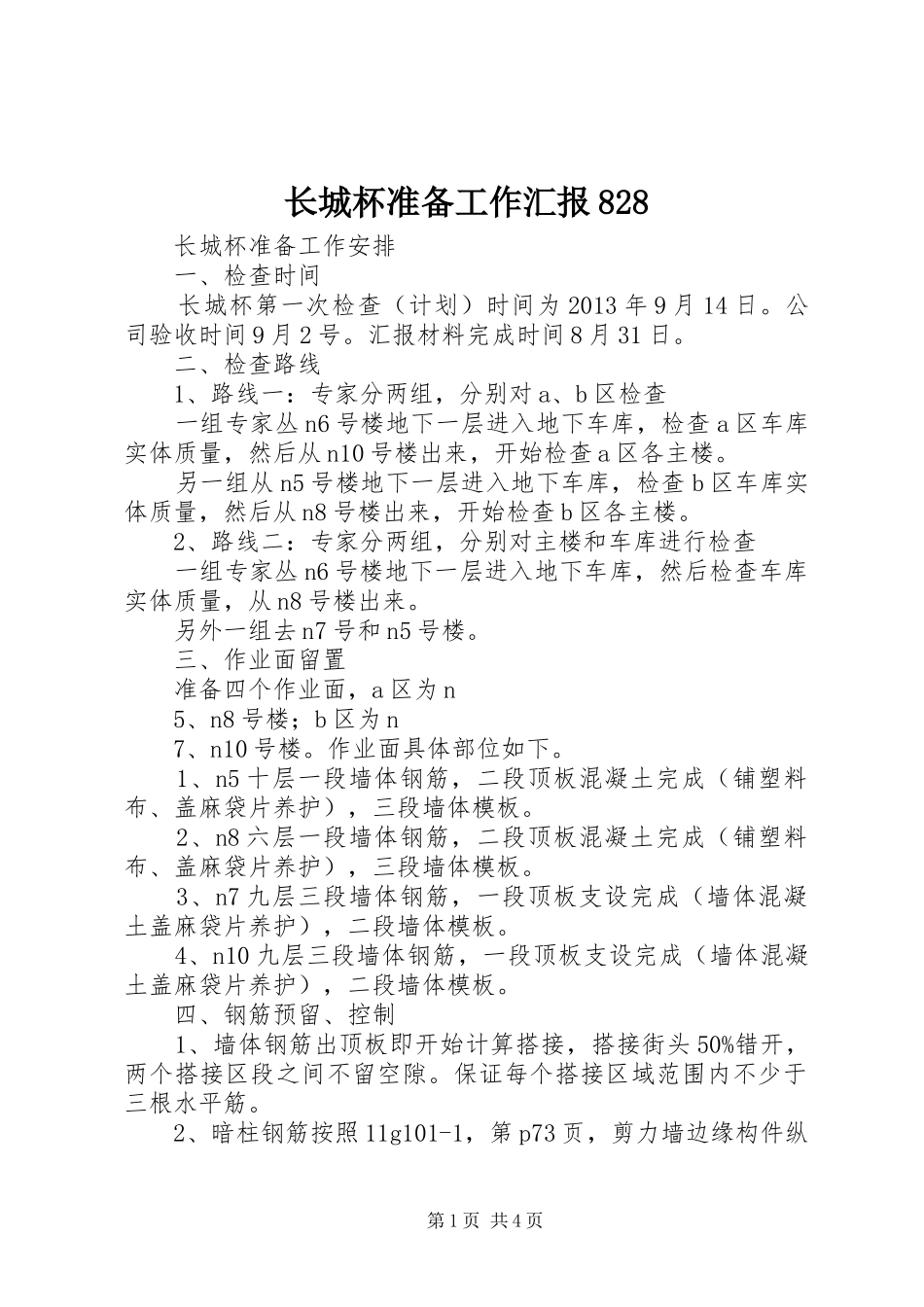

长城杯准备工作汇报828长城杯准备工作安排一、检查时间长城杯第一次检查(计划)时间为2013年9月14日
公司验收时间9月2号
汇报材料完成时间8月31日
二、检查路线1、路线一:专家分两组,分别对a、b区检查一组专家丛n6号楼地下一层进入地下车库,检查a区车库实体质量,然后从n10号楼出来,开始检查a区各主楼
另一组从n5号楼地下一层进入地下车库,检查b区车库实体质量,然后从n8号楼出来,开始检查b区各主楼
2、路线二:专家分两组,分别对主楼和车库进行检查一组专家丛n6号楼地下一层进入地下车库,然后检查车库实体质量,从n8号楼出来
另外一组去n7号和n5号楼
三、作业面留置准备四个作业面,a区为n5、n8号楼;b区为n7、n10号楼
作业面具体部位如下
1、n5十层一段墙体钢筋,二段顶板混凝土完成(铺塑料布、盖麻袋片养护),三段墙体模板
2、n8六层一段墙体钢筋,二段顶板混凝土完成(铺塑料布、盖麻袋片养护),三段墙体模板
3、n7九层三段墙体钢筋,一段顶板支设完成(墙体混凝土盖麻袋片养护),二段墙体模板
4、n10九层三段墙体钢筋,一段顶板支设完成(墙体混凝土盖麻袋片养护),二段墙体模板
四、钢筋预留、控制1、墙体钢筋出顶板即开始计算搭接,搭接街头50%错开,两个搭接区段之间不留空隙
保证每个搭接区域范围内不少于三根水平筋

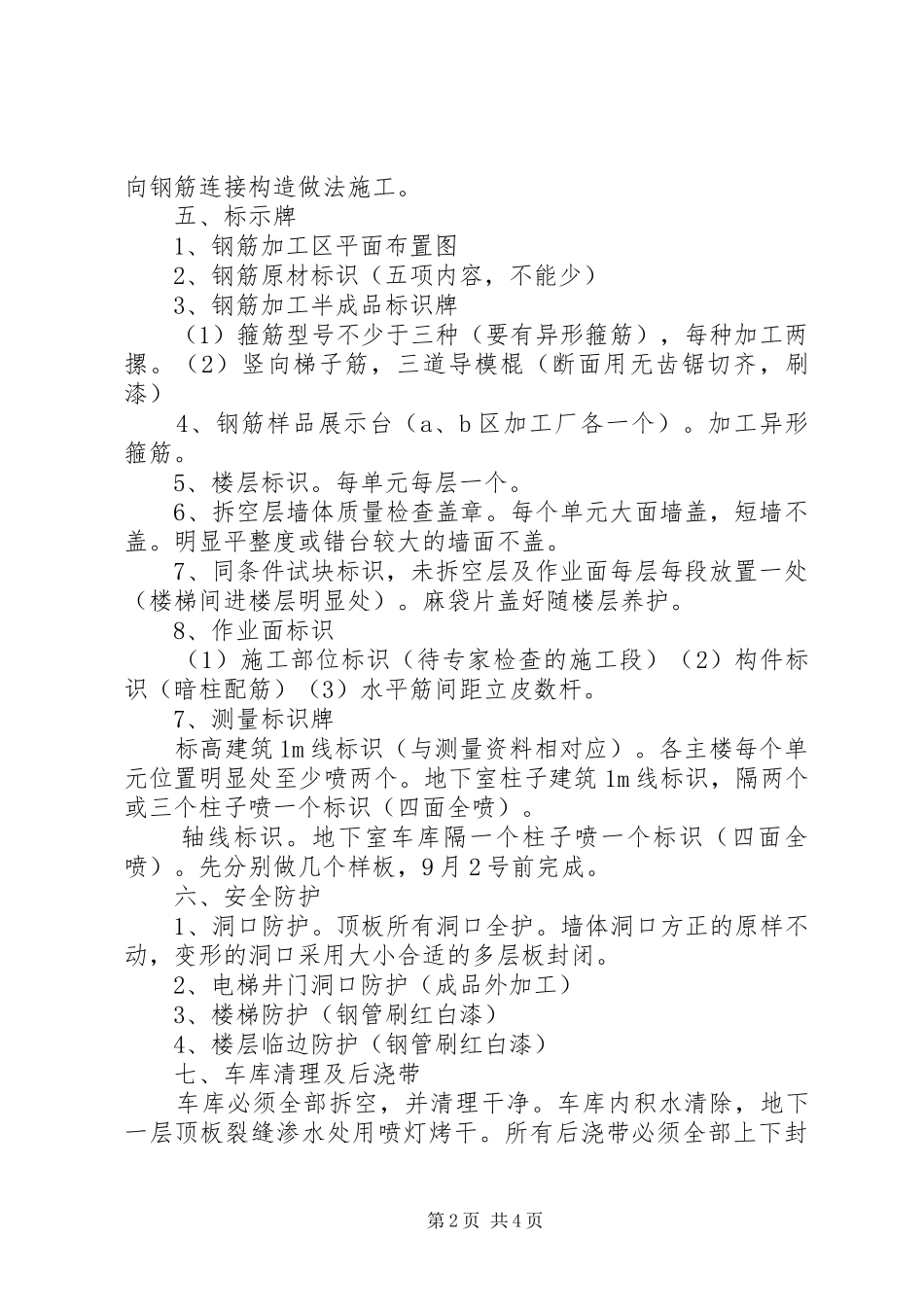

2、暗柱钢筋按照11g101-1,第p73页,剪力墙边缘构件纵第1页共4页向钢筋连接构造做法施工
五、标示牌1、钢筋加工区平面布置图2、钢筋原材标识(五项内容,不能少)3、钢筋加工半成品标识牌(1)箍筋型号不少于三种(要有异形箍筋),每种加工两摞
(2)竖向梯子筋,三道导模棍(断面用无齿锯切齐,刷漆)4、钢筋样品展示台(a、b区加工厂各一个)
加工异形箍筋
5、楼层标识
每单元每层一个
6、拆空层墙体质量检查盖章

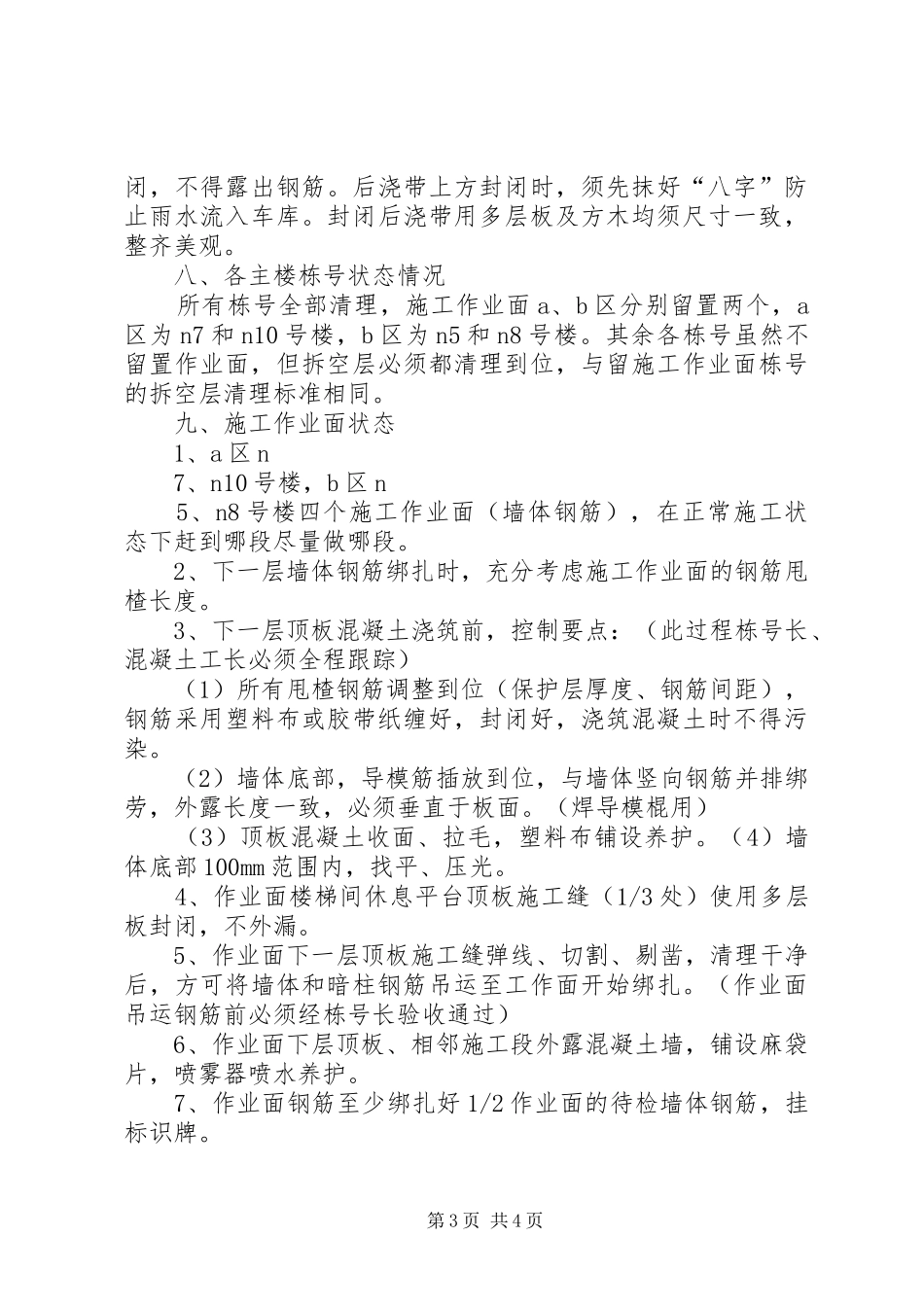

每个单元大面墙盖,短墙不盖
