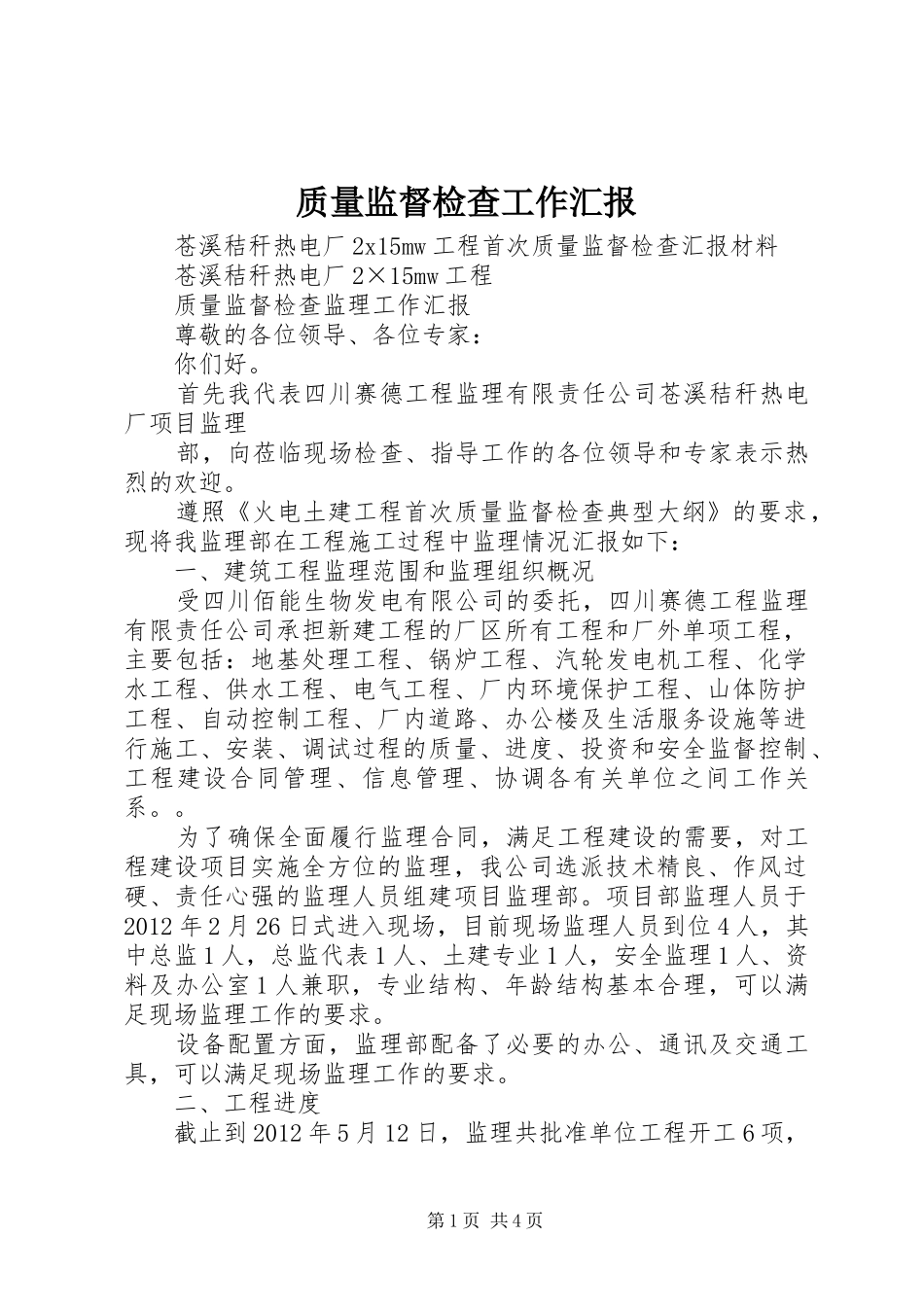

质量监督检查工作汇报苍溪秸秆热电厂2x15mw工程首次质量监督检查汇报材料苍溪秸秆热电厂2×15mw工程质量监督检查监理工作汇报尊敬的各位领导、各位专家:你们好
首先我代表四川赛德工程监理有限责任公司苍溪秸秆热电厂项目监理部,向莅临现场检查、指导工作的各位领导和专家表示热烈的欢迎
遵照《火电土建工程首次质量监督检查典型大纲》的要求,现将我监理部在工程施工过程中监理情况汇报如下:一、建筑工程监理范围和监理组织概况受四川佰能生物发电有限公司的委托,四川赛德工程监理有限责任公司承担新建工程的厂区所有工程和厂外单项工程,主要包括:地基处理工程、锅炉工程、汽轮发电机工程、化学水工程、供水工程、电气工程、厂内环境保护工程、山体防护工程、自动控制工程、厂内道路、办公楼及生活服务设施等进行施工、安装、调试过程的质量、进度、投资和安全监督控制、工程建设合同管理、信息管理、协调各有关单位之间工作关系
为了确保全面履行监理合同,满足工程建设的需要,对工程建设项目实施全方位的监理,我公司选派技术精良、作风过硬、责任心强的监理人员组建项目监理部
项目部监理人员于2012年2月26日式进入现场,目前现场监理人员到位4人,其中总监1人,总监代表1人、土建专业1人,安全监理1人、资料及办公室1人兼职,专业结构、年龄结构基本合理,可以满足现场监理工作的要求
设备配置方面,监理部配备了必要的办公、通讯及交通工具,可以满足现场监理工作的要求
二、工程进度截止到2012年5月12日,监理共批准单位工程开工6项,第1页共4页土建专业6项
主要土建工程进度情况如下:1、2012年04月06日,主厂房土方开挖;2、2007年04月18日,主厂房第一罐混凝土浇筑;3、2007年06月26日,进行首次和主厂房出零米质监中心站活动,27日结束;4、2007年09月17日,a排结构到顶

5、2007年10月11日,烟囱筒壁结
