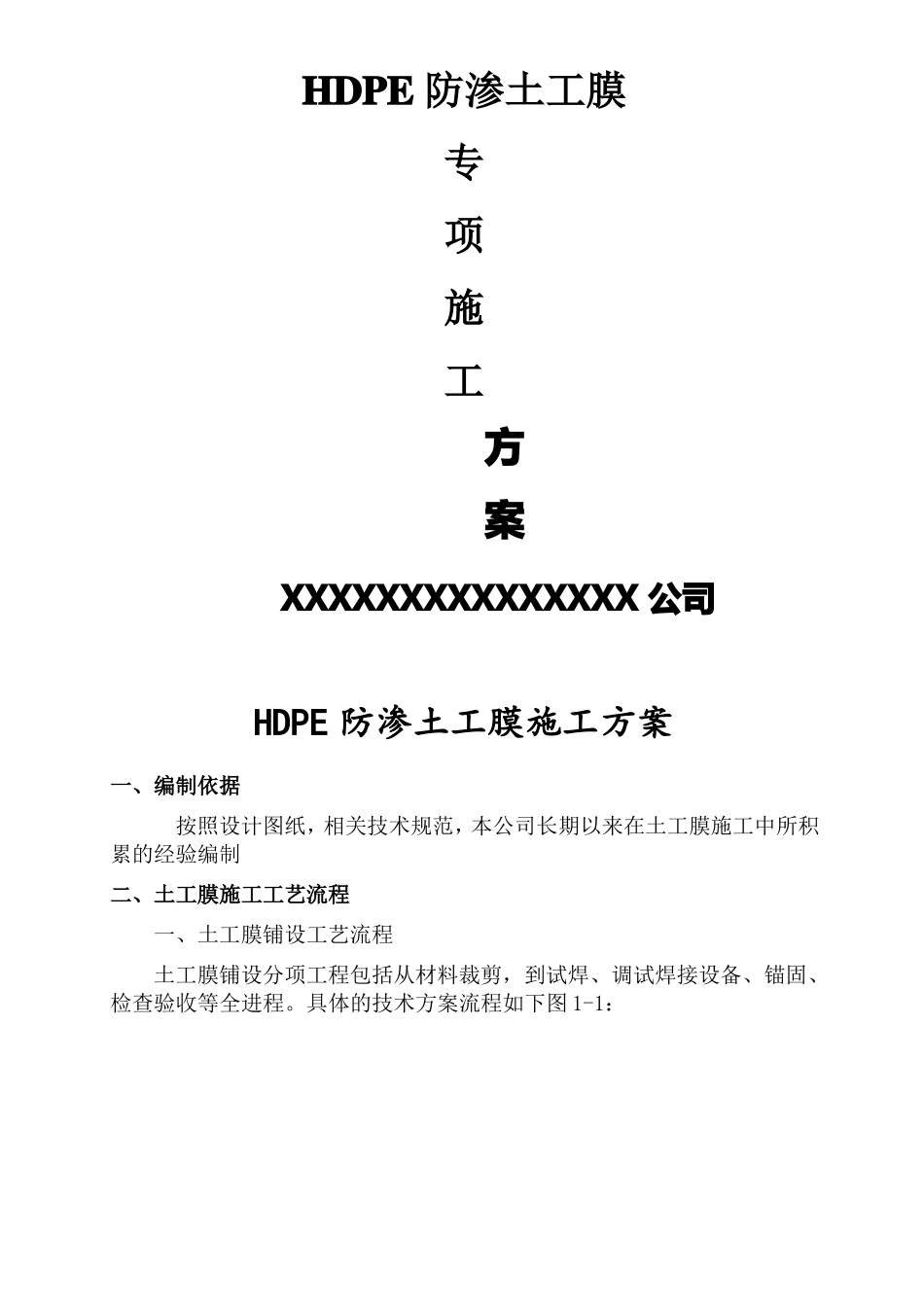

HDPE防渗土工膜专项施工方案XXXXXXXXXXXXXXX公司HDPE防渗土工膜施工方案一、编制依据按照设计图纸,相关技术规范,本公司长期以来在土工膜施工中所积累的经验编制二、土工膜施工工艺流程一、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全进程

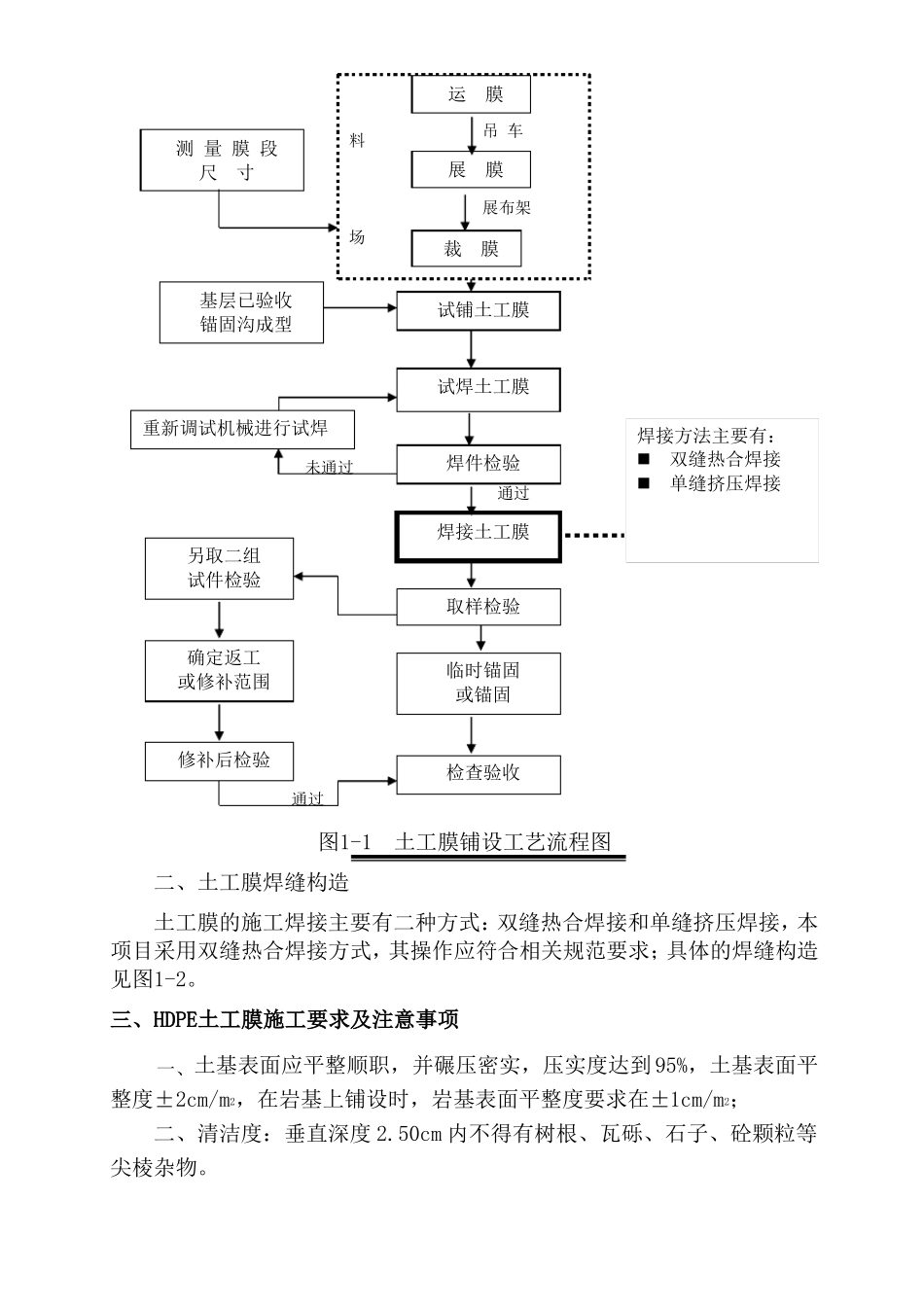

具体的技术方案流程如下图1-1:运膜测量膜段尺寸料场吊车展膜展布架裁膜试铺土工膜基层已验收锚固沟成型试焊土工膜重新调试机械进行试焊未通过焊件检验通过焊接方法主要有:双缝热合焊接单缝挤压焊接焊接土工膜另取二组试件检验取样检验确定返工或修补范围临时锚固或锚固修补后检验通过检查验收图1-1土工膜铺设工艺流程图二、土工膜焊缝构造土工膜的施工焊接主要有二种方式:双缝热合焊接和单缝挤压焊接,本项目采用双缝热合焊接方式,其操作应符合相关规范要求;具体的焊缝构造见图1-2

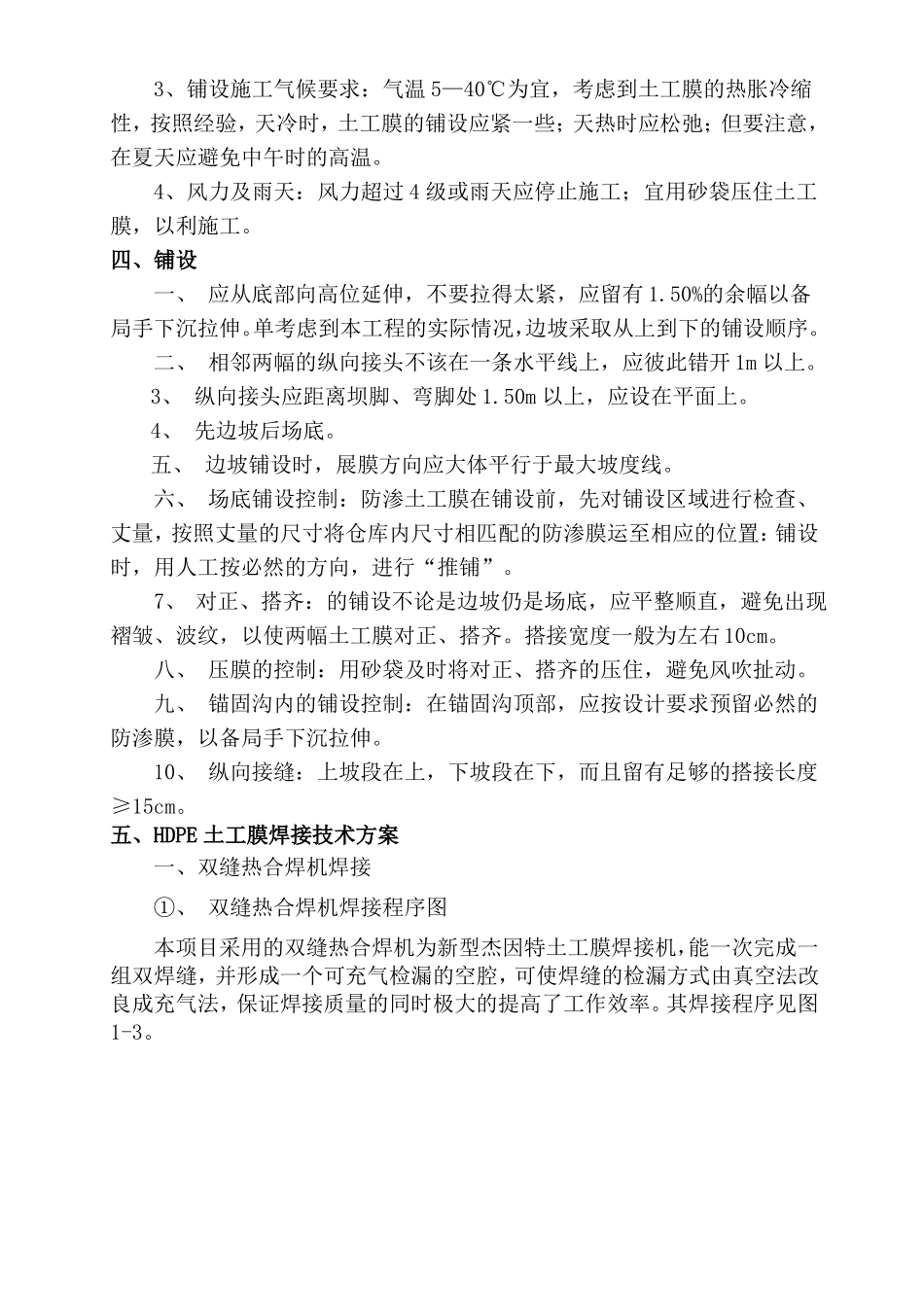

三、HDPE土工膜施工要求及注意事项一、土基表面应平整顺职,并碾压密实,压实度达到95%,土基表面平整度±2cm/m2,在岩基上铺设时,岩基表面平整度要求在±1cm/m2;二、清洁度:垂直深度2
50cm内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物
3、铺设施工气候要求:气温5—40℃为宜,考虑到土工膜的热胀冷缩性,按照经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温
4、风力及雨天:风力超过4级或雨天应停止施工;宜用砂袋压住土工膜,以利施工
四、铺设一、应从底部向高位延伸,不要拉得太紧,应留有1
50%的余幅以备局手下沉拉伸
单考虑到本工程的实际情况,边坡采取从上到下的铺设顺序
二、相邻两幅的纵向接头不该在一条水平线上,应彼此错开1m以上
3、纵向接头应距离坝脚、弯脚处1
50m以上,应设在平面上
4、先边坡后场底
五、边坡铺设时,展膜方向应大体平行于最大坡度线
六、场底铺设控制:防渗土工
