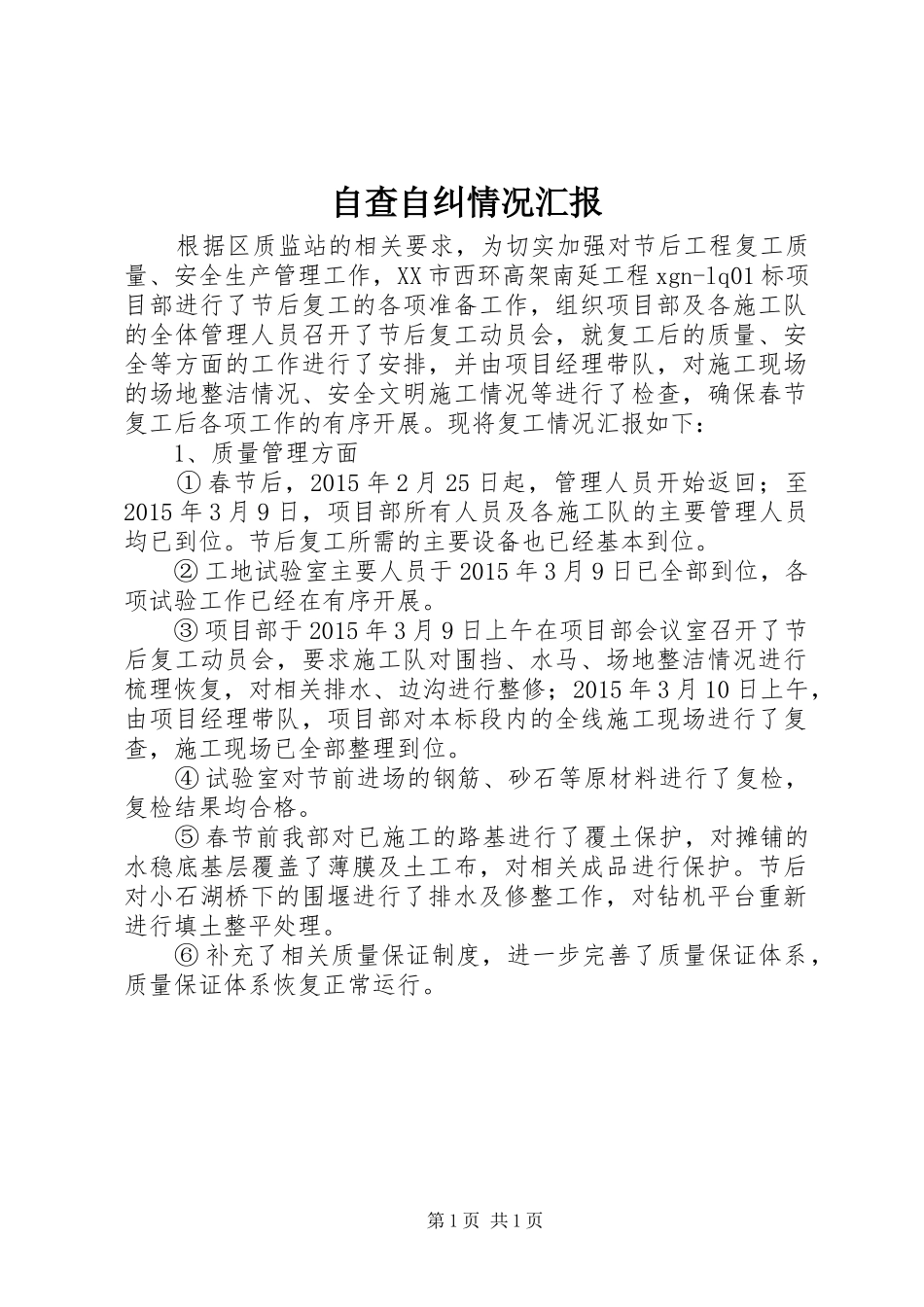

自查自纠情况汇报根据区质监站的相关要求,为切实加强对节后工程复工质量、安全生产管理工作,XX市西环高架南延工程xgn-lq01标项目部进行了节后复工的各项准备工作,组织项目部及各施工队的全体管理人员召开了节后复工动员会,就复工后的质量、安全等方面的工作进行了安排,并由项目经理带队,对施工现场的场地整洁情况、安全文明施工情况等进行了检查,确保春节复工后各项工作的有序开展。现将复工情况汇报如下:1、质量管理方面①春节后,2015年2月25日起,管理人员开始返回;至2015年3月9日,项目部所有人员及各施工队的主要管理人员均已到位。节后复工所需的主要设备也已经基本到位。②工地试验室主要人员于2015年3月9日已全部到位,各项试验工作已经在有序开展。③项目部于2015年3月9日上午在项目部会议室召开了节后复工动员会,要求施工队对围挡、水马、场地整洁情况进行梳理恢复,对相关排水、边沟进行整修;2015年3月10日上午,由项目经理带队,项目部对本标段内的全线施工现场进行了复查,施工现场已全部整理到位。④试验室对节前进场的钢筋、砂石等原材料进行了复检,复检结果均合格。⑤春节前我部对已施工的路基进行了覆土保护,对摊铺的水稳底基层覆盖了薄膜及土工布,对相关成品进行保护。节后对小石湖桥下的围堰进行了排水及修整工作,对钻机平台重新进行填土整平处理。⑥补充了相关质量保证制度,进一步完善了质量保证体系,质量保证体系恢复正常运行。第1页共1页
