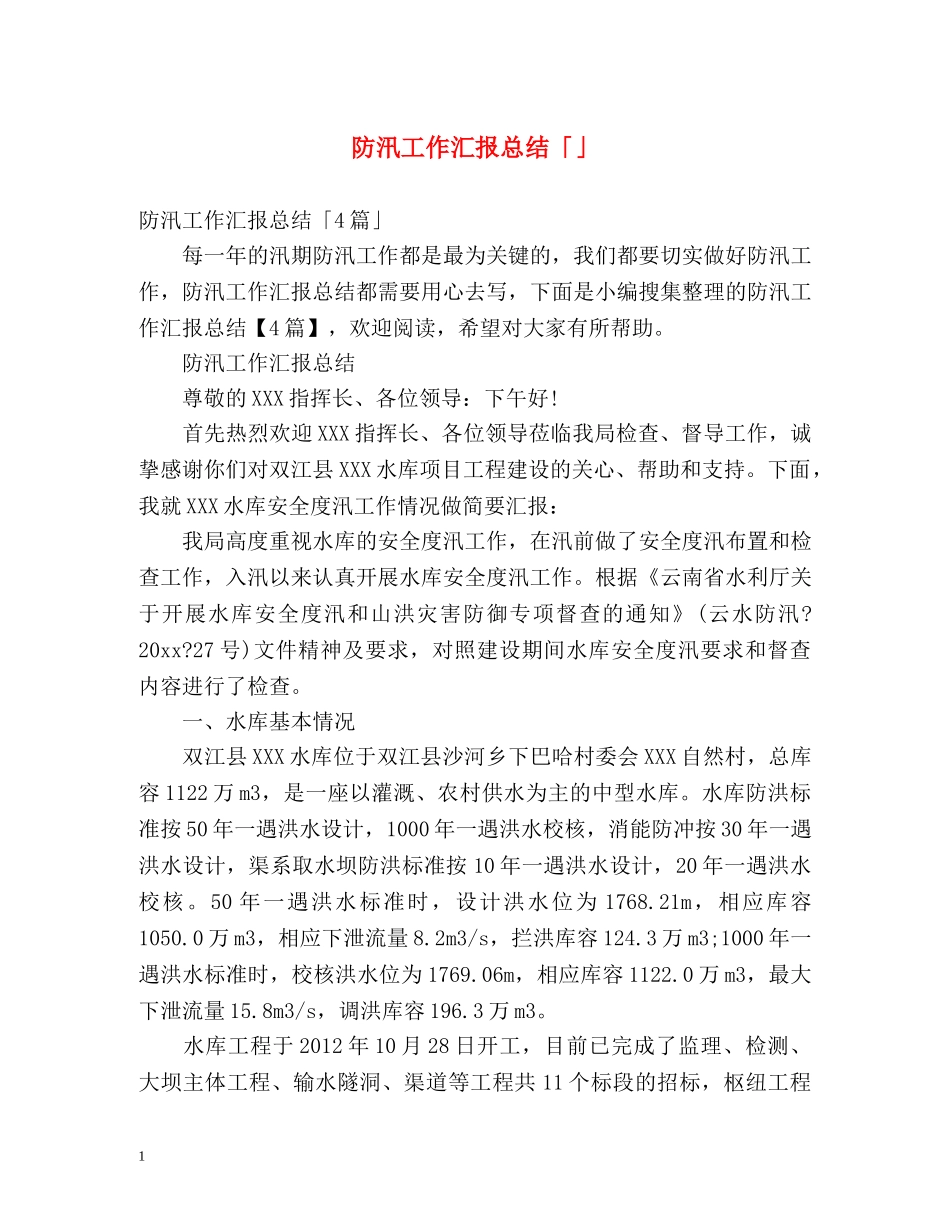

防汛工作汇报总结「」防汛工作汇报总结「4篇」每一年的汛期防汛工作都是最为关键的,我们都要切实做好防汛工作,防汛工作汇报总结都需要用心去写,下面是小编搜集整理的防汛工作汇报总结【4篇】,欢迎阅读,希望对大家有所帮助
防汛工作汇报总结尊敬的XXX指挥长、各位领导:下午好
首先热烈欢迎XXX指挥长、各位领导莅临我局检查、督导工作,诚挚感谢你们对双江县XXX水库项目工程建设的关心、帮助和支持
下面,我就XXX水库安全度汛工作情况做简要汇报:我局高度重视水库的安全度汛工作,在汛前做了安全度汛布置和检查工作,入汛以来认真开展水库安全度汛工作
根据《云南省水利厅关于开展水库安全度汛和山洪灾害防御专项督查的通知》(云水防汛
27号)文件精神及要求,对照建设期间水库安全度汛要求和督查内容进行了检查
一、水库基本情况双江县XXX水库位于双江县沙河乡下巴哈村委会XXX自然村,总库容1122万m3,是一座以灌溉、农村供水为主的中型水库
水库防洪标准按50年一遇洪水设计,1000年一遇洪水校核,消能防冲按30年一遇洪水设计,渠系取水坝防洪标准按10年一遇洪水设计,20年一遇洪水校核
50年一遇洪水标准时,设计洪水位为1768
21m,相应库容1050
0万m3,相应下泄流量8
2m3/s,拦洪库容124
3万m3;1000年一遇洪水标准时,校核洪水位为1769
06m,相应库容1122
0万m3,最大下泄流量15
8m3/s,调洪库容196

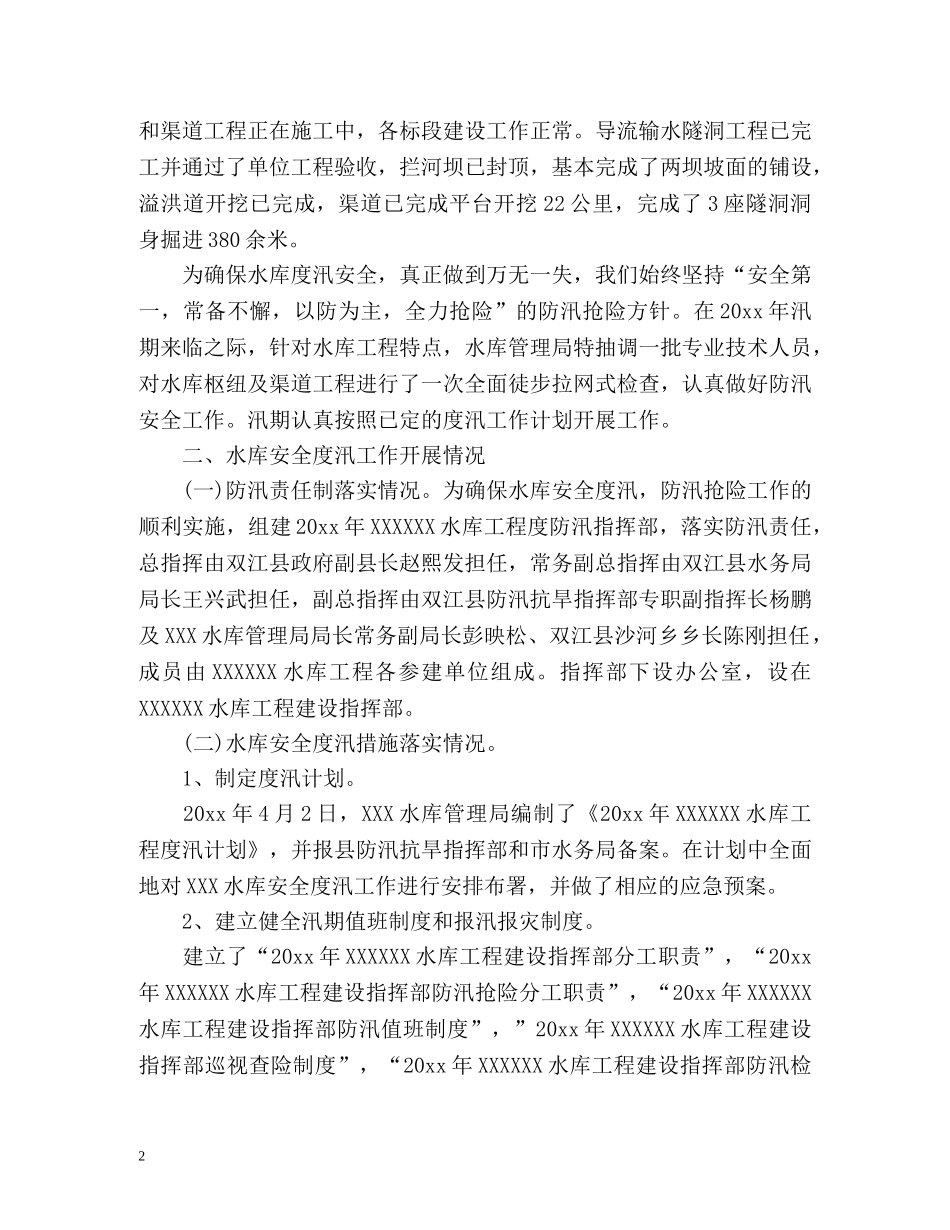

水库工程于2012年10月28日开工,目前已完成了监理、检测、大坝主体工程、输水隧洞、渠道等工程共11个标段的招标,枢纽工程1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
和渠道工程正在施工中,各标段建设工作正常

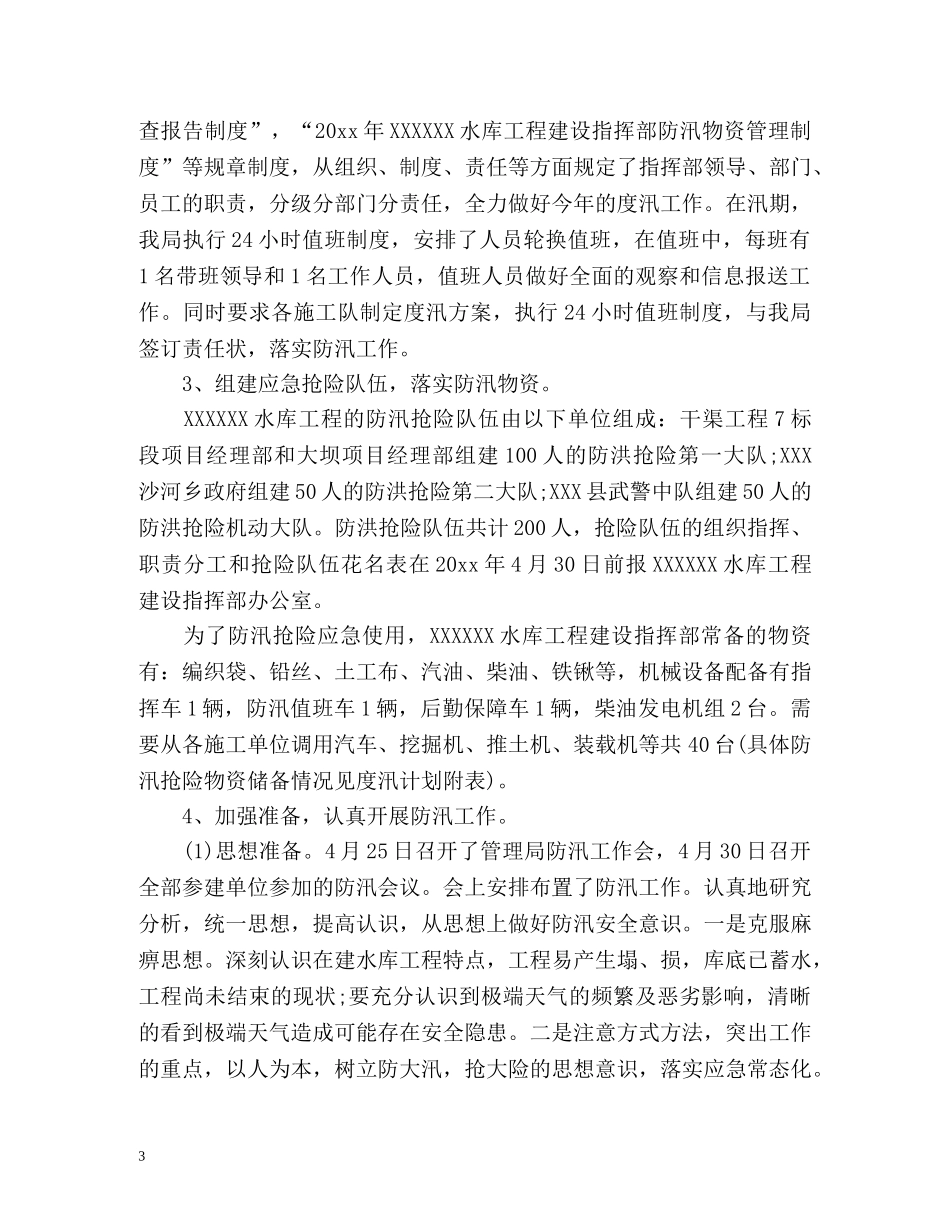

导流输水隧洞
