永祺西京二期7X、8X栋及地下室竣工验收汇报材料永祺西京二期7X、8X栋及地下室竣工验收汇报材料湖南东方红建设集团有限公司永祺西京二期7X、8X栋项目部二0一二年八月日永祺西京二期7X、8X栋及地下室竣工验收汇报材料尊敬的各位领导、各位专家:首先感谢各位领导对我公司的关注,今天来参加我公司承建的永祺西京二期7X、8X栋及地下室竣工验收会议,谨此我代表公司全体员工向各位领导致以崇高的谢意,同时,并对永祺西京二期7、8X栋及地下室工程的施工情况向各位领导作如下简单汇报
一、工程概况该工程是长沙永祺房地产开发有限公司投资开发,由湖南大学设计研究院设计、XX市质监站、安监站监督、中国有色金属工业长沙勘察设计研究院勘察、长沙天诚建设项目管理有限公司监理、湖南东方红建设集团有限公司承建
地下室建筑面积11655
74㎡,7X栋13946
34㎡,8X栋13190
8㎡,框架剪力墙结构,7X、8X栋各33层,一层层高3
07m,二至三十三层为2
9m,总高度为95
二、工程施工情况地下室工程于2010年9月10日开始动工,至2011年3月2日地下室顶板混凝土浇捣完工,历时145个工作日
7X栋主体工程于2010年11月16日至2011年6月29日主体验收,历时212天

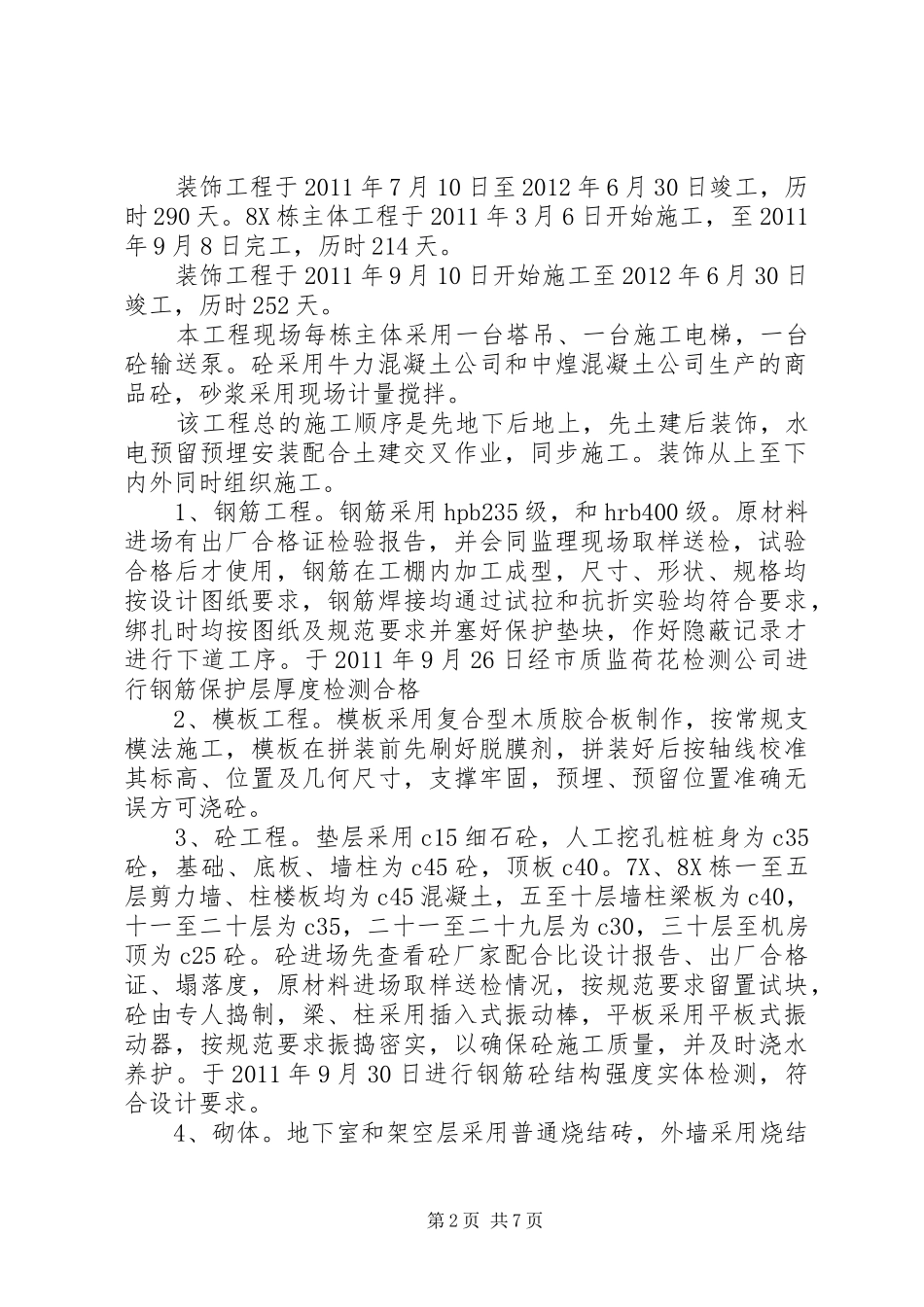

第1页共7页装饰工程于2011年7月10日至2012年6月30日竣工,历时290天
8X栋主体工程于2011年3月6日开始施工,至2011年9月8日完工,历时214天
装饰工程于2011年9月10日开始施工至2012年6月30日竣工,历时252天
本工程现场每栋主体采用一台塔吊、一台施工电梯,一台砼输送泵
砼采用牛力混凝土公司和中煌混凝土公司生产的商品砼,砂浆采用现场计量搅拌
该工程总的施工顺序是先地下后地上,先土建后装饰,水电预留预埋安装配合土建交叉作业,同步施工
装饰从上至下内外同时组织施工
1、钢筋工程
