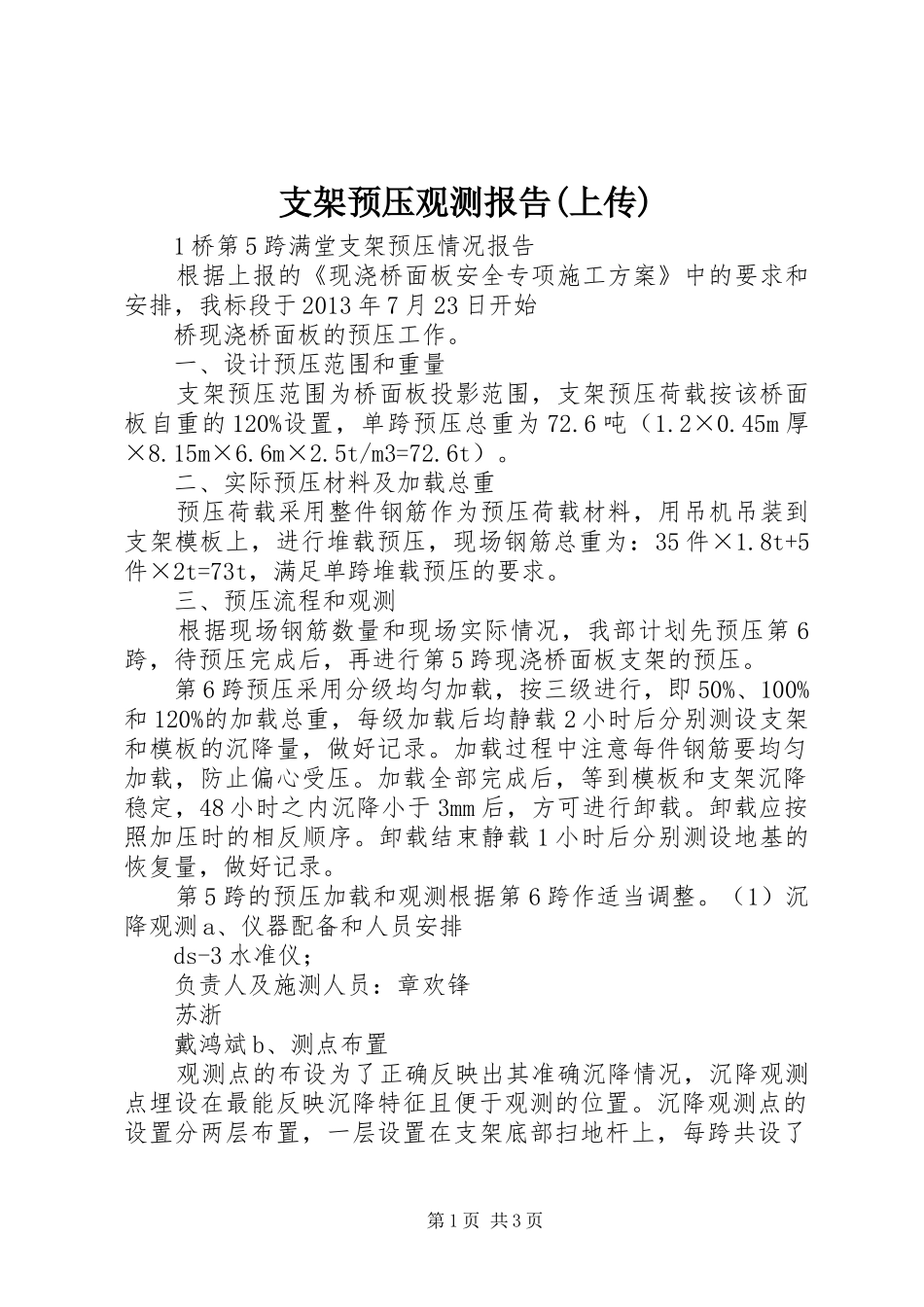

支架预压观测报告(上传)1桥第5跨满堂支架预压情况报告根据上报的《现浇桥面板安全专项施工方案》中的要求和安排,我标段于2013年7月23日开始桥现浇桥面板的预压工作
一、设计预压范围和重量支架预压范围为桥面板投影范围,支架预压荷载按该桥面板自重的120%设置,单跨预压总重为72
45m厚×8
5t/m3=72
二、实际预压材料及加载总重预压荷载采用整件钢筋作为预压荷载材料,用吊机吊装到支架模板上,进行堆载预压,现场钢筋总重为:35件×1
8t+5件×2t=73t,满足单跨堆载预压的要求
三、预压流程和观测根据现场钢筋数量和现场实际情况,我部计划先预压第6跨,待预压完成后,再进行第5跨现浇桥面板支架的预压
第6跨预压采用分级均匀加载,按三级进行,即50%、100%和120%的加载总重,每级加载后均静载2小时后分别测设支架和模板的沉降量,做好记录
加载过程中注意每件钢筋要均匀加载,防止偏心受压
加载全部完成后,等到模板和支架沉降稳定,48小时之内沉降小于3mm后,方可进行卸载
卸载应按照加压时的相反顺序
卸载结束静载1小时后分别测设地基的恢复量,做好记录
第5跨的预压加载和观测根据第6跨作适当调整
(1)沉降观测a、仪器配备和人员安排ds-3水准仪;负责人及施测人员:章欢锋苏浙戴鸿斌b、测点布置观测点的布设为了正确反映出其准确沉降情况,沉降观测点埋设在最能反映沉降特征且便于观测的位置
沉降观测点的设置分两层布置,一层设置在支架底部扫地杆上,每跨共设了第1页共3页6个观测点,作好油漆标记、编号;一层设置在支架顶部模板上,每跨布设了9个观测点,观测点是在支架、模板搭设固定完成以后,直接用油漆在模板上做标记、编号(具体见后附支架预压观测点分布图)

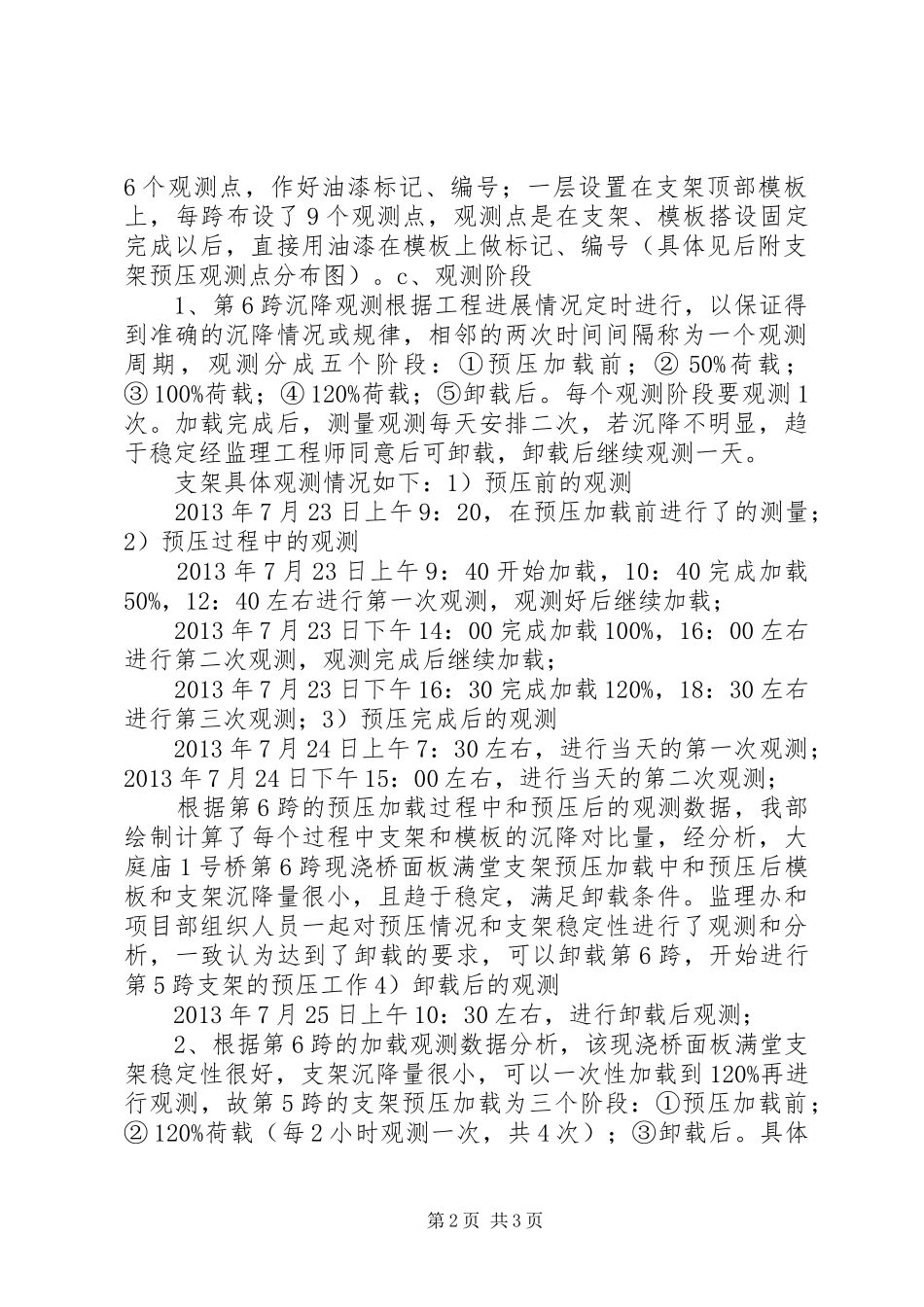

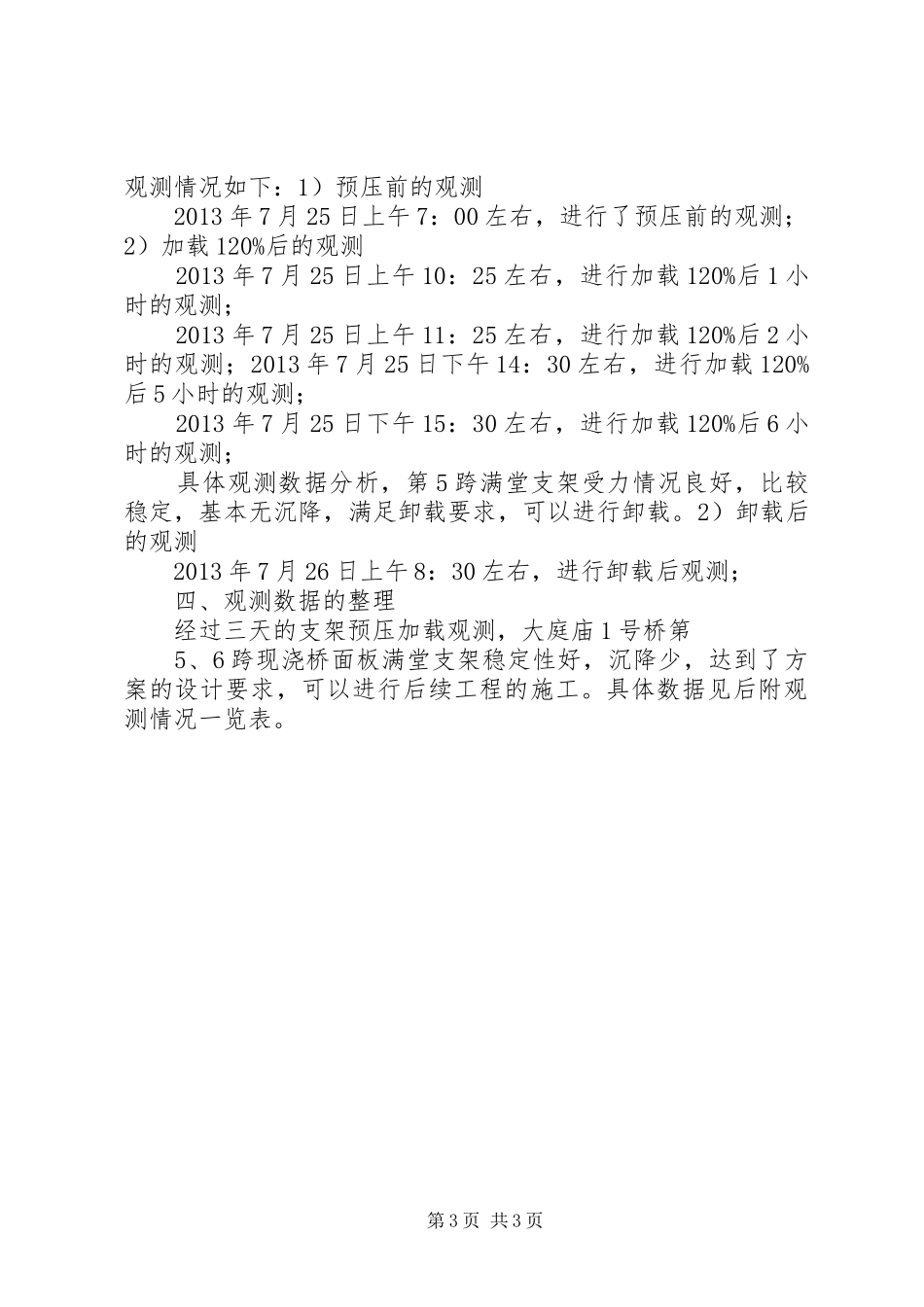

c、观测阶段1、第6跨沉降观测根据工程进展情况定时进行,以保证得到准确的沉降情况或规律,相
