房地产工程部工作年度总结篇一:对于每一个追求进步的人来说,都免不了会在年终岁未对自己进行一番“盘点”,也算是对自己的一种鞭策
参考以下范文,你将收获更多……2020年是政府针对房地产为主的第二次治理,限价、限购、限贷成为政府不断加压的筹码,放弃GDP考核的计量,放弃单一土地财政的依赖,治理地产绝不放松

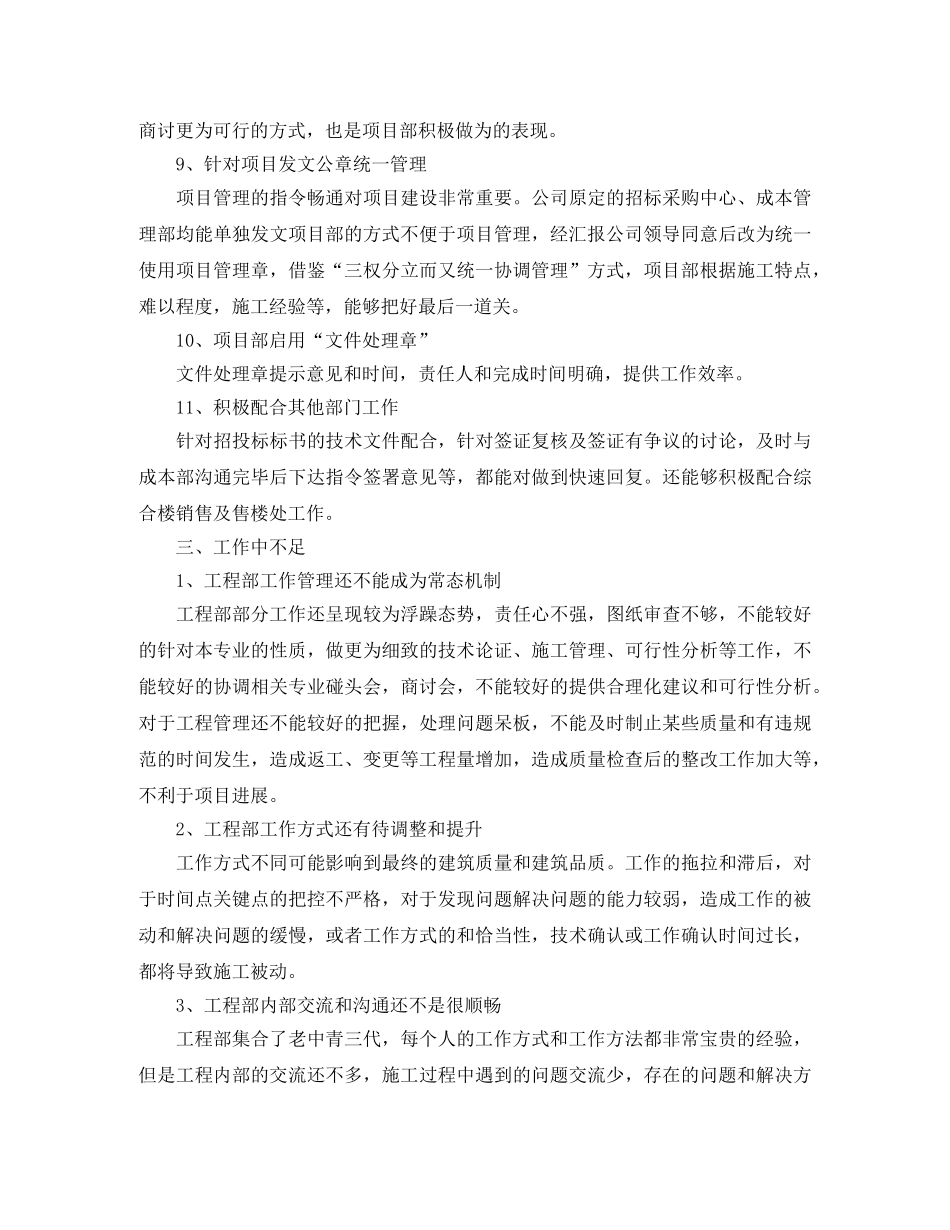

面对如此环境,工程管理部在公司各级领导的关心和帮助下,在同级部门的协同照顾下,在工程管理部全体同事的艰辛努力和付出下,取得了些许成绩,完成了部分既定目标,同时也暴露出工作的一些问题,取得一些宝贵经验,在此我代表工程管理部做如下工作汇报:一、各项目完成情况汇总及下一年度工作计划2020年综合服务中心项目计划在节后全面展开施工,完成幕墙、装饰装修、电气、水暖、空调、室外景观、精装修等施工,计划于6月30日全部完工交付使用
其他内容,住宅楼的售后维修、技术支持;南京路热力设施移交;优通地块设计方案听取汇报等等;二、较好工作方式总结1、工程部人员较好分配工程部共11人(含资料员1名,借调装饰部1人),老中青三代
综合楼项目配备6人(含资料员,庄工兼高新区水暖工程师)
高新区项目部配备5人(含庄工兼综合楼给排水工程师)
延吉路“两改”项目部配备1人
2、坚持工程部例会制度每周三上午8:15的工程部例会,将工程部全体人员集合在一起,对每个项目概况、施工进度等进行汇总,对工程中出现的问题进行探讨和总结

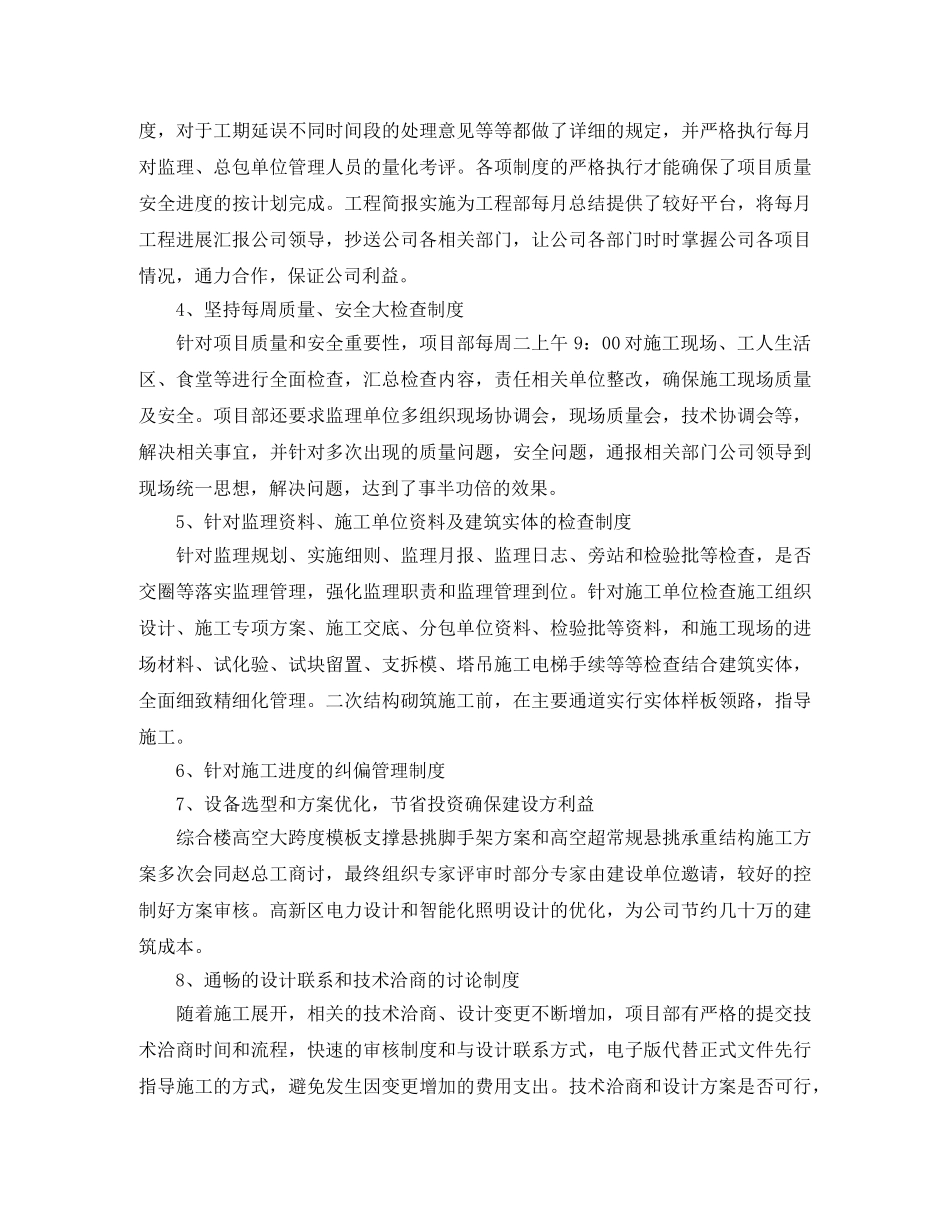

3、建立完善的项目管理制度和工程简报制度一个项目建设好坏与管理到位与否紧密联系
工程部针对综合楼项目制定了详细的制度和奖罚机制,细致到例会、质量检查、监理通知、停工令等出现的奖罚制此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
度,对于工期延误不同时间段的处理意见等等都做了详细
