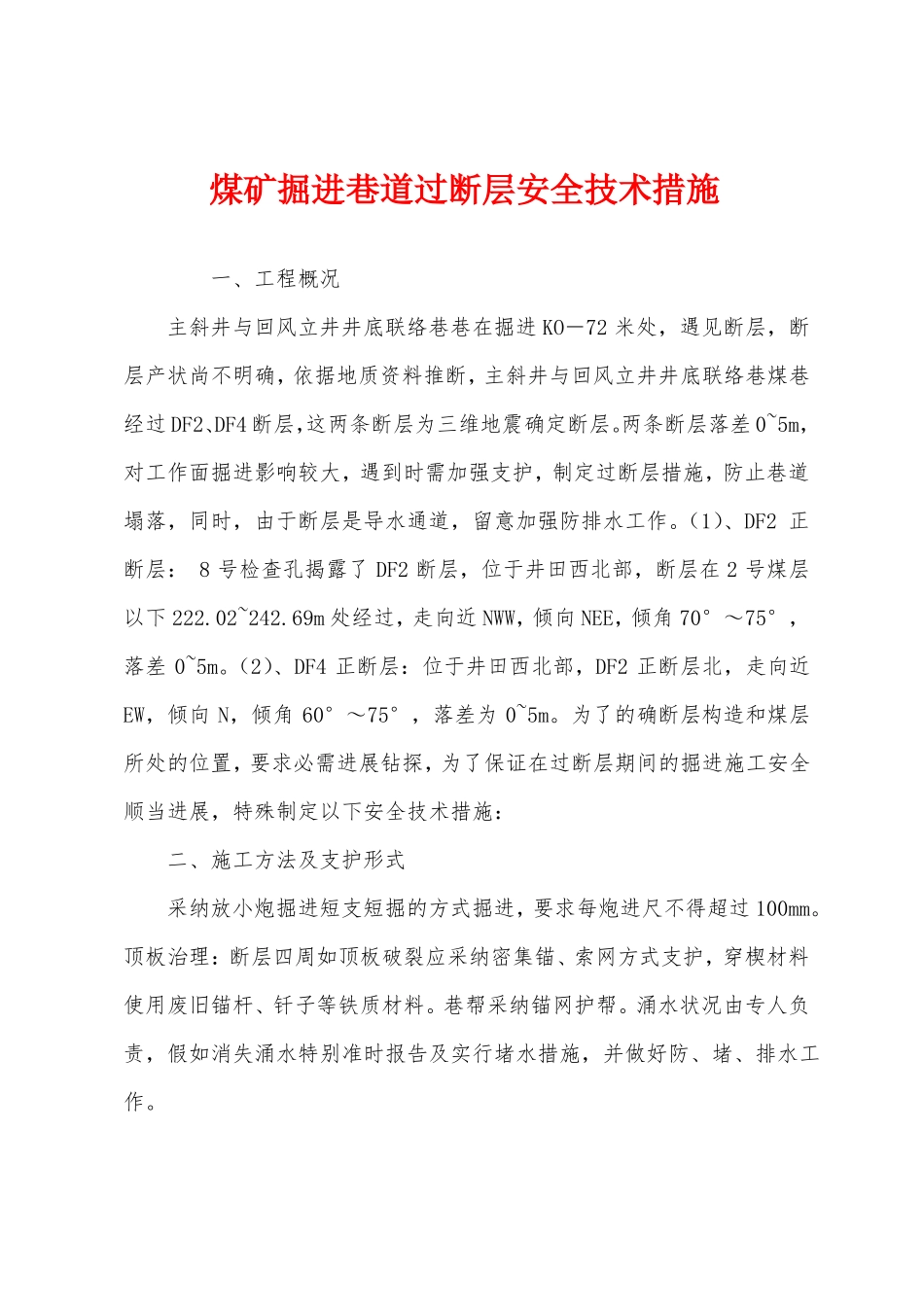

煤矿掘进巷道过断层安全技术措施一、工程概况主斜井与回风立井井底联络巷巷在掘进KO-72米处,遇见断层,断层产状尚不明确,依据地质资料推断,主斜井与回风立井井底联络巷煤巷经过DF2、DF4断层,这两条断层为三维地震确定断层
两条断层落差0~5m,对工作面掘进影响较大,遇到时需加强支护,制定过断层措施,防止巷道塌落,同时,由于断层是导水通道,留意加强防排水工作
(1)、DF2正断层:8号检查孔揭露了DF2断层,位于井田西北部,断层在2号煤层以下222
02~242
69m处经过,走向近NWW,倾向NEE,倾角70°~75°,落差0~5m
(2)、DF4正断层:位于井田西北部,DF2正断层北,走向近EW,倾向N,倾角60°~75°,落差为0~5m
为了的确断层构造和煤层所处的位置,要求必需进展钻探,为了保证在过断层期间的掘进施工安全顺当进展,特殊制定以下安全技术措施:二、施工方法及支护形式采纳放小炮掘进短支短掘的方式掘进,要求每炮进尺不得超过100mm
顶板治理:断层四周如顶板破裂应采纳密集锚、索网方式支护,穿楔材料使用废旧锚杆、钎子等铁质材料
巷帮采纳锚网护帮
涌水状况由专人负责,假如消失涌水特别准时报告及实行堵水措施,并做好防、堵、排水工作

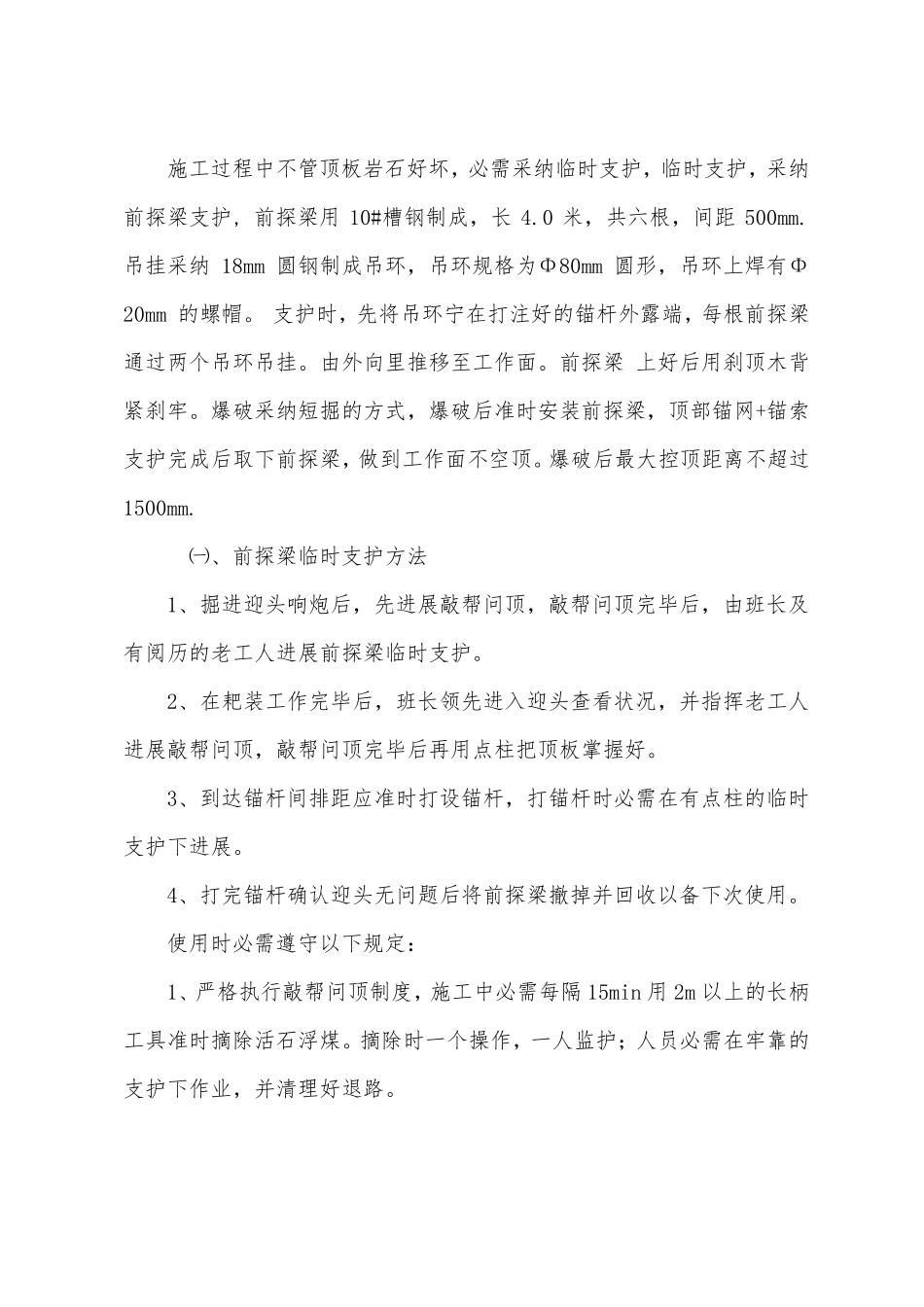

施工过程中不管顶板岩石好坏,必需采纳临时支护,临时支护,采纳前探梁支护,前探梁用10#槽钢制成,长4
0米,共六根,间距500mm
吊挂采纳18mm圆钢制成吊环,吊环规格为Φ80mm圆形,吊环上焊有Φ20mm的螺帽
支护时,先将吊环宁在打注好的锚杆外露端,每根前探梁通过两个吊环吊挂
由外向里推移至工作面
前探梁上好后用刹顶木背紧刹牢
爆破采纳短掘的方式,爆破后准时安装前探梁,顶部锚网+锚索支护完成后取下前探梁,做到工作面不空顶
爆破后最大控顶距离不超过1500mm
㈠、前探梁临时支护方法1、掘进迎头响炮后,先进展敲帮问顶,敲帮问顶完毕后,
