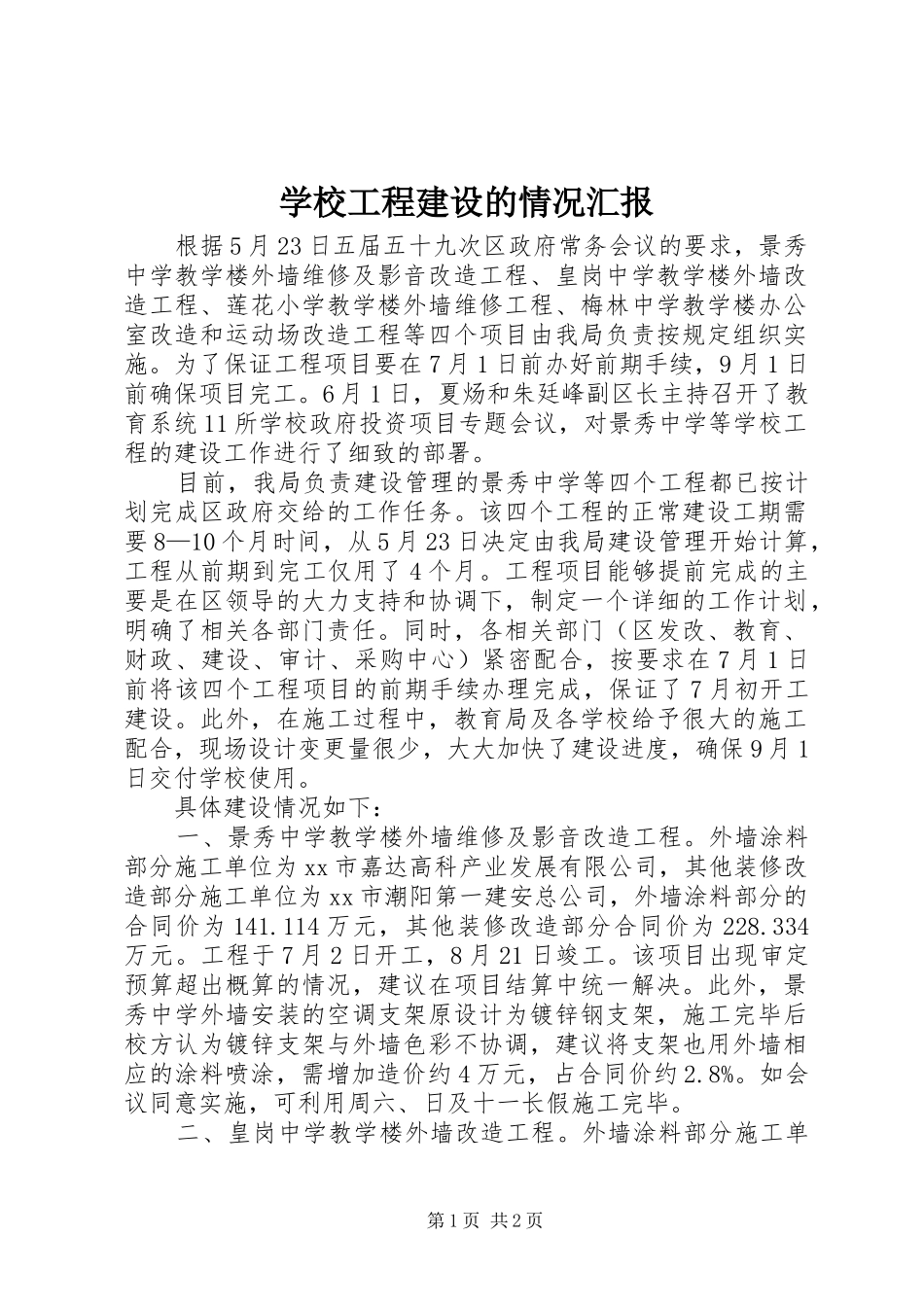

学校工程建设的情况汇报根据5月23日五届五十九次区政府常务会议的要求,景秀中学教学楼外墙维修及影音改造工程、皇岗中学教学楼外墙改造工程、莲花小学教学楼外墙维修工程、梅林中学教学楼办公室改造和运动场改造工程等四个项目由我局负责按规定组织实施
为了保证工程项目要在7月1日前办好前期手续,9月1日前确保项目完工
6月1日,夏炀和朱廷峰副区长主持召开了教育系统11所学校政府投资项目专题会议,对景秀中学等学校工程的建设工作进行了细致的部署
目前,我局负责建设管理的景秀中学等四个工程都已按计划完成区政府交给的工作任务
该四个工程的正常建设工期需要8—10个月时间,从5月23日决定由我局建设管理开始计算,工程从前期到完工仅用了4个月
工程项目能够提前完成的主要是在区领导的大力支持和协调下,制定一个详细的工作计划,明确了相关各部门责任
同时,各相关部门(区发改、教育、财政、建设、审计、采购中心)紧密配合,按要求在7月1日前将该四个工程项目的前期手续办理完成,保证了7月初开工建设
此外,在施工过程中,教育局及各学校给予很大的施工配合,现场设计变更量很少,大大加快了建设进度,确保9月1日交付学校使用
具体建设情况如下:一、景秀中学教学楼外墙维修及影音改造工程
外墙涂料部分施工单位为xx市嘉达高科产业发展有限公司,其他装修改造部分施工单位为xx市潮阳第一建安总公司,外墙涂料部分的合同价为141
114万元,其他装修改造部分合同价为228
工程于7月2日开工,8月21日竣工
该项目出现审定预算超出概算的情况,建议在项目结算中统一解决
此外,景秀中学外墙安装的空调支架原设计为镀锌钢支架,施工完毕后校方认为镀锌支架与外墙色彩不协调,建议将支架也用外墙相应的涂料喷涂,需增加造价约4万元,占合同价约2
如会议同意实施,可利用周六、日及十一长假施工完毕

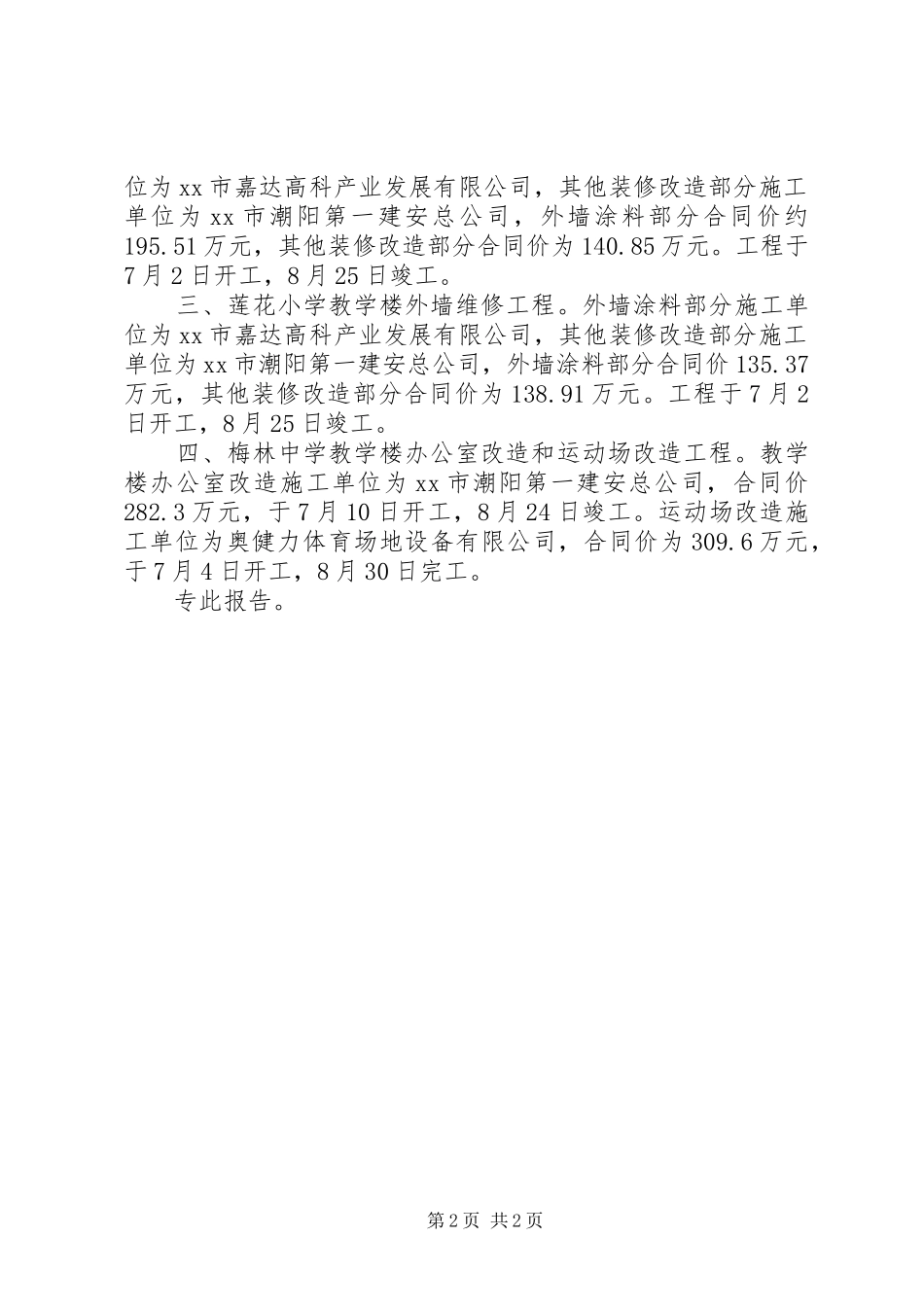

二、皇岗中学教学楼外墙改造工程
