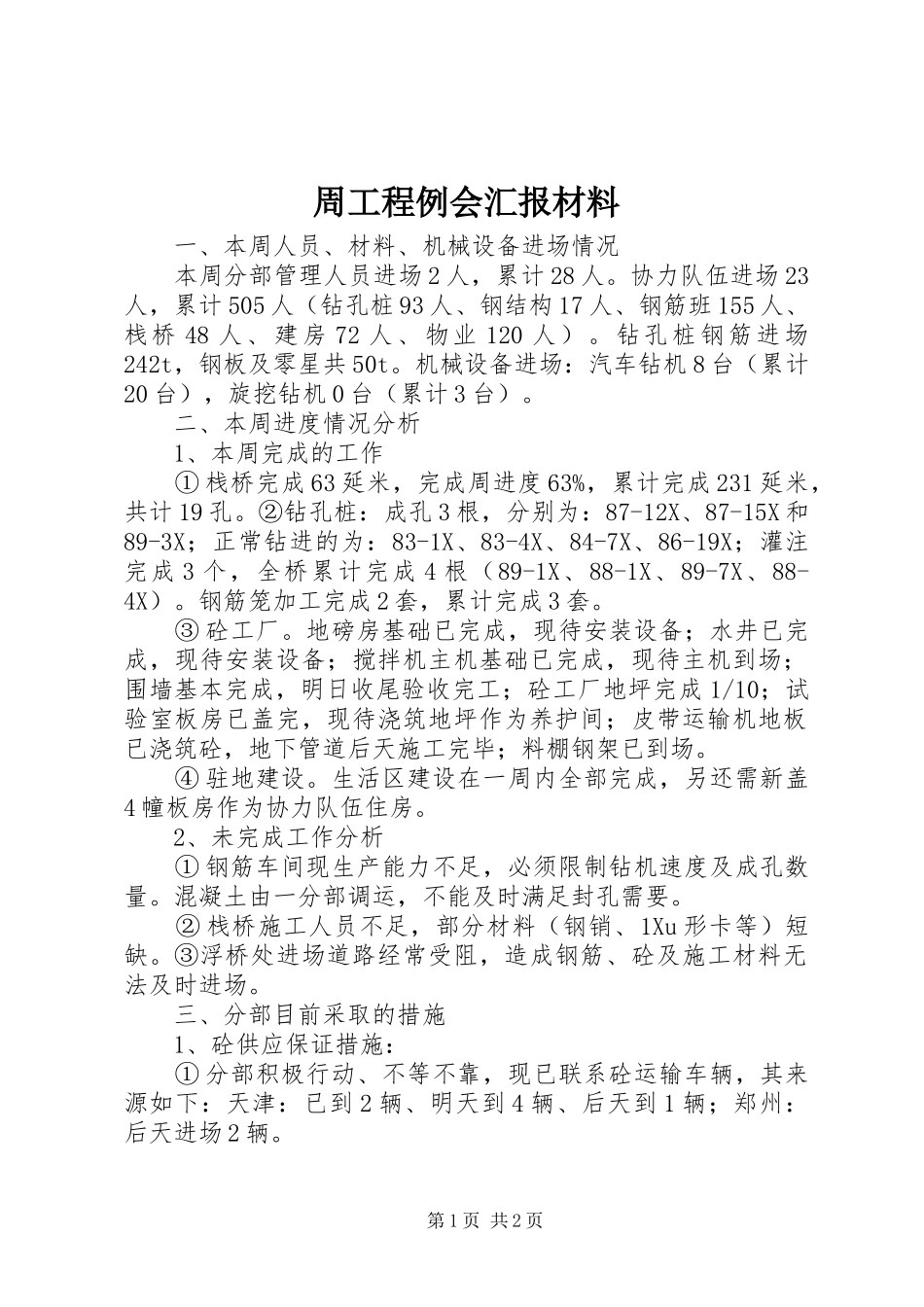

周工程例会汇报材料一、本周人员、材料、机械设备进场情况本周分部管理人员进场2人,累计28人
协力队伍进场23人,累计505人(钻孔桩93人、钢结构17人、钢筋班155人、栈桥48人、建房72人、物业120人)
钻孔桩钢筋进场242t,钢板及零星共50t
机械设备进场:汽车钻机8台(累计20台),旋挖钻机0台(累计3台)
二、本周进度情况分析1、本周完成的工作①栈桥完成63延米,完成周进度63%,累计完成231延米,共计19孔
②钻孔桩:成孔3根,分别为:87-12X、87-15X和89-3X;正常钻进的为:83-1X、83-4X、84-7X、86-19X;灌注完成3个,全桥累计完成4根(89-1X、88-1X、89-7X、88-4X)
钢筋笼加工完成2套,累计完成3套
地磅房基础已完成,现待安装设备;水井已完成,现待安装设备;搅拌机主机基础已完成,现待主机到场;围墙基本完成,明日收尾验收完工;砼工厂地坪完成1/10;试验室板房已盖完,现待浇筑地坪作为养护间;皮带运输机地板已浇筑砼,地下管道后天施工完毕;料棚钢架已到场
生活区建设在一周内全部完成,另还需新盖4幢板房作为协力队伍住房
2、未完成工作分析①钢筋车间现生产能力不足,必须限制钻机速度及成孔数量
混凝土由一分部调运,不能及时满足封孔需要
②栈桥施工人员不足,部分材料(钢销、1Xu形卡等)短缺
③浮桥处进场道路经常受阻,造成钢筋、砼及施工材料无法及时进场
三、分部目前采取的措施1、砼供应保证措施:①分部积极行动、不等不靠,现已联系砼运输车辆,其来源如下:天津:已到2辆、明天到4辆、后天到1辆;郑州:后天进场2辆

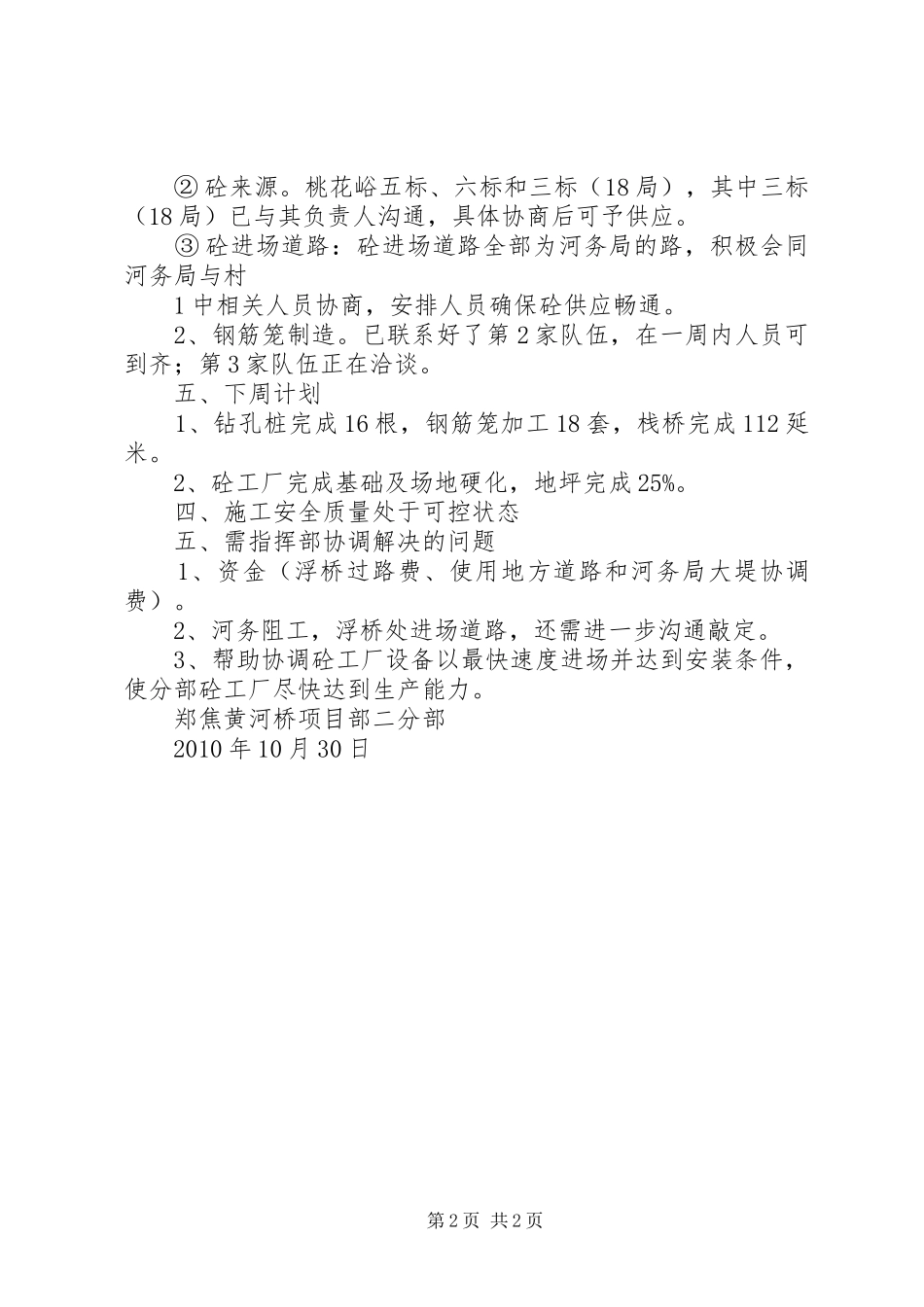

第1页共2页②砼来源
桃花峪五标、六标和三标(18局),其中三标(18局)已与其负责人沟通,具体协商后可予供应
③砼进场道路:砼进场道路全部为河务局的路,积极会同河务局与村1中相关人员协商,
