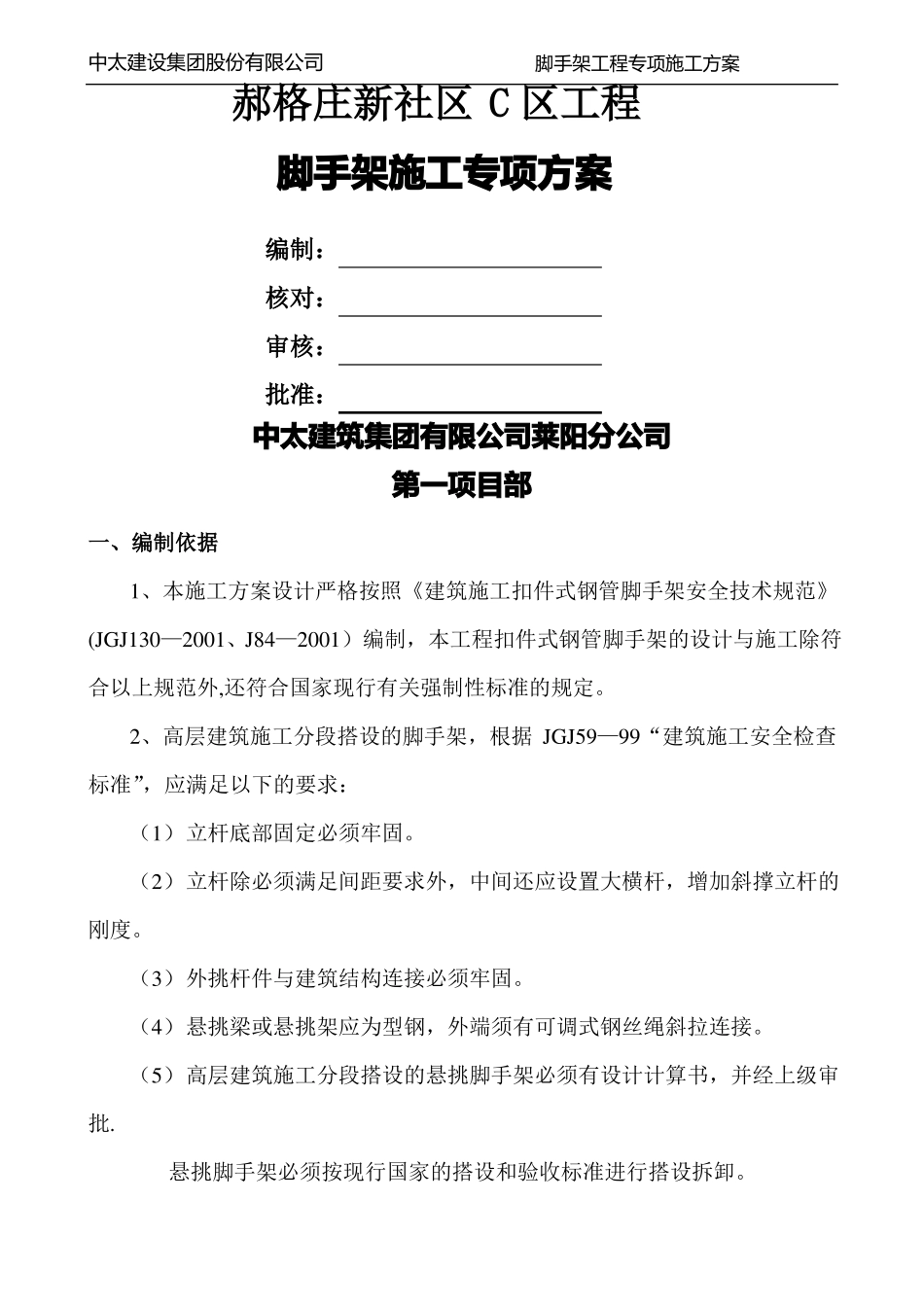

中太建设集团股份有限公司脚手架工程专项施工方案郝格庄新社区C区工程脚手架施工专项方案编制:核对:审核:批准:中太建筑集团有限公司莱阳分公司第一项目部一、编制依据1、本施工方案设计严格按照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001、J84—2001)编制,本工程扣件式钢管脚手架的设计与施工除符合以上规范外,还符合国家现行有关强制性标准的规定
2、高层建筑施工分段搭设的脚手架,根据JGJ59—99“建筑施工安全检查标准”,应满足以下的要求:(1)立杆底部固定必须牢固
(2)立杆除必须满足间距要求外,中间还应设置大横杆,增加斜撑立杆的刚度
(3)外挑杆件与建筑结构连接必须牢固
(4)悬挑梁或悬挑架应为型钢,外端须有可调式钢丝绳斜拉连接
(5)高层建筑施工分段搭设的悬挑脚手架必须有设计计算书,并经上级审批
悬挑脚手架必须按现行国家的搭设和验收标准进行搭设拆卸

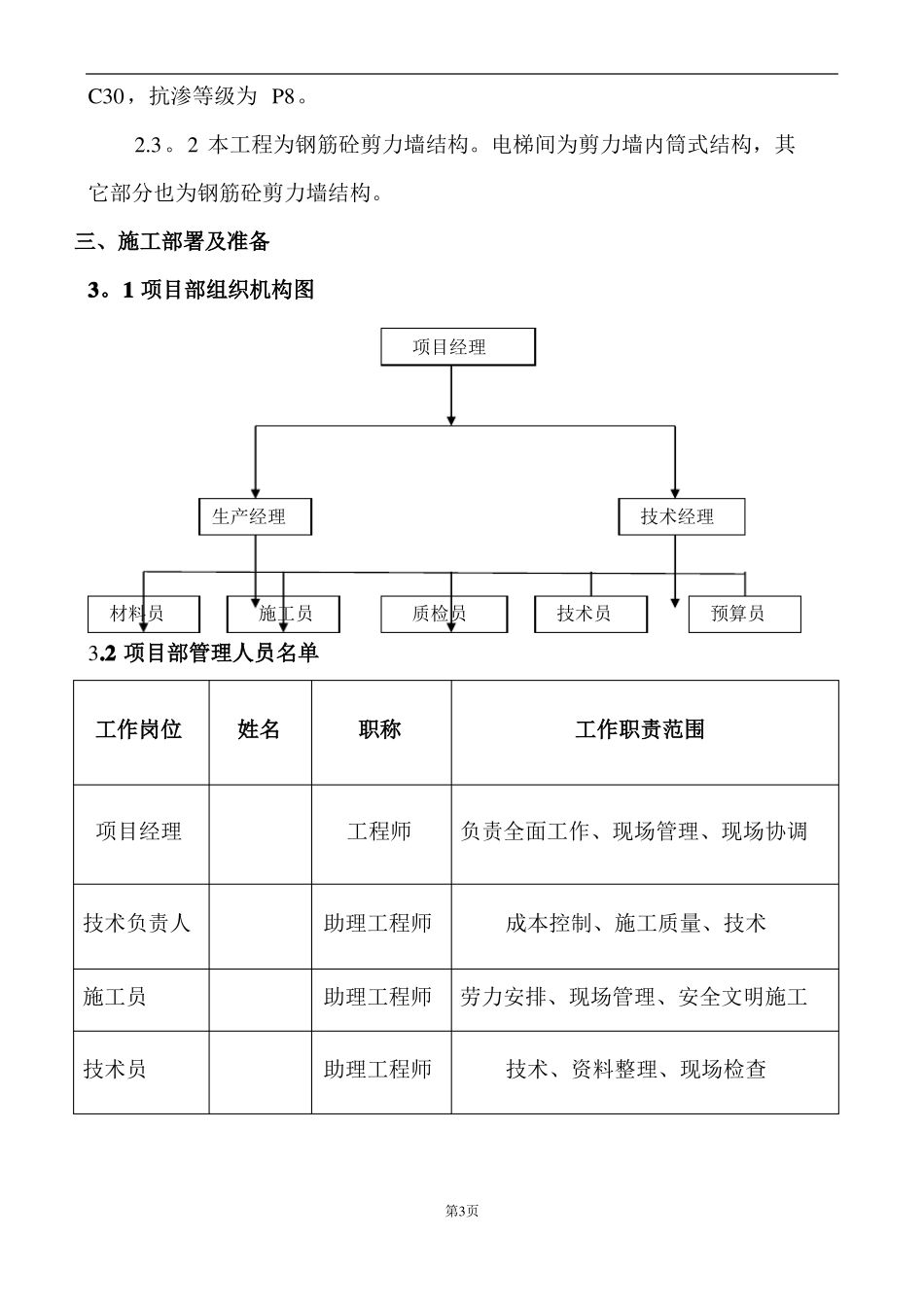

二、工程概况2

1建设概况龙口市万豪·伊顿住宅小区一期位于龙口市港城大道南侧府西三路西侧
回迁住宅小区一期,用地面积1870
用地地块东西向长约228m,南北方向长约82m,地块基本呈长方形
3设计概况1)
宅小区一期F区,共六幢高层住宅楼,分为F2-1~3:33层,F1—7~9:17层,一栋商业网点:2层,总建筑面积
标准层层高为2
95m,建筑高度
地下室为二层,分别为一层—4
700,二层—8
400,地下室建筑面积33437
04㎡,主楼与车库地板由后浇带分开,消防分为七个防护分区
本工程为全现浇筑混凝土框架剪力墙结构,抗震设防烈度为六度
本工程建筑等级为二级,耐火等级为二级,建筑物设计使用年限50年
本工程室内设计标高为±0
000相当于绝对标高值:37
室内外高差详见平面图
本工程基础采用CFG桩,桩径分别为400、500,复合地基承载力特征值fspk=54
