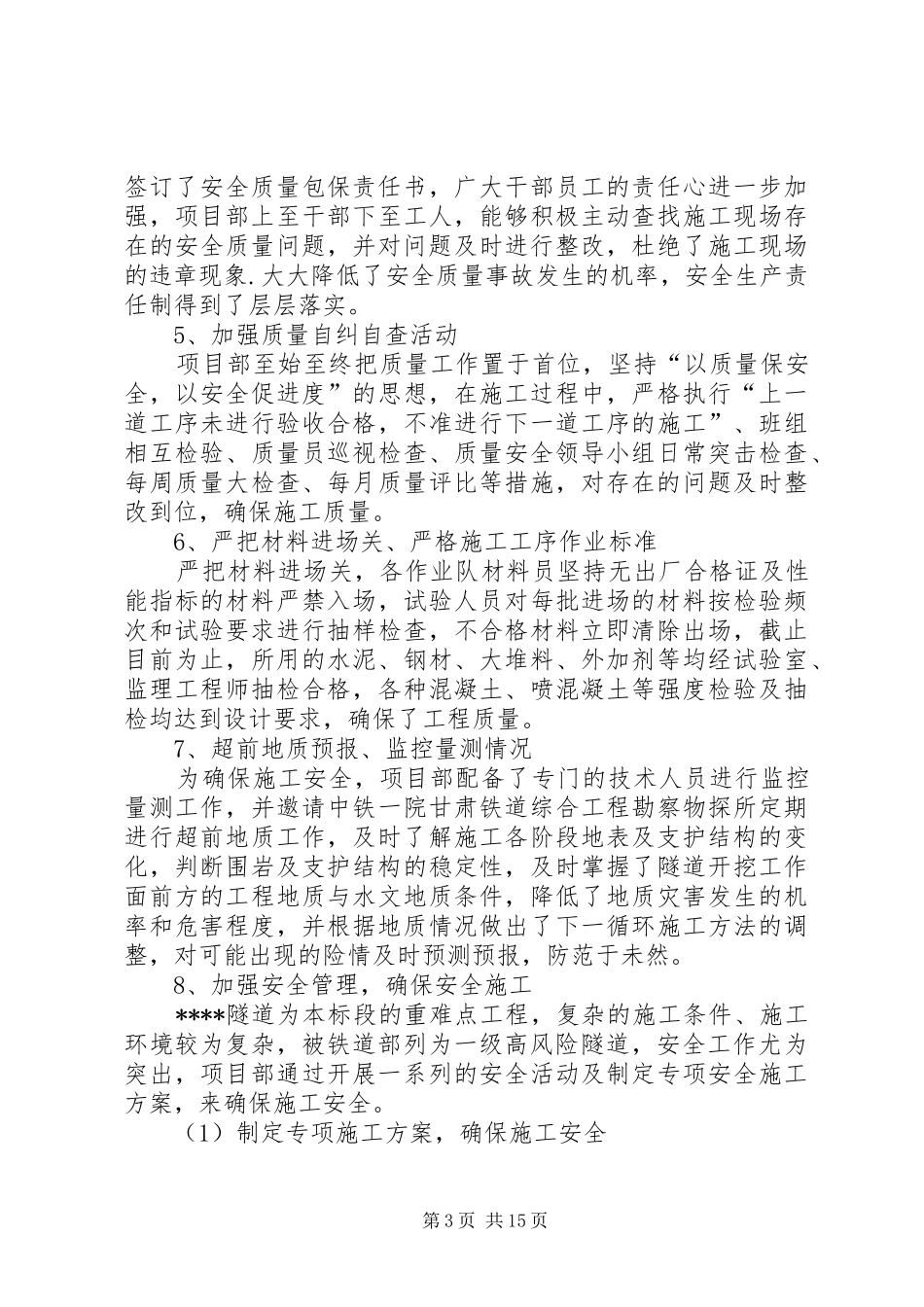

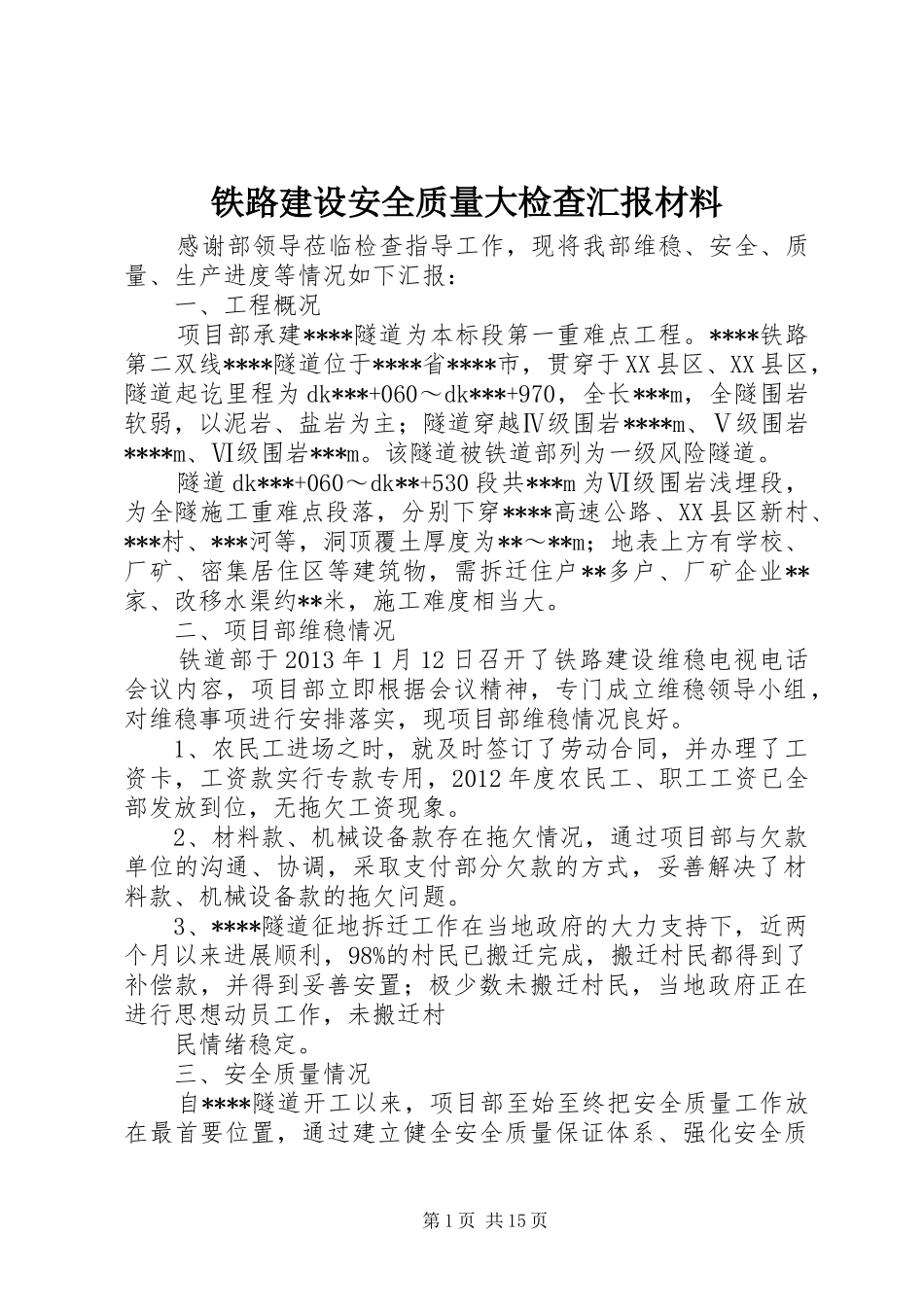

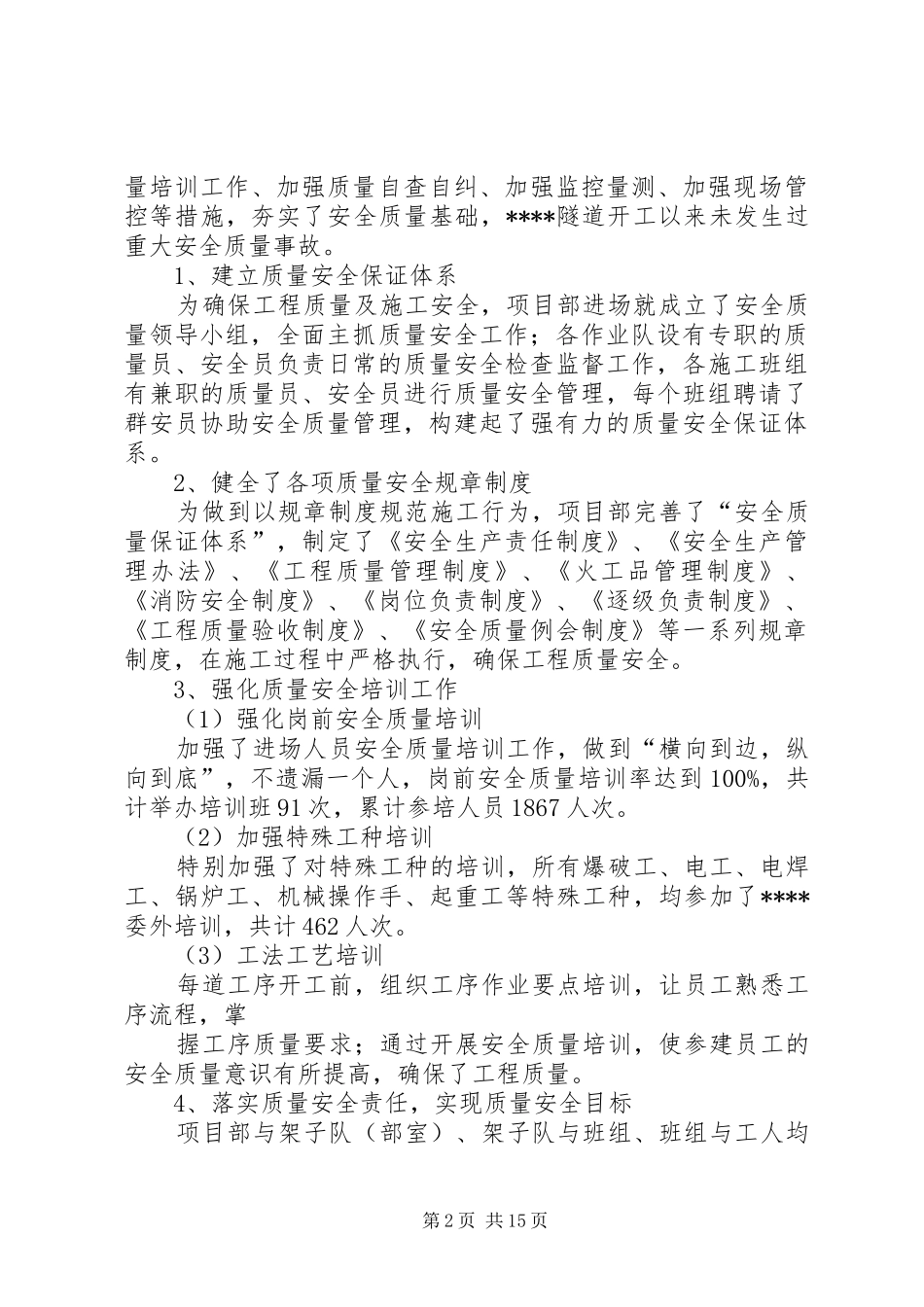

铁路建设安全质量大检查汇报材料感谢部领导莅临检查指导工作,现将我部维稳、安全、质量、生产进度等情况如下汇报:一、工程概况项目部承建****隧道为本标段第一重难点工程
****铁路第二双线****隧道位于****省****市,贯穿于XX县区、XX县区,隧道起讫里程为dk***+060~dk***+970,全长***m,全隧围岩软弱,以泥岩、盐岩为主;隧道穿越Ⅳ级围岩****m、Ⅴ级围岩****m、Ⅵ级围岩***m
该隧道被铁道部列为一级风险隧道
隧道dk***+060~dk**+530段共***m为Ⅵ级围岩浅埋段,为全隧施工重难点段落,分别下穿****高速公路、XX县区新村、***村、***河等,洞顶覆土厚度为**~**m;地表上方有学校、厂矿、密集居住区等建筑物,需拆迁住户**多户、厂矿企业**家、改移水渠约**米,施工难度相当大
二、项目部维稳情况铁道部于2013年1月12日召开了铁路建设维稳电视电话会议内容,项目部立即根据会议精神,专门成立维稳领导小组,对维稳事项进行安排落实,现项目部维稳情况良好
1、农民工进场之时,就及时签订了劳动合同,并办理了工资卡,工资款实行专款专用,2012年度农民工、职工工资已全部发放到位,无拖欠工资现象
2、材料款、机械设备款存在拖欠情况,通过项目部与欠款单位的沟通、协调,采取支付部分欠款的方式,妥善解决了材料款、机械设备款的拖欠问题
3、****隧道征地拆迁工作在当地政府的大力支持下,近两个月以来进展顺利,98%的村民已搬迁完成,搬迁村民都得到了补偿款,并得到妥善安置;极少数未搬迁村民,当地政府正在进行思想动员工作,未搬迁村民情绪稳定
三、安全质量情况自****隧道开工以来,项目部至始至终把安全质量工作放在最首要位置,通过建立健全安全质量保证体系、强化安全质第1页共15页量培训工作、加强质量自查自纠、加强监控量测、加强现场管控等措施,夯实
