通组公路汇报材料永兴安仁分部4

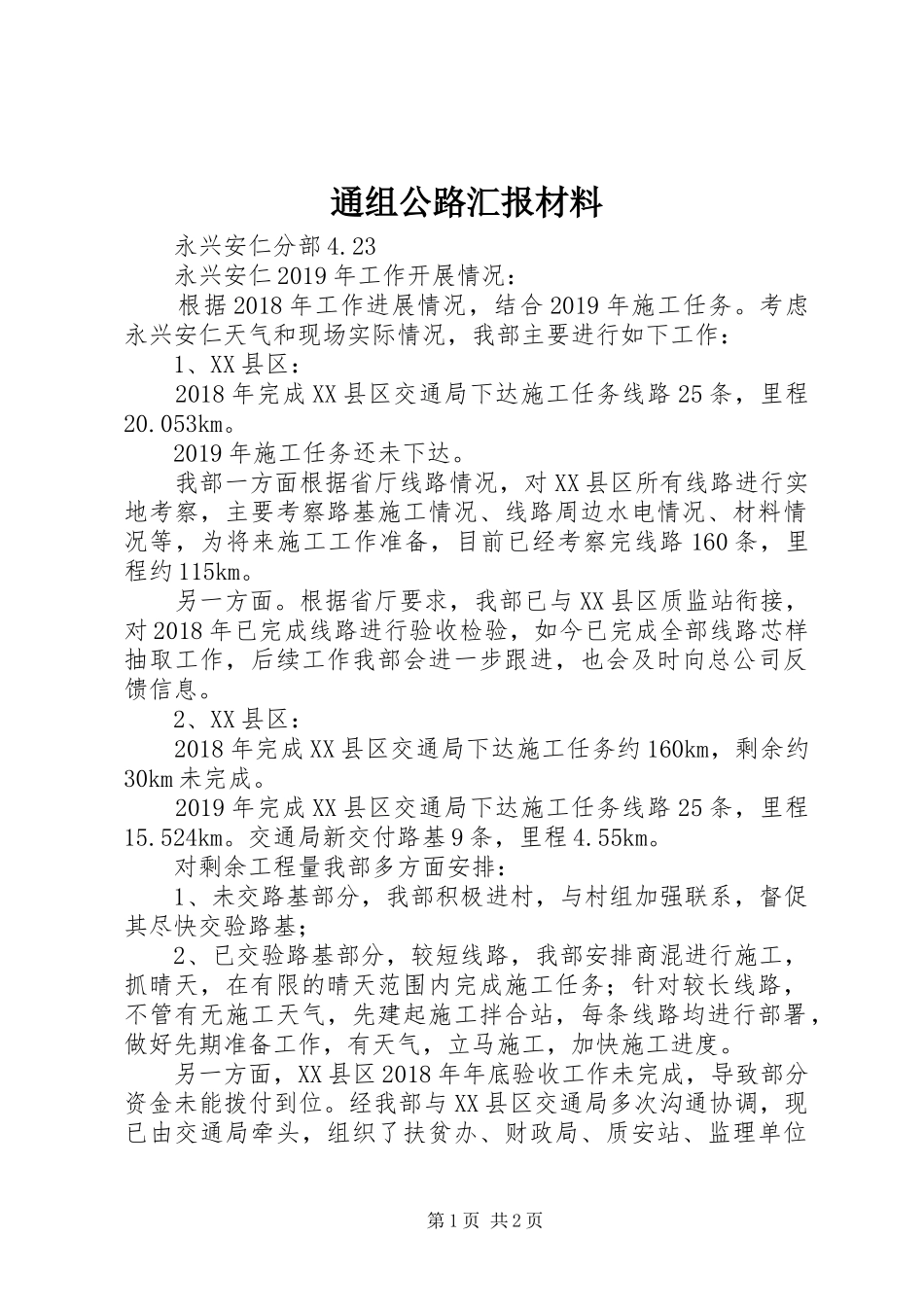

23永兴安仁2019年工作开展情况:根据2018年工作进展情况,结合2019年施工任务
考虑永兴安仁天气和现场实际情况,我部主要进行如下工作:1、XX县区:2018年完成XX县区交通局下达施工任务线路25条,里程20
2019年施工任务还未下达
我部一方面根据省厅线路情况,对XX县区所有线路进行实地考察,主要考察路基施工情况、线路周边水电情况、材料情况等,为将来施工工作准备,目前已经考察完线路160条,里程约115km
根据省厅要求,我部已与XX县区质监站衔接,对2018年已完成线路进行验收检验,如今已完成全部线路芯样抽取工作,后续工作我部会进一步跟进,也会及时向总公司反馈信息
2、XX县区:2018年完成XX县区交通局下达施工任务约160km,剩余约30km未完成
2019年完成XX县区交通局下达施工任务线路25条,里程15
交通局新交付路基9条,里程4
对剩余工程量我部多方面安排:1、未交路基部分,我部积极进村,与村组加强联系,督促其尽快交验路基;2、已交验路基部分,较短线路,我部安排商混进行施工,抓晴天,在有限的晴天范围内完成施工任务;针对较长线路,不管有无施工天气,先建起施工拌合站,每条线路均进行部署,做好先期准备工作,有天气,立马施工,加快施工进度
另一方面,XX县区2018年年底验收工作未完成,导致部分资金未能拨付到位
经我部与XX县区交通局多次沟通协调,现已由交通局牵头,组织了扶贫办、财政局、质安站、监理单位第1页共2页等相关部门对已完成线路进行验收

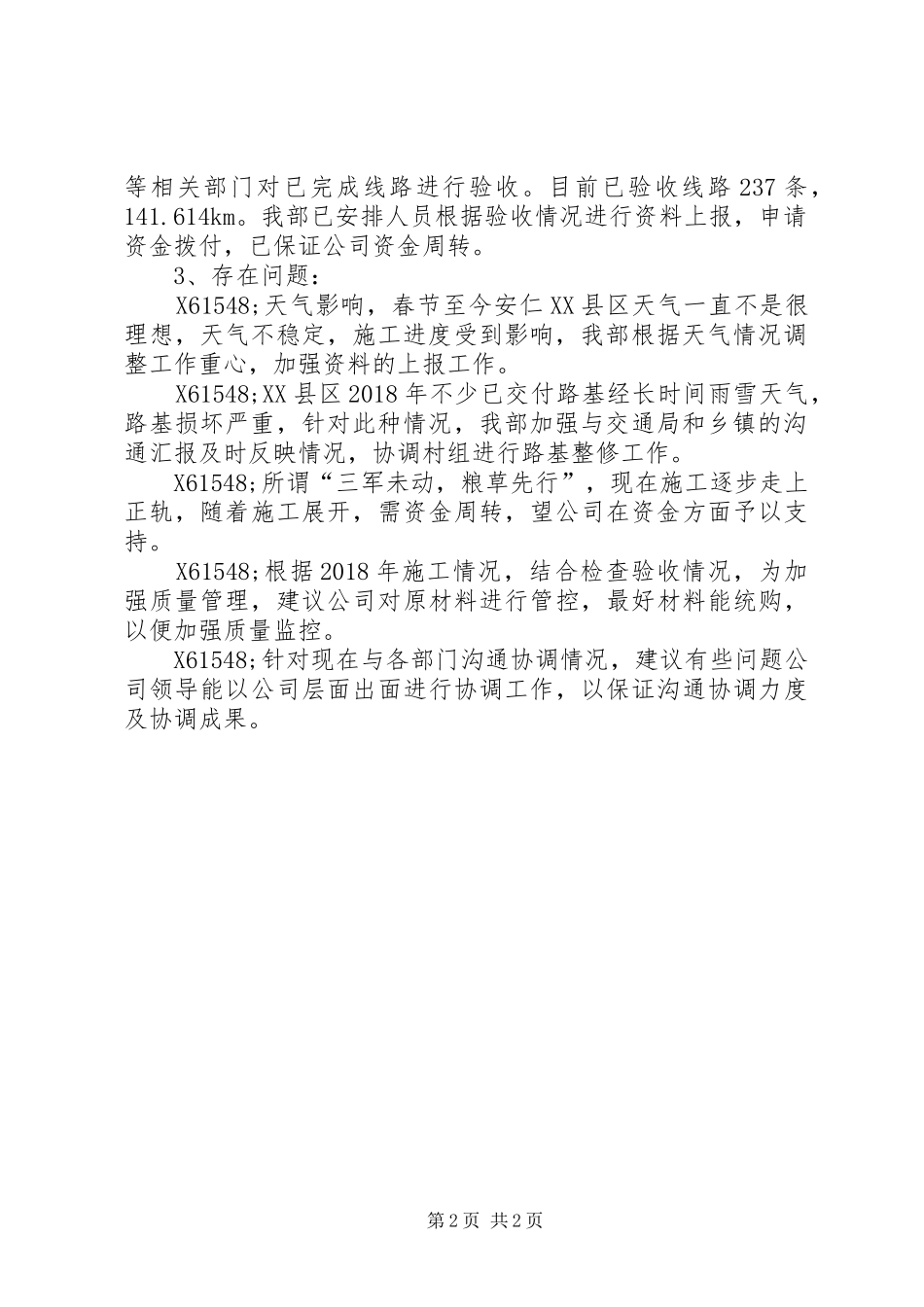

目前已验收线路237条,141
我部已安排人员根据验收情况进行资料上报,申请资金拨付,已保证公司资金周转
3、存在问题:X61548;天气影响,春节至今安仁XX县区天气一直不是很理想,天气不稳定,施工进度受到影响,我部根据天气
