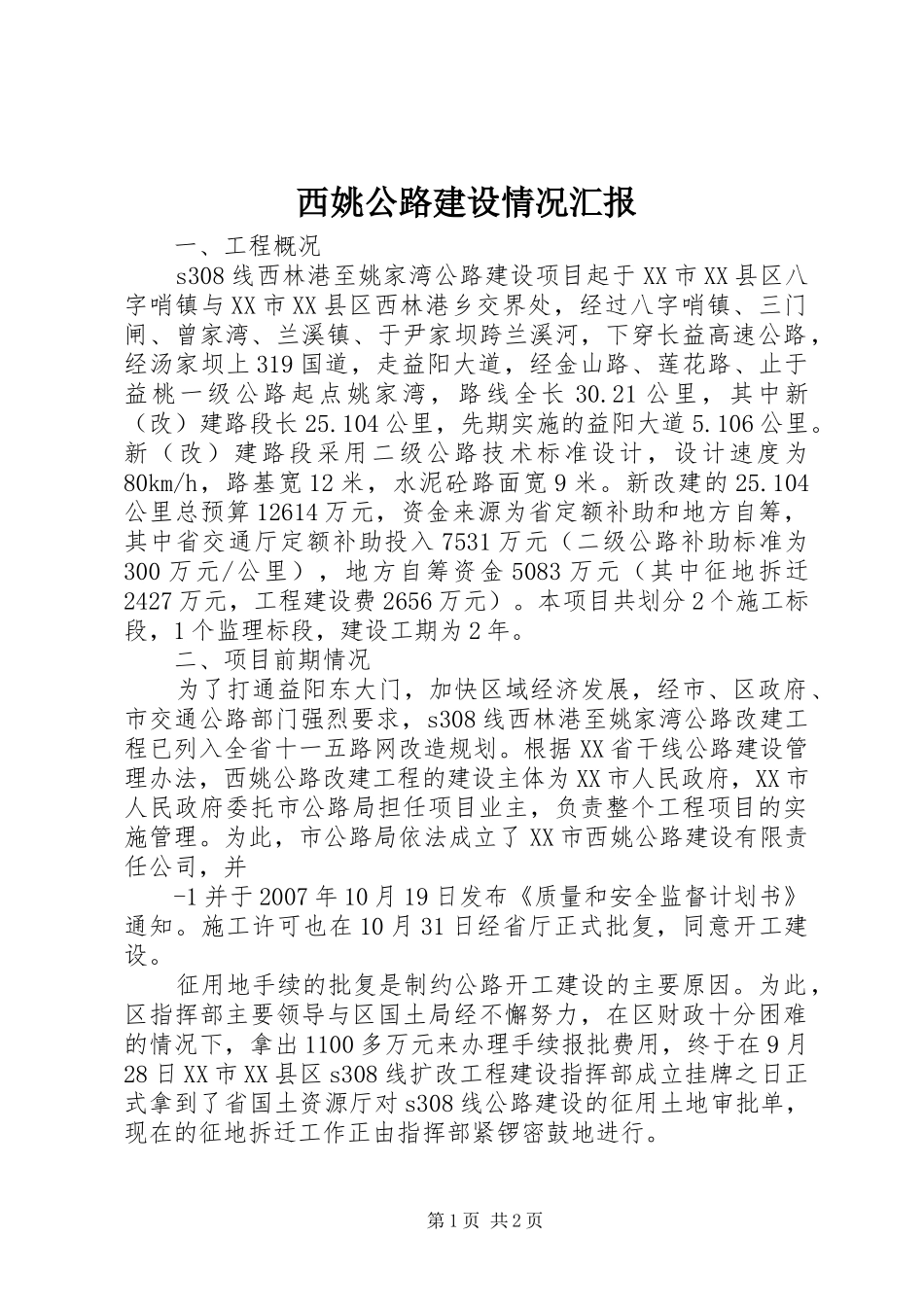

西姚公路建设情况汇报一、工程概况s308线西林港至姚家湾公路建设项目起于XX市XX县区八字哨镇与XX市XX县区西林港乡交界处,经过八字哨镇、三门闸、曾家湾、兰溪镇、于尹家坝跨兰溪河,下穿长益高速公路,经汤家坝上319国道,走益阳大道,经金山路、莲花路、止于益桃一级公路起点姚家湾,路线全长30
21公里,其中新(改)建路段长25
104公里,先期实施的益阳大道5
新(改)建路段采用二级公路技术标准设计,设计速度为80km/h,路基宽12米,水泥砼路面宽9米
新改建的25
104公里总预算12614万元,资金来源为省定额补助和地方自筹,其中省交通厅定额补助投入7531万元(二级公路补助标准为300万元/公里),地方自筹资金5083万元(其中征地拆迁2427万元,工程建设费2656万元)
本项目共划分2个施工标段,1个监理标段,建设工期为2年
二、项目前期情况为了打通益阳东大门,加快区域经济发展,经市、区政府、市交通公路部门强烈要求,s308线西林港至姚家湾公路改建工程已列入全省十一五路网改造规划
根据XX省干线公路建设管理办法,西姚公路改建工程的建设主体为XX市人民政府,XX市人民政府委托市公路局担任项目业主,负责整个工程项目的实施管理
为此,市公路局依法成立了XX市西姚公路建设有限责任公司,并-1并于2007年10月19日发布《质量和安全监督计划书》通知
施工许可也在10月31日经省厅正式批复,同意开工建设
征用地手续的批复是制约公路开工建设的主要原因
为此,区指挥部主要领导与区国土局经不懈努力,在区财政十分困难的情况下,拿出1100多万元来办理手续报批费用,终于在9月28日XX市XX县区s308线扩改工程建设指挥部成立挂牌之日正式拿到了省国土资源厅对s308线公路建设的征用土地审批单,现在的征地拆迁工作正由指挥部紧锣密鼓地进行

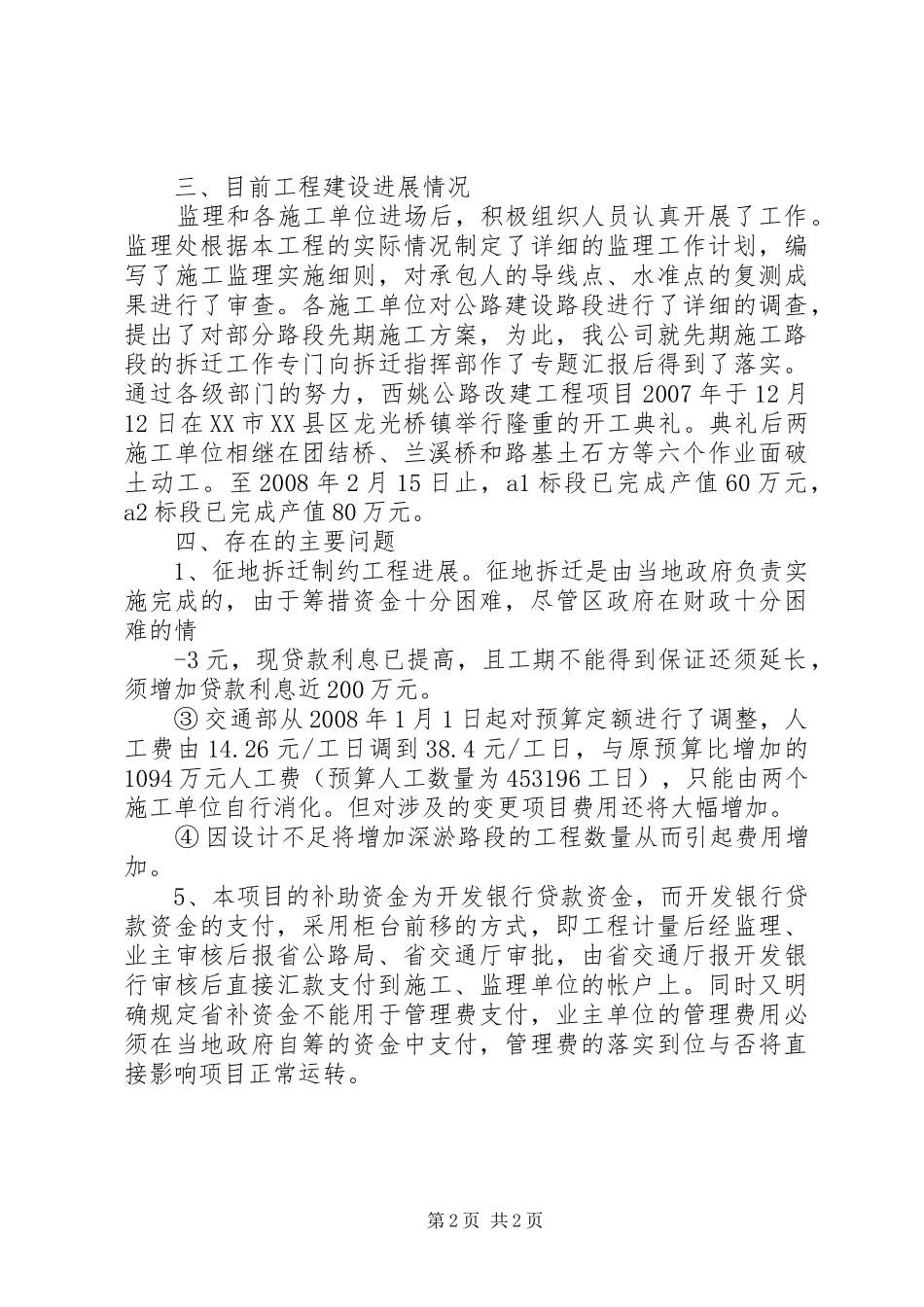

第1页共2页三、目前工程建设进展情
