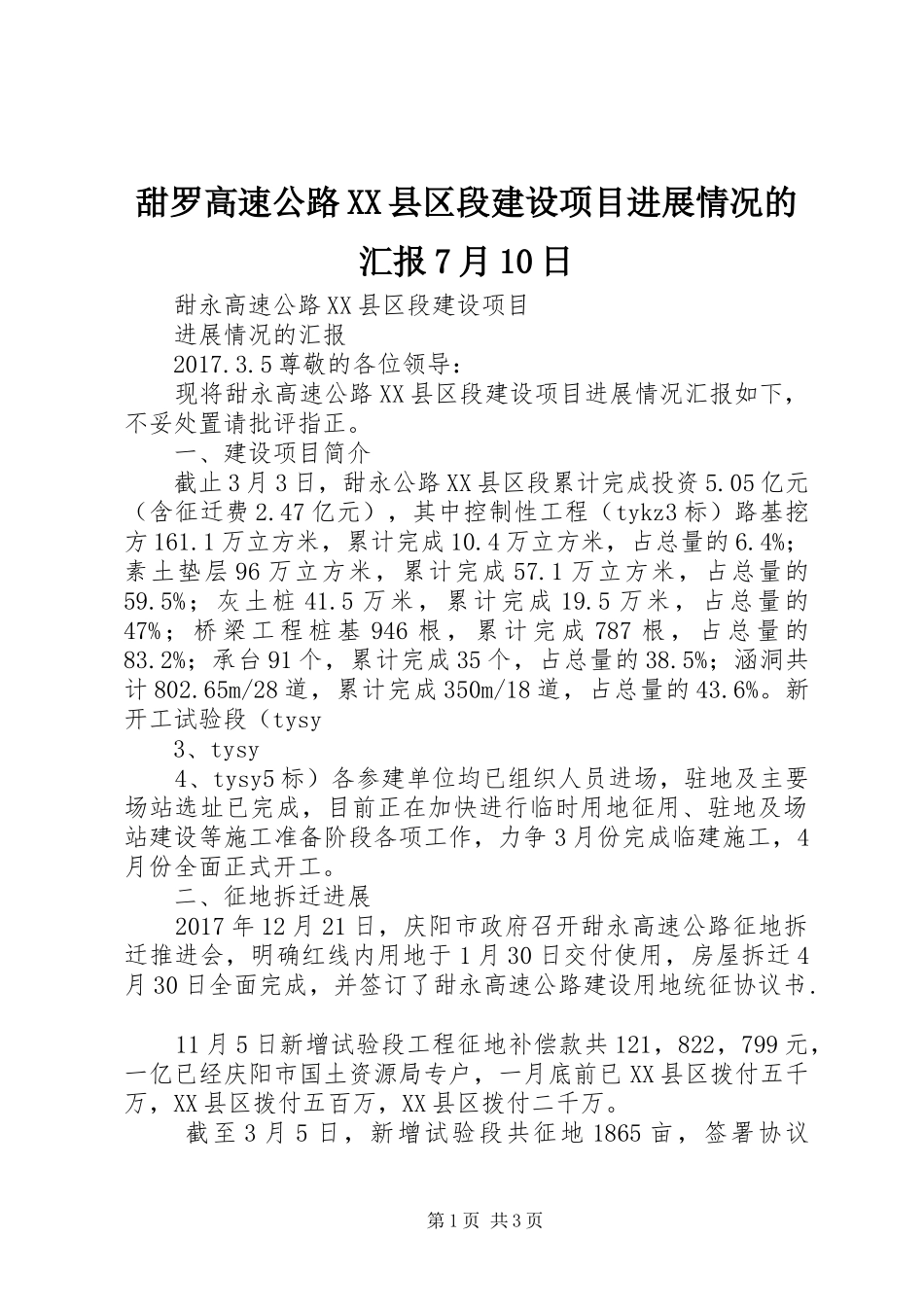

甜罗高速公路XX县区段建设项目进展情况的汇报7月10日甜永高速公路XX县区段建设项目进展情况的汇报2017
5尊敬的各位领导:现将甜永高速公路XX县区段建设项目进展情况汇报如下,不妥处置请批评指正
一、建设项目简介截止3月3日,甜永公路XX县区段累计完成投资5
05亿元(含征迁费2
47亿元),其中控制性工程(tykz3标)路基挖方161
1万立方米,累计完成10
4万立方米,占总量的6
4%;素土垫层96万立方米,累计完成57
1万立方米,占总量的59
5%;灰土桩41
5万米,累计完成19
5万米,占总量的47%;桥梁工程桩基946根,累计完成787根,占总量的83
2%;承台91个,累计完成35个,占总量的38
5%;涵洞共计802
65m/28道,累计完成350m/18道,占总量的43
新开工试验段(tysy3、tysy4、tysy5标)各参建单位均已组织人员进场,驻地及主要场站选址已完成,目前正在加快进行临时用地征用、驻地及场站建设等施工准备阶段各项工作,力争3月份完成临建施工,4月份全面正式开工
二、征地拆迁进展2017年12月21日,庆阳市政府召开甜永高速公路征地拆迁推进会,明确红线内用地于1月30日交付使用,房屋拆迁4月30日全面完成,并签订了甜永高速公路建设用地统征协议书
11月5日新增试验段工程征地补偿款共121,822,799元,一亿已经庆阳市国土资源局专户,一月底前已XX县区拨付五千万,XX县区拨付五百万,XX县区拨付二千万
截至3月5日,新增试验段共征地1865亩,签署协议第1页共3页1670
74亩,占总量的89
5%,共交地595
22亩,占总量的31
全迁户152户,签订协议66户,占总量的43
42%,已拆迁16户,占全迁户总量的10
临时建筑及废旧庄基158户,签订协议37户,占总量的23
迁移坟墓152棺,已
