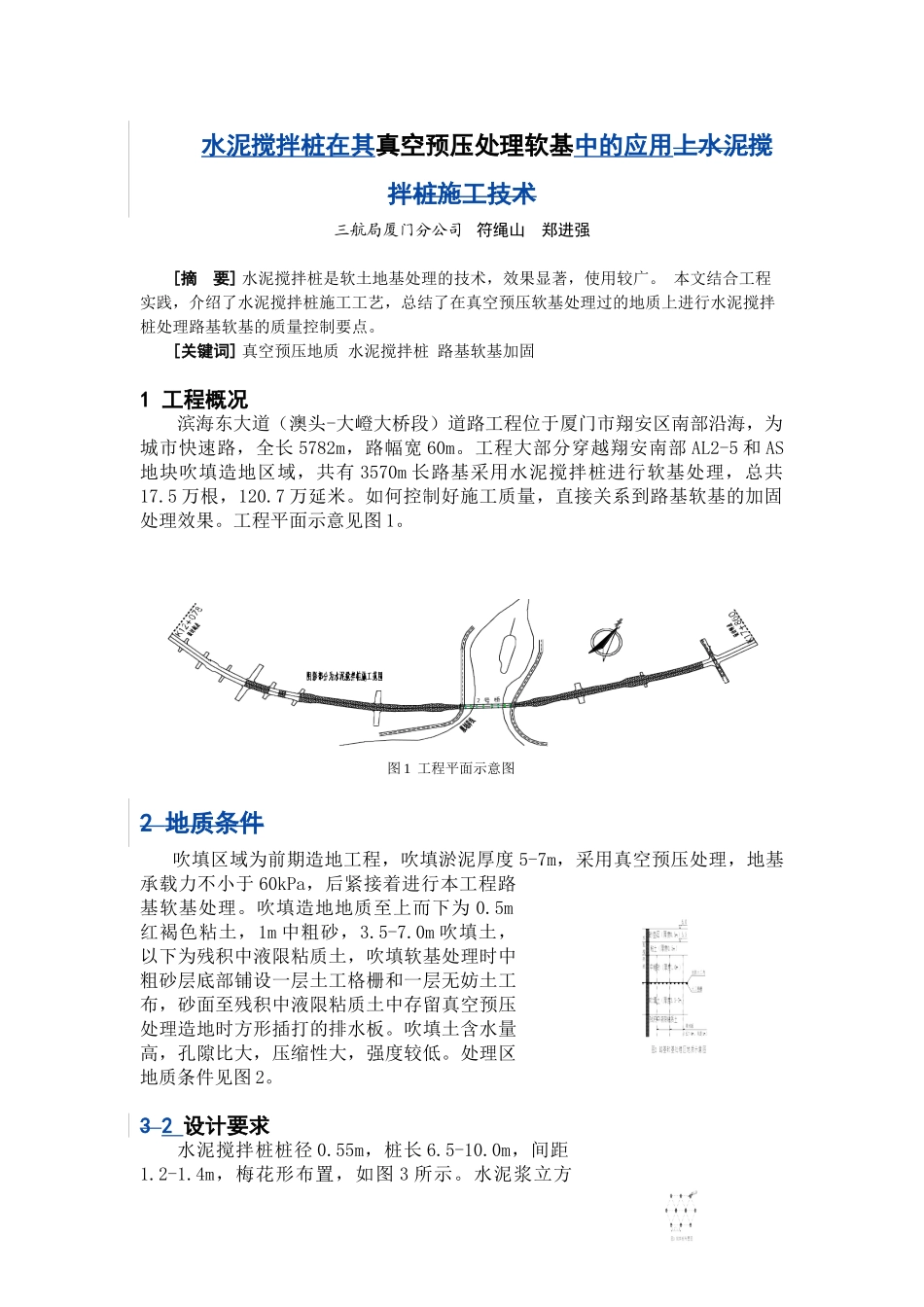

水泥搅拌桩在其真空预压处理软基中的应用上水泥搅拌桩施工技术三航局厦门分公司符绳山郑进强[摘要]水泥搅拌桩是软土地基处理的技术,效果显著,使用较广
本文结合工程实践,介绍了水泥搅拌桩施工工艺,总结了在真空预压软基处理过的地质上进行水泥搅拌桩处理路基软基的质量控制要点
[关键词]真空预压地质水泥搅拌桩路基软基加固1工程概况滨海东大道(澳头-大嶝大桥段)道路工程位于厦门市翔安区南部沿海,为城市快速路,全长5782m,路幅宽60m
工程大部分穿越翔安南部AL2-5和AS地块吹填造地区域,共有3570m长路基采用水泥搅拌桩进行软基处理,总共17
5万根,120
如何控制好施工质量,直接关系到路基软基的加固处理效果
工程平面示意见图1
2地质条件吹填区域为前期造地工程,吹填淤泥厚度5-7m,采用真空预压处理,地基承载力不小于60kPa,后紧接着进行本工程路基软基处理
吹填造地地质至上而下为0
5m红褐色粘土,1m中粗砂,3
0m吹填土,以下为残积中液限粘质土,吹填软基处理时中粗砂层底部铺设一层土工格栅和一层无妨土工布,砂面至残积中液限粘质土中存留真空预压处理造地时方形插打的排水板
吹填土含水量高,孔隙比大,压缩性大,强度较低

处理区地质条件见图2

32设计要求水泥搅拌桩桩径0
55m,桩长6
0m,间距1
4m,梅花形布置,如图3所示
水泥浆立方图1工程平面示意图体抗压强度要求达1500kPa(90d),水泥采用42
5级普通硅酸盐水泥,水泥掺量在13%左右,水灰比为0
5,且水泥用量不小于55kg/m
搅拌下沉和提升速度为0
8m/min,自地面以下1m慢速,出口原位喷射搅拌30s
地基承载力特征值不小于60kPa方可开工,搅拌桩端部穿过软土层,并进入持力层残积中液限粘质土深度不小于1
0m,终孔原则以设计桩长为主电流为辅双控
质量检测方法
