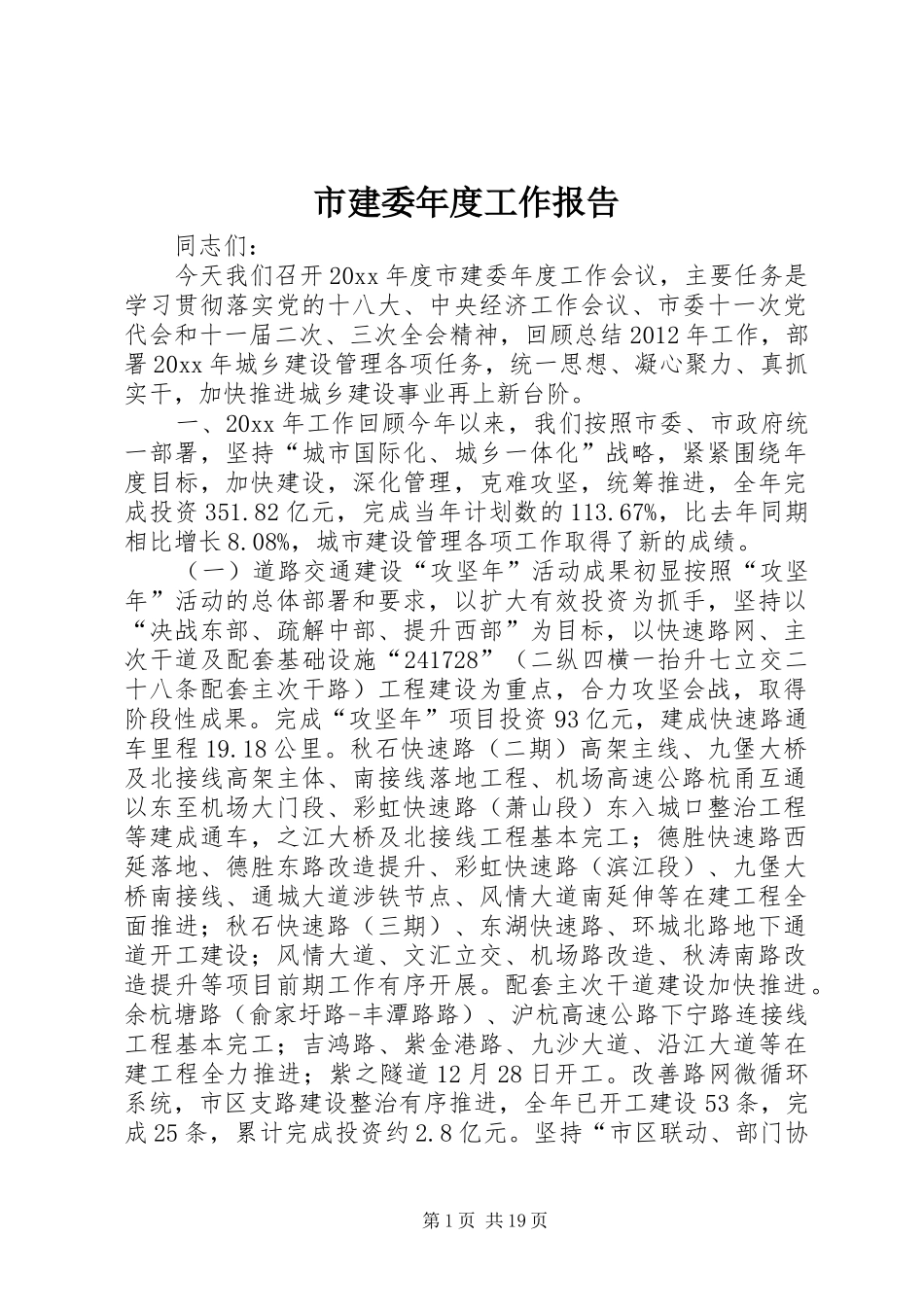

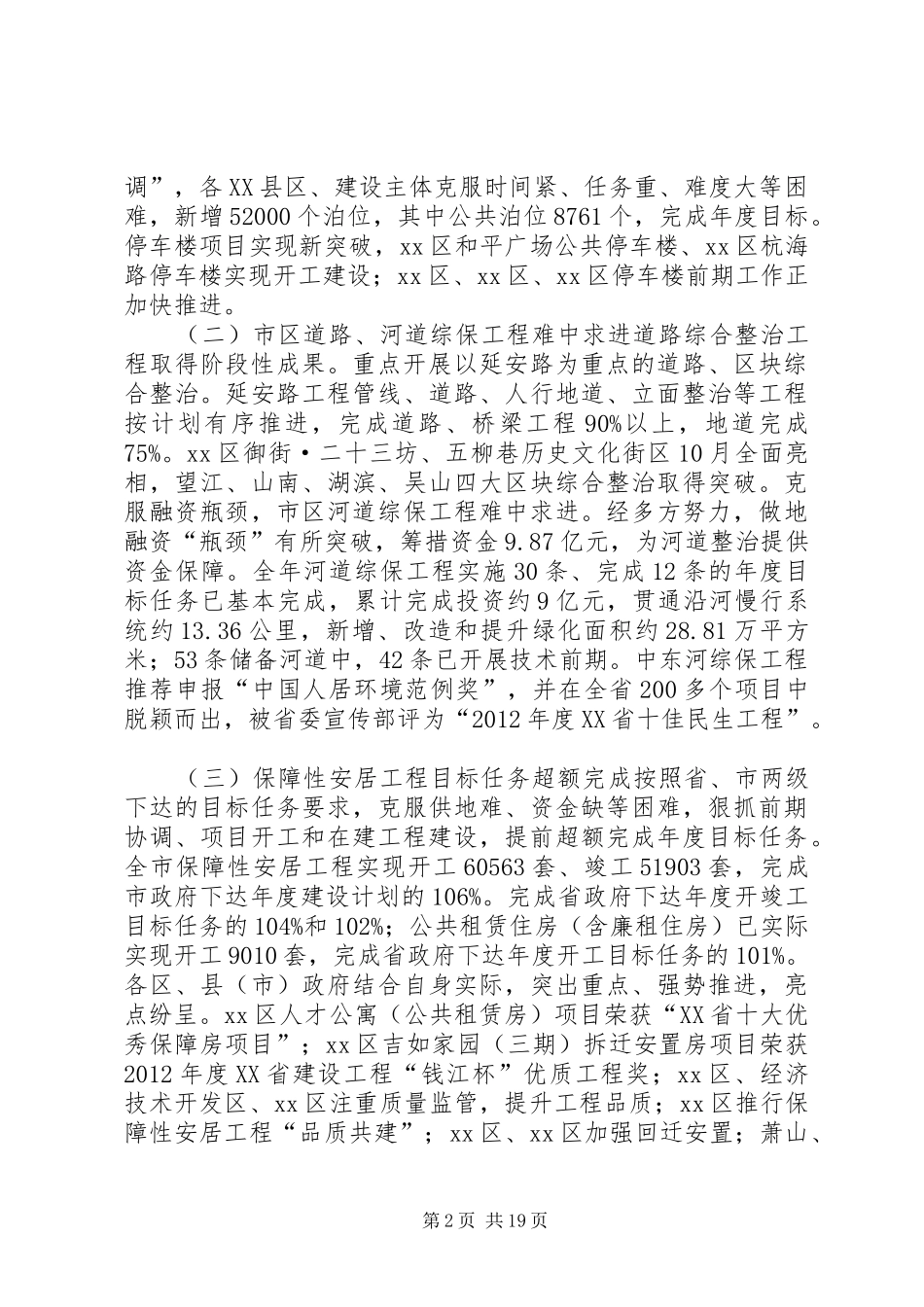

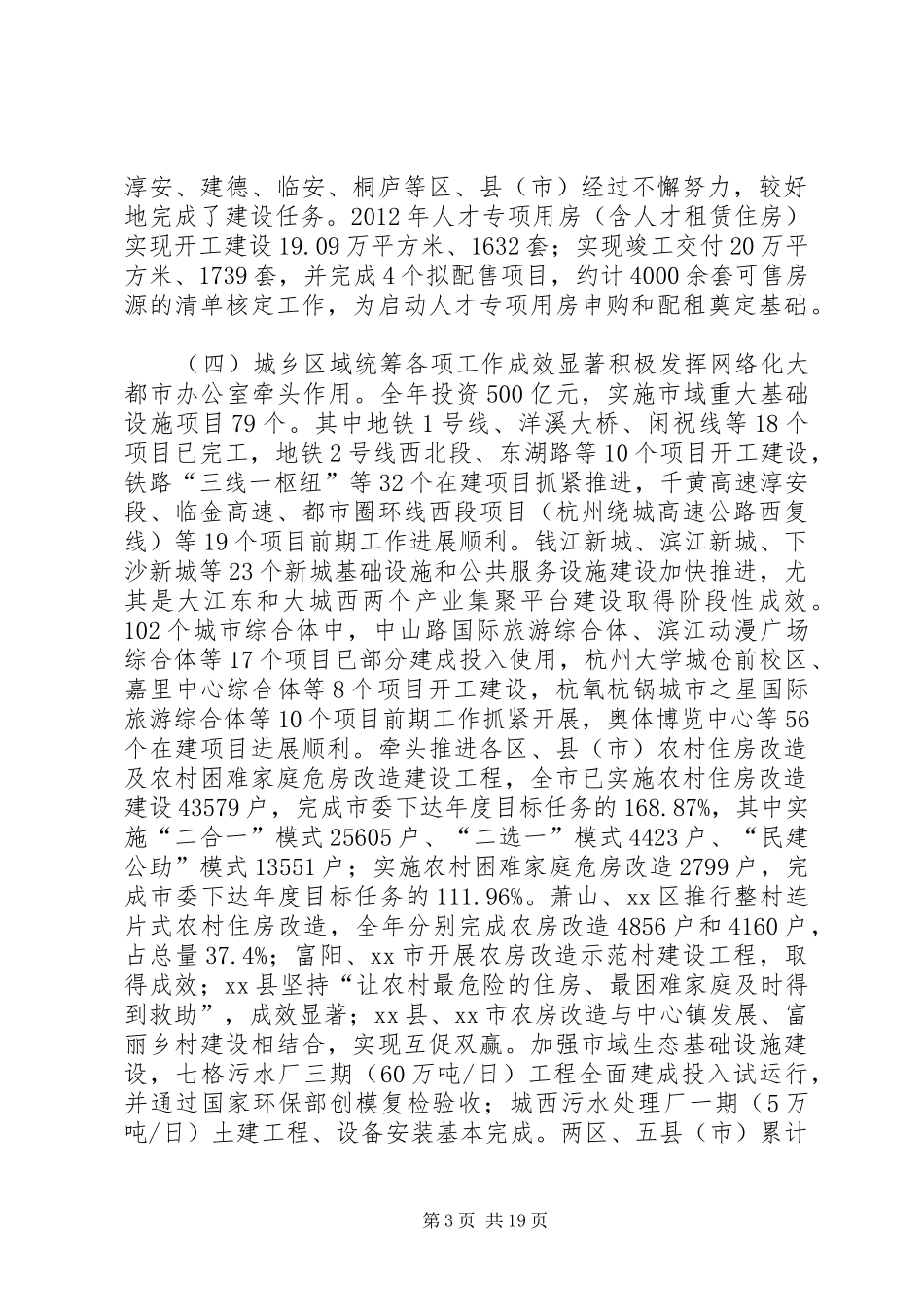

市建委年度工作报告同志们:今天我们召开20xx年度市建委年度工作会议,主要任务是学习贯彻落实党的十八大、中央经济工作会议、市委十一次党代会和十一届二次、三次全会精神,回顾总结2012年工作,部署20xx年城乡建设管理各项任务,统一思想、凝心聚力、真抓实干,加快推进城乡建设事业再上新台阶
一、20xx年工作回顾今年以来,我们按照市委、市政府统一部署,坚持“城市国际化、城乡一体化”战略,紧紧围绕年度目标,加快建设,深化管理,克难攻坚,统筹推进,全年完成投资351
82亿元,完成当年计划数的113
67%,比去年同期相比增长8
08%,城市建设管理各项工作取得了新的成绩
(一)道路交通建设“攻坚年”活动成果初显按照“攻坚年”活动的总体部署和要求,以扩大有效投资为抓手,坚持以“决战东部、疏解中部、提升西部”为目标,以快速路网、主次干道及配套基础设施“241728”(二纵四横一抬升七立交二十八条配套主次干路)工程建设为重点,合力攻坚会战,取得阶段性成果
完成“攻坚年”项目投资93亿元,建成快速路通车里程19
秋石快速路(二期)高架主线、九堡大桥及北接线高架主体、南接线落地工程、机场高速公路杭甬互通以东至机场大门段、彩虹快速路(萧山段)东入城口整治工程等建成通车,之江大桥及北接线工程基本完工;德胜快速路西延落地、德胜东路改造提升、彩虹快速路(滨江段)、九堡大桥南接线、通城大道涉铁节点、风情大道南延伸等在建工程全面推进;秋石快速路(三期)、东湖快速路、环城北路地下通道开工建设;风情大道、文汇立交、机场路改造、秋涛南路改造提升等项目前期工作有序开展
配套主次干道建设加快推进
余杭塘路(俞家圩路-丰潭路路)、沪杭高速公路下宁路连接线工程基本完工;吉鸿路、紫金港路、九沙大道、沿江大道等在建工程全力推进;紫之隧道12月28日开工
改善路网微循环系统,市区支路建设整治有序推进,全年已开工
